某综合服务中心SBS防水工程专项施工方案
某综合服务中心SBS防水工程专项施工方案
1.工程概述
(1)工程概况。某综合服务中心工程位于××路××侧,××街北侧。地势平坦,视野开阔,周围无障碍物。建筑面积:101464.2m2;建筑占地面积: 7890m2;建筑层数:地下一层,地上 31层;结构类型:框架剪力墙;本工程地下室建筑面积8823.6m2(包括车道)。
防水部位为:地下室底板、地下室顶板、地下室外墙、汽车坡道、坡道侧壁。
地下室为车库和设备用房,车库部分防水等级为二级,主体采用一道4mm厚SBS(聚酯胎)防水卷材;设备用房防水等级为一级,主体采用2道防水设防:一道为4mm厚SBS(聚酯胎)防水卷材,一道为2mm厚水泥基聚合物防水涂料。地下室主体混凝土为防水混凝土,抗渗等级为P6。
(2)设计概况。
1)地下室底板防水构造。从下到上依次为:素土夯实;100mm厚C10混凝土垫层;20mm厚1︰2.5水泥砂浆找平层;4mm厚SBS改性沥青卷材(聚酯胎),一层二胶(转角二层三胶);50mm厚细石混凝土保护层;地下室防水混凝土底板(抗渗等级P6)。
2)基础梁防水。从下到上依次为:素土夯实;20mm厚1︰2.5水泥砂浆找平层;4mm厚SBS改性沥青防水卷材;50mm厚C20细石混凝土保护层;防水混凝土底板(抗渗等级S8)。
3)地下室侧墙防水。从下到上依次为:防水钢筋混凝土侧墙(抗渗等级P6);4mm厚SBS改性沥青卷材(聚酯胎),一层二胶(转角二层三胶);2mm厚水泥基聚合物防水涂料(仅地下室防水等级为一级的部分墙身设有);20mm厚1︰2.5水泥砂浆保护层;90mm厚Mu7.5承重空心砖,砌筑保护墙(每3~4m做200mm×200mm砖垛)。
4)坡道侧墙防水。从下到上依次为:防水钢筋混凝土侧墙(抗渗等级P6);4mm厚SBS改性沥青卷材(聚酯胎),一层二胶(转角二层三胶);20mm厚1︰2.5水泥砂浆保护层;90mm厚Mu7.5承重空心砖,砌筑保护墙(每3~4m做200mm×200mm砖垛)。
5)地下室顶板防水构造。地下室顶板防水构造从上到下依次为:缸砖面层;20mm厚1︰3水泥砂浆结合层;100mm(104.8)厚混凝土垫层;1.2mm厚聚合物水泥复合防水涂料;20mm厚1︰2.5水泥砂浆找平层;104.8mm厚煤渣垫层;4mm厚SBS改性沥青防水卷材(聚酯胎);钢筋混凝土顶板(抗渗等级P6)。
6)集水坑、 PHC桩顶等防水构造。从下到上依次为:集水坑底板和侧壁土壁一侧的防水构造同地下室底板。PHC桩顶防水构造详02J301—62。

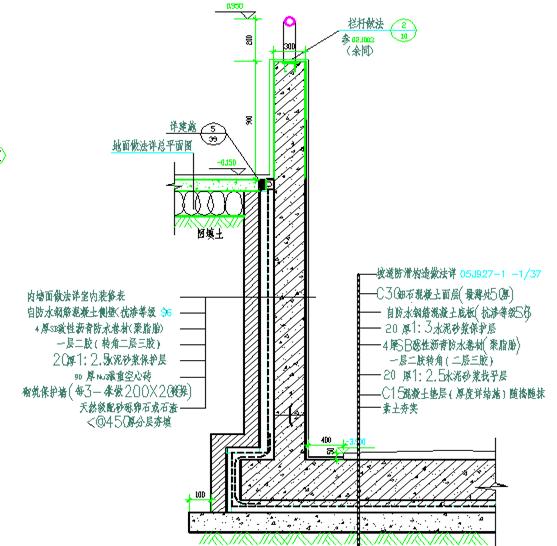

7)汽车坡道的防水构造。从下到上依次为:详《汽车库(坡道式)建筑构造》05J927—1。
2.施工部署
(1)施工准备。
1)技术准备。
①施工前,由技术部人员会同防水专业分包单位组织图纸学习,编制防水施工专题方案,现场管理人员要充分熟悉地下室及基础部分施工图纸,找出其中的疑难点,掌握防水做法、施工顺序及细部节点防水处理等,确保防水施工时的进度和质量。
②防水施工前,本工程技术部负责人,要亲自对技术管理人员、工长进行施工方案,技术交底,交底要有交底记录和签名。现场施工员应向防水施工班组进行各个分项工程技术交底。内容包括:施工部位、施工顺序、施工工艺、构造层次、节点设防方法、增强部位及做法,工程质量标准,保证质量的技术措施,成品保护措施和安全注意事项。
2)材料机具准备。
①SBS防水卷材及其配套的基层处理剂、胶粘剂、密封胶带等应有材料都由防水分包单位供应,所有材料出厂应有质量证明文件,并经指定的质量检测部门认证,确保其质量符合技术要求。材料进场后项目实验员要会同甲方、监理单位对卷材按规定见证取样进行复验,同一品种、牌号和规格的卷材,抽验数量为:大于1000卷抽5卷,每500~1000卷抽4卷,100~499卷抽3卷,100卷以下抽2卷。将抽验的卷材开卷进行规格和外观质量检验。在外观质量检验合格的卷材中,任取1卷作物理性能检验,全部指标达到标准规定时,即为合格。其中如有1项指标达不到要求,应在受检产品中加倍取样复验,全部达到标准规定为合格。复验时有1项不合格,则判定该产品不合格。不合格的防水材料严禁在建筑工程中使用。
②热熔法施工所需的液化石油气以及配套的火焰喷枪以及清扫基层、铺贴卷材等施工操作中各种必需的工具、用具、机械以及安全设施、灭火器材。 所有施工机具都由防水分包单位自备。
3)现场准备。
①垫层、找平层施工完毕,找平层在阴阳角处做成R=20mm的圆角。
②找平层平整度较好,无开裂、空鼓等质量缺陷。如有开裂或空鼓,周边扩大10cm采用切割机切除后重新铺设找平层。
③砖胎模砌筑完毕,土壁一侧回填密实且与混凝土接触面采用1︰2.5水泥砂浆抹灰。
④抹灰找平层的含水率符合要求。
4)作业人员的准备。经项目经理部严格的劳务招标,选取1家有2级资质以上的防水专业分包单位,所有施工人员必须持证上岗,无证不得从事防水施工。
(2)施工组织。
1)PHC管桩分栋施工完验收完成后,及时分段组织塔楼承台、电梯井、集水坑的土方开挖,砌筑承台、独立柱、基础梁砖胎模。
2)地基验槽后开始浇筑100mm厚的C10混凝土垫层。
3)垫层混凝土浇筑完毕后进行砖胎模内侧用1︰3水泥砂浆抹灰和砂浆找平层的施工。在地下室底板垫层做20mm厚1︰2.5水泥砂浆找平层,找平层控制好它的平整度。阴阳角处,为了应力集中导致防水层被拉裂,应用水泥砂浆抹成小圆角,圆弧半径为20mm。
4)找平层施工完后要浇水进行养护,使其强度上升,待其表面干燥后方可进行防水层的粘贴施工。当基层潮湿时,应先在基层上涂刷潮湿基层处理剂。
5)地下室底板SBS卷材防水层施工完毕后,浇筑50mm厚细石混凝土保护层,再进行基础底板施工。
6)地下室结构验收后进行地下室外墙外侧SBS卷材防水层施工,卷材施工完毕后进行土方回填。
7)地下室顶板混凝土浇筑完毕,等主体结构验收前组织SBS卷材防水层施工。
8)地下室底板、顶板后浇带防水层做附加增强处理,采用满粘法加铺1道,两边各余出300mm,与两边卷材相搭接。
3.主要施工方案
(1)卷材防水层施工。
1)卷材防水层施工的工艺流程。水泥砂浆表面清理、修补→涂布基层处理剂→节点附加增强处理→定位、弹线、试铺→热熔法粘贴防水卷材→收头处理、搭接缝密封→清理、检查、修整→混凝土保护层施工。
2)基层施工前的处理。
①基层必须牢固,无松动、起砂等缺陷。基层表面应平整洁净、均匀一致。
②必须将突出基层表面的异物、砂浆疙瘩等铲除,并将尘土杂物清除干净,最好用高压空气进行清理。阴阳角、管道根部等处更应仔细清理,若有油污、铁锈等,应以砂纸、钢丝刷、溶剂等予以清除干净。
③基层若高低不平或凹坑较大时,应用掺加108胶(占水泥重量的15%)的1︰3水泥砂浆抹平。
④基层含水率宜小于9%,测定方法是:将一幅1m×1m的卷材覆盖在基层表面上,静置2~3h,若覆盖处的基层表面无水印,且紧贴基层一侧的卷材亦无凝结水痕,即为基层含水率小于9%。
3)涂布基层处理剂。
①基层处理剂(冷底子油)由卷材生产厂家配套供应。涂刷或喷涂基层处理剂前要检查找平层的质量和干燥程度并加以清扫,符合要求后才可进行,在大面积涂布前,应用铲刀将基层表面的突出物、砂浆疙瘩等异物铲除,用扫帚、毛刷清扫基层表面特别是节点部位的尘土及杂物等。
②施工时应将已配制好的或分桶包装的各组分按配合比搅拌均匀。
③一次喷、涂的面积,根据基层处理剂干燥时间的长短和施工进度的快慢确定。面积过大,来不及铺贴卷材,时间过长易被风沙尘土污染或露水打湿;面积过小,影响下道工序的进行,拖延工期。要涂布均匀,不得过厚或过薄,更不得漏涂露底。
④涂刷要薄而均匀,不得有空白、麻点、气泡,也可用机械喷涂。如果基层表面过于粗糙,宜先刷一遍慢挥发性冷底子油,待其表干后,再刷一遍快挥发性冷底子油。
⑤基层处理剂涂刷后宜在当天铺完防水层,但也要根据情况灵活确定。如多雨季节、工期紧张的情况下,可先涂好全部基层处理剂后再铺贴卷材,这样可防止雨水渗入找平层,而且基层处理剂干燥后的表面水分蒸发较快。一般要干燥4h以上,方可进行下道工序施工。
⑥当找平层表面潮湿时,应涂刷湿固化型胶粘剂或潮湿界面隔离剂。
4)卷材的铺贴。

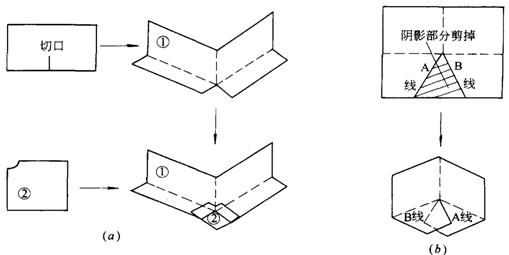

①各个阴阳角(平立面转角处)、卷材收头处等节点部设置附加增强层,再铺一层卷材附加层,附加层卷材剪成图1所示形状。铺贴后剪缝处用密封材料封固。
图1 阴阳角卷材剪贴方法
(a)阳角做法;(b)阴角做法
②将卷材置于起始位置,对好长、短方向搭接缝,滚展卷材1000mm左右,掀开已展开的部分,开启喷枪点火,喷枪头与卷材保持50~100mm距离,与基层呈30~45°角,将火焰对准卷材与基层交接处,同时加热卷材底面热熔胶面和基层,至热熔胶层出现黑色光泽、发亮至稍有微泡出现,慢慢放下卷材平铺基层,然后进行排汽辊压使卷材与基层粘结牢固。当铺贴至剩下300mm左右长度时,将其翻放在隔热板上,用火焰加热余下起始端基层后,再加热卷材起始端余下部分,然后将其粘贴于基层。
③卷材起始端铺贴完成后即可进行大面积滚铺。持枪人位于卷材滚铺的前方,按上述方法同时加热卷材和基层。推滚卷材人蹲在已铺好的卷材起始端上面,等卷材充分加热后缓缓推压卷材,并随时注意卷材的平整顺直和搭接缝宽度。其后紧跟一人用辊子从中间向两边抹压卷材,赶出气泡,并用刮刀将溢出的热熔胶刮压接缝边。另一人用辊子压实卷材,使之与基层粘贴密实。
④搭接缝的粘贴。在热熔粘结接缝之前,应先将下层卷材表面的隔离纸烧掉,以利搭接牢固严密。操作时,由持枪人手持烫板(隔火板)柄,将烫板沿搭接粉线后退,喷枪火焰随烫板移动,喷枪应离开卷材50~100mm,贴靠烫板。移动速度要控制合适,以刚好熔去隔离纸为宜。烫板和喷枪要密切配合,以免烧损卷材。排汽和辊压方法与前述相同。当整个防水层熔贴完毕后,所有搭接缝均应用密封材料涂封严密。
⑤立面卷材操作要点。平面立面交接处,则先粘贴好平面,经过转角,由下往上粘贴卷材,粘贴时切勿拉紧,要轻轻沿转角压紧压实,再往上粘贴,同时排出空气,最后用手持压辊滚压密实,滚压时要从上往下进行。外墙与地下室顶板交接处,顶板防水卷材应压立面墙体卷材,在交接处再附加一层防水卷材,宽度≥500mm。
(2)郑州赛诺建材MD改性聚合物水泥基聚合物防水涂料施工。
1)施工准备。先将施工部位清扫清洗干净,渗水部位进行防水注浆修补好,用钢丝刷将屋面存积的渣渍清扫干净,屋面不平整部位用水水泥砂浆补修好,符合防水施工规范要求。配料按厂家产品说明书规定的配合比混料,用手动或电动搅拌器充分搅拌,稍放置后再搅匀即可涂刷(抹)。每次拌合的数量视工程量大小而定。
2)施工工艺流程。基层清理→基层含水率测定→节点附加增强层处理→第一遍涂刷→辅设无纺布→第二遍涂刷→第三遍涂刷2mm待下一道保护层施工,先将基面喷水饱和后,再进行JS防水涂刷工工艺。
3)立面处理。
①为了提高立面防水层的质量,在第一道涂层防水材料中应添加6-8%混合外掺剂,以提高材料的粘度,减少流淌,涂刷遍数增加一遍,以保证防水成膜的厚度。
②防水层施工完毕后,待下道砂浆批档保护扣隔热层。
4)施工步骤。
①按照从低处向高处,先里平面后外面的顺序,在基层上满涂JS水泥基防水涂料,厚度均匀。
②涂刮要分多次进行,力求均匀,不可出现露底现象,每次刮涂不宜太厚,控
制在0.8mm以内,必须待第一次涂刷工序,前后两次间隔时间一般为4~8h。
③成膜遍数或厚度符合设计要求,一般JS水泥基刮涂约2mm。
④防水层施工完毕后严禁乱踩或斗车旋转物品,如发现破坏之外,应及时修补,
确保工程质量。
⑤涂膜防水层未实干固化前,不得在防水层上堆任何物品或进行其它施工作业
⑥防水层完毕后必须及时批砂浆保护层。有效的保护措施,避免破坏防水层。
(3)防水构造大样图(图2~图7)。

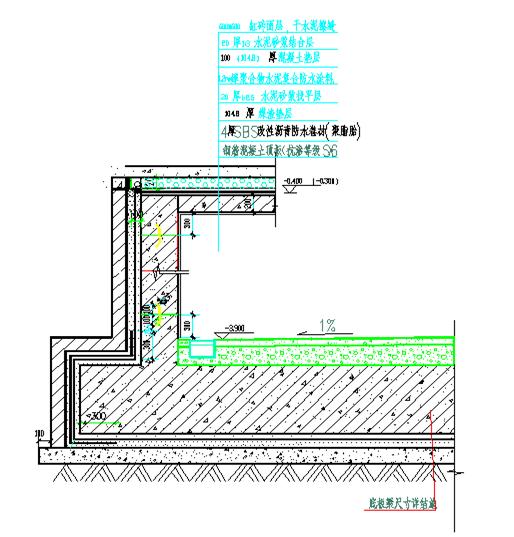

图2 地下室顶板防水构造

图3 地下室侧墙及底板防水构造b1
图4 卷材防水层与管道埋设件连接处做法
1—管道;2—套管;3—夹板;4—SBS卷材防水层;5—填缝材料;
6—聚苯板;7—附加卷材层衬垫

图5 地下室底板后浇带防水大样

图6 底板卷材防水层转角做法
图7 顶板卷材防水层转角做法
4.质量保证措施
(1)质量验收标准。卷材防水层的施工质量检验数量,应按铺贴面积每100m2抽查1处,每处10m2,且不得少于3处。
1)主控项目。
①卷材防水层所用卷材及主要配套材料必须符合设计要求。
②卷材防水层及其转角处、穿墙管道等细部做法均须符合设计要求。
2)一般项目。
①卷材防水层的基层应牢固,基层表面应洁净平整,不得有空鼓、松动、起砂和脱皮现象;基层阴阳角处应做成圆弧形。
②卷材防水层的搭接缝应粘(焊)结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷。
③侧墙卷材防水层的保护层与防水层应粘结牢固,结合紧密、厚度均匀一致。
④卷材搭接宽度的允许偏差为±10mm。
(2)质量问题及其防治。
1)接头搭接不良。
①卷材防水层的接头搭接很关键,直接关系到卷材防水层的密封整体性。如果接头搭接不良,地下水就会沿接头缝隙渗入卷材防水层。
②卷材接头应按专门规定施工,要注意接头相粘结的两个面均应满涂胶粘剂,并掌握好粘贴时间;粘贴时不要带入空气形成气泡,要用压辊用力滚压使之排出存有的空气、粘贴牢固;收头粘贴后还应以密封材料封闭,在密封材料固化后再涂刷一层聚氨酯涂膜防水材料,然后以108胶水泥砂浆压缝封闭(水泥︰砂︰108胶=1︰3︰0.15)。
③对已产生搭接不良的卷材接头,应视具体情况,分别处理。
a.搭接不符合规定、影响防水效果的,可重新铺设,或加铺防水层。
b.接头粘结不牢的,应先根除影响粘结的因素,再重新将接头粘结牢固。
c.接头损坏,甚至无法搭接者,可采取加铺卷材的方法予以修补,即先将损坏部分剪掉,再分清层次,加铺卷材进行搭接。
d.接头甩槎部分已用胶粘剂粘实不易撕开者,可用喷灯微火烘烤,趁热将粘实部分小心地一层一层地撕开,切勿损坏卷材,然后将卷材表面的污物清除干净,再行搭接施工。
2)空鼓。
①铺贴卷材的基层潮湿、不平整、不清洁,均影响防水层与基层的粘结,基层内的水分受热蒸发,气压增大,粘结不牢的防水层内充满蒸汽与基层脱离,形成空鼓;压铺时用力不均,也可造成粘结不实而空鼓,铺贴立面卷材更易产生这种情况;胶粘剂涂刷不匀或基层露底、出现凝胶,以及铺贴时未彻底排除空气。
②铺贴合成高分子或高聚物改性沥青防水卷材应注意将胶粘剂涂刷均匀、不得露底,且不宜反复涂刷形成凝胶;铺贴卷材应及时按横向顺序用力滚压,以排除残存空气,然后再滚压使其粘牢;要处理好接头的粘结,做好收头施工,对卷材搭接重叠三层的部位,必须用聚氨酯密封膏填充封闭。
③对已经出现空鼓的卷材防水层,可将空鼓部分的卷材剪掉,再加铺卷材,按规定分层搭接,补贴密实。
3)管道部位卷材粘贴不良。
①卷材铺贴前,先在管道根部周围做增补处理,注意做好管道根部的卷材收头处理。
②卷材防水层已出现翘边等粘结不良现象时,应撕开并清理干净,根据形状将卷材剪口,再重新铺实,然后以附加卷材铺贴封严。
(3)成品保护措施。
1)本项目地下防水施工季节在10~11月份,是阴雨天气较多的月份。防水工程要求基层面必须干燥,阴雨时就不能施工,受季节施工影响较大。因此,要提前掌握好天气预报,抢晴天,战阴天,抢时间作防水施工。
2)施工期间必须加强抽排水工作,使基坑内地下滞水或雨水水位稳定降低在底板垫层以下不少于500mm处,直至施工完毕。
3)卷材铺设完毕,经检查合格后,随即进行防水保护层的施工,及时保护防水层免受损伤。保护层施工后加强养护,不得过早上人上料。
4)混凝土运输尽可能利用塔吊,如果塔吊不能投入使用,使用斗车运输时,必须铺好木模板,防止运输过程中对防水层的破坏;振捣宜采用铁辊滚压或人工拍实,不宜采用机械振捣,以免破坏防水层。
5)施工人员操作时不得穿钉子鞋,高跟鞋,不得在卷材上拖放施工机具和材料,不得直接在卷材上堆放重物。
6)土方回填前做好外墙保护层,土方回填时,要分层进行,不得用自卸汽车直接倾倒。回填时,土方从基坑边倾倒时,土方块径不得过大,还必须要防滚落措施。
5.安全技术措施
(1)防水卷材属易燃品,在存放的仓库以及施工现场内都要严禁烟火,必须有防火措施。
(2)防水专业施工进场时,必须对施工人员进行三级安全教育,施工前应进行安全技术交底工作,提高工人的安全意识。防水施工操作过程必须符合安全技术规定。
(3)皮肤病、支气管炎病、结核病、眼病以及对沥青、橡胶刺激过敏的人员,不得参加操作。
(4)沥青操作人员不得赤脚或穿短袖衣服进行作业,应将裤脚袖口扎紧,手不得直接接触沥青,接触有毒材料需戴口罩和加强通风。
(5)操作时应注意风向,防止下风操作人员中毒、受伤。超过5级大风,不得进行卷材粘贴施工.
(6)每天施工完毕后,应关闭好液化罐开关,存放在固定的地方。
(7)施工过程中,必须同时配置好灭火器,设置专人值守巡逻。
当前在地下工程的混凝土,砖结构构筑物,回填后,经常会因各种原因发生渗漏,处理方法也多种多样,但对于混凝土的毛细孔或微细裂纹的渗水和出汗问题,一直是个工程难题,于是就有了“不怕漏,就怕渗的”说法。尤其是遇到砖结构渗水,更是难以耐久性解决。
建筑物回填后,发生了渗漏,严重的可以用注浆或速凝堵漏材料进行堵漏,但如果遇到渗水和出汗的问题,注浆和速凝的堵漏材料的优势就受到了限制。市场急需要一种能适合内部施工的,方法简单的,耐久性好的技术来解决目前工程上遇到的难题。
郑州赛诺建材,专业工程水密封技术20年,电话:
400-0371-713.www.sainuogroup.com
