某医院病房楼工程地下防水施工方案
某医院病房楼工程地下防水施工方案
1.编制依据
(1)设计施工图
(2)GB50300-2001《建筑工程施工质量验收统一标准》
(3)GB50208-2002《地下防水工程质量验收规范》
(4)ZJQ00-SG-009-2003《建筑防水工程施工工艺标准》
2.工程概况
本工程为××市中心医院病房楼,位于中心医院××侧,总建筑面积为56000m2,地下1层,地上23层,本工程防水等级为一级。
该工程基础为平板筏板基础,厚1800mm,占地面积4020m2。地下室外墙为350mm宽钢筋混凝土挡土墙。基础及挡土墙混凝土的抗渗等级均为P8,防水层为外贴外防法,即水平防水层设在筏板下皮与混凝土垫层之间。做法为1.2mm厚SBC120双面聚乙烯丙纶卷材两道→40mm厚C20细石混凝土保护层→K11防水涂料1.2mm厚→40厚C20细石混凝土保护层;底筏板立壁防水层做法同上,保护层均为1︰2.5水泥砂浆20mm厚;地下室挡土墙垂直防水层构造做法为:刷K11防水涂料1.2mm厚→1.2mm厚SBC120聚乙烯丙纶两道→1︰2.5水泥砂浆保护层20mm厚。
3.施工布署
(1)工期安排
开竣工日期为××××年××月××日—××××年××月××日,共20d,包括保护层浇筑,于××月××日具备底筏板钢筋绑扎。
(2)施工起点、流向
为赶工期,能使各工序之间搭接施工,上道工序一让出工作面下道工序便开始施工。故从东端开始铺贴向西推进,卷材铺料南北方向。卷材前面铺第一道紧接着后面铺第二道,当铺完一定面积,经监理验收合格后,便可浇筑保护层,待第一道保护层混凝土强度能上人时,便开始K11防水涂膜施工,待K11涂膜完工一定面积24h经监理验收合格后,便可开始第二道混凝土保护层施工。
4.施工准备
(1)材料准备。
1)防水材料。SBC聚乙烯双面复合丙纶卷材及K11防水涂料进场时必须附带产品出厂检验报告及合格证等。使用前按批量在监理见证下送检,合格后方可使用。卷材等防水材料按经营部所下的计划量,应在使用前提前三天进场。
2)水泥选用蒙西PC32.5R水泥,进场时必须附带出厂检验报告及合格证,使用前按批量见证送检,合格后方可使用。
(2)施工队伍配备。选用有资质、有多年施工经验的专业防水施工队伍,操作人员必须持有上岗证,作业人员不得少于10人。
(3)作业条件准备。施工前对水平及垂直基层经过处理清洁。水平基层必须平整,坚实,无空鼓起砂、起皮现象。垂直基底表面必须干净,无灰尘、油腻、脱模剂及其它碎屑物质,所有的小孔隙、砂眼可用K11加入少许清水拌成湿团状将其抹平,阴阳角用水泥胶抹成45º圆润面,并对基层进行充分的湿润。
5.施工顺序
(1)水平防水层。基层处理→防水卷材附加层粘贴→第一道防水卷材铺设→第二道防水卷材铺设→40厚C20细石混凝土保护层→K11防水涂漠层→40厚C20细石混凝土保护层。
筏板立壁周边防水层施工顺序同上,卷材及K11防水保护层均为1︰2.5水泥砂浆20mm厚。
(2)地下室挡土墙垂直防水层。基底处理→K11涂膜→第一道防水卷材粘贴→第二道防水卷材粘贴→1︰2.5水泥砂浆保护层20mm。
6.施工要点
(1)垂直防水层用满粘法。
(2)水平防水层大面积用空铺法,后浇带、积水井、电梯井等加深部位用满粘法。
(3)水平附加层为满粘法。
(4)筏板垂直防水层在筏板顶标高处卷材甩出250mm以上接头,K11在该处增加一层无纺布宽500mm,在筏板立壁中压250mm,甩出250mm,待与地下室外墙防水层搭接。
(5)防水卷材的搭接长度为100mm。
7.施工工艺
(1)卷材防水粘结剂的配制。水泥︰SBC水泥专用胶=1︰0.02(质量比,加入适量水),1kg专用胶粉与10kg水泥拌匀后再加入30kg的水,充分搅拌成糊状后再加入剩余的40kg水泥,用带叶片的电钻充分拌均匀,不得有干水泥团或分层及稠稀不均等现象。
(2)防水卷材细部附加层的粘贴。在筏板周边底面与立壁的拐角处及底筏板立壁周边的各拐角处(如阴角小于等于90º,先用水泥砂浆将阴角抹成R=200mm的小圆弧角;如阳角小于等于90º则磕去角尖,用砂浆抹成小圆弧),均粘贴附加层,卷材在拐角的两边各伸出250mm,在电梯井、集水井附加层拐角处的两边各伸出250mm,后浇带等基础加深部位附加层应满铺至筏板底标高时平铺出250mm(图1)。所有附加层材料均为400g/m2高分子防水卷材。

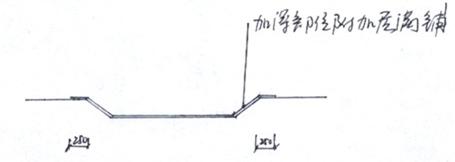

图1 基础加深部附加层做法
(3)大面积水平防水卷材用空铺法,铺料南北向,第一层由立壁向下平铺满粘甩出1000mm,第二层平铺满粘甩出500mm,均与底板水平卷材搭接100mm,搭接方式为粘接(图2),接缝用热熔法焊接。垂直防水层用满粘法,卷材的长向沿上下方向。

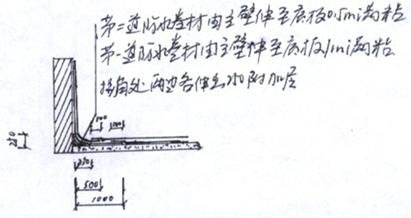

图2 筏板立壁防水卷材伸至底板的做法
(4)卷材的铺贴上、下两层平行错缝即上道防水卷材半幅压在下道卷材的接缝处,粘贴时用专用橡胶刮均匀沿搭接方向依次刮平,将卷材内的气体及多余的粘结剂赶出。并将挤出的粘结剂及时刮除,满粘部位不得有漏粘现象。
(5)K11涂膜配制。先将液体倒入容器中,然后再将粉剂倒入液体之中,充分搅拌至无沉淀的乳胶状,操作过程中应保持间断性的搅拌、以防止沉淀。
(6)K11涂刷。使用毛刷或喷浆机混合浆料均匀涂于潮湿的底材,仔细检查有无任何瑕疵、漏洞。第一层涂后可在1~2h左右进行第二层,当第一层仍未完全干透,但手触不会脱落,此时两层之间将会有最好的结合。如果第一层已经完全干透后才进行第二层,完成前喷洒少量清水;每一层的厚度不可太厚,以利于养护固化;当进行第二层时,其毛刷的走向应与第一层成90度角,以达到最佳的覆盖;施工完毕后,24h之内禁止踩踏,全部防水层完全干固后才进行下一道工序。如K11涂刷完毕24h以后仍未进行下道工序施工,则需进行洒水养护。
8.质量保证措施
施工队及项目部配有专门质检员,从原材料进场把关到施工过程严格控制,以确保质量合格。主要控制好以下几个方面:
(1)各原材料进场必须附有出厂检验报告、合格证及相关质量证明文件等,并按批量见证送检,合格后方可使用。
(2)防水基层、基底必须按要求处理,合格后报验监理认可,办理相关手续后方可进行防水施工。
(3)粘结剂严格按比例配制,并充分拌和均匀,施工队配制时应向项目部管理人员通知,在管理人员的监管下配制。
(4)水平防水卷材接缝,必须焊接牢固密封,每道缝百分之百检查,有不合之处及时处理至合格,满粘部位不得有漏粘、空鼓等现象,接缝的搭接长度必须保证100mm以上。在进行下道工序前经自检合格后报验监理验收,办理相关验收手续后方可进行下序施工。
9.成品保护措施
由于防水层很容易被破坏,故成品保护非常重要。主要做到以下几个保护措施:
(1)铺粘时作业人员必须穿柔性平底鞋,运料手推车着地部必须绑有柔性材料,如麻团或胶板等。
(2)搬运防水卷材时必须轻拿轻放,不得投掷,向基坑运料时,用吊车吊至坑底,严禁自由滚落。
(3)在水平防水层上浇筑保护层时,在有人活动范围内或浇筑区内,首先用三层以上彩条布覆盖。泵管支架着地部位垫木板下铺彩条布四层。随着保护层的浇筑推移,彩条布向后卷起。浇筑保护层时,作业人员穿柔性平底鞋,手头工具轻拿轻放,不得随意投掷。
(4)严禁作业人员在作业区吸烟或将火种引入现场。
(5)细石混凝土保护层新浇一天后(强度达1.2MPa)及K11涂刷完24h后方可上人走动。
(6)在底筏板边缘顶部甩出的防水层,翻压在保护墙上,覆盖彩条布,再砌两层砖。
当前在地下工程的混凝土,砖结构构筑物,回填后,经常会因各种原因发生渗漏,处理方法也多种多样,但对于混凝土的毛细孔或微细裂纹的渗水和出汗问题,一直是个工程难题,于是就有了“不怕漏,就怕渗的”说法。尤其是遇到砖结构渗水,更是难以耐久性解决。
