某屋面防水工程施工方案
1.编制依据
(1)工程施工平面图;
(2)GB50207-2002《屋面工程质量验收规范》。
2.防水工程概况
本工程屋面防水做法均为:高分子防水卷材+4mm厚SBS改性沥青防水卷材。
本工程厕所防水做法为:高分子防水卷材二遍。
3.施工条件
(1)基层必须牢固,无松动、起砂等缺陷。

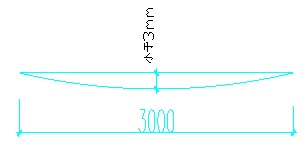

(2)基层表面应平整光滑、均匀一致,其平整度用3m直尺检查,面层与直尺间最大空隙不得大于3mm,如图1所示。
图1
(3)阴阳角应做成均匀一致、平整光滑的圆弧(R=100mm)或钝角,内部排水的落口周围,找平层应做成略低的凹坑,如图2所示。
图2
(4)涂膜防水基层应干燥,简易测定方法是:将 lm见方的防水卷材倒盖在基层表面上,静置3~4h后掀开检查,若覆盖处的基层表面与卷材上无水印,即可进行防水施工。
(5)防水部位找平层分格缝已填塞完密封材料。
4.施工准备
(1)技术及人员准备。
施工前应对图纸审核,了解本工程施工图中的防水细部构造和技术要求,并依据防水工程施工方案或技术措施,做好上岗前培训和技术交底。施工人员每组由8人组成,分工协作。
(2)材料准备。
1)防水材料。选用有出厂合格证的,并有××特种材料核准证的高分子防水卷材、SBS改性沥清防水卷材,材料进厂后,防水卷材按批量取样,如表1所示。
序号 | 材料名称 | 现场抽样数量 | 外观质量检验 | 物理性能检验 |
1 | 沥青防水卷材 | 大于1000卷抽5卷,每500~1000卷抽4卷,100~499卷抽3卷,100卷一下抽2卷,进行规格尺寸和外观质量检验。在外观质量检验合格的卷材中,任取一卷作物理性能检验 | 孔洞、硌伤、露胎、涂盖不匀,折纹、皱折,裂纹,裂口、缺边,每卷卷材的接头 | 纵向拉力,耐热度,柔度,不透水性 |
2 | 高聚物改性沥青防水卷材 | 孔洞、缺边、裂口、边缘不整齐,胎体露白、未浸透,撒布材料粒度、颜色,每卷卷材的接头 | 拉力,最大拉力时延伸率,耐热度,低温柔度,不透水性 | |
3 | 合成高分子防水卷材 | 折痕,杂质,胶块,凹痕,每卷卷材的接头 | 断裂拉伸强度,扯断伸长率,低温弯折,不透水性 |
2)SBS防水卷材。规格为7.5m×1m,聚酯毡胎体,主要用于屋面,产品主要技术指标见表2。
材料 | 性能项目 | 单位 | 防水卷材 |
1 | 拉伸强度 | N | ≥450 |
2 | 断裂伸长率 | % | 最大拉力时,≥30 |
3 | 耐热度(℃,2h) | (℃,2h) | 90 |
4 | 低温柔度(-18,r=25mm;3s弯曲180℃,无裂纹) | 无裂纹 | |
5 | 抗渗透性0.3Mpa30(Min) | 不透水 |
3)辅助材料。基层找平用的108胶;32.5普硅或矿渣水泥。
4)材料的运输和保管。防水卷材应直立堆放,高度不超过2层,短途运输平放时不宜超过4层。贮存处应阴凉通风,避免日晒、雨淋或受潮,涂膜防水应集中存放,并注意防水、防火。
机具名称 | 规格 | 需用数量 | 用途 |
棕扫帚 | 普通 | 10把 | 清扫基层 |
钢丝刷 | 普通 | 5把 | 清扫基层 |
小平铲 | 小型 | 8把 | 清扫基层 |
长柄刷或滚刷 | 普通 | 6把 | 清扫基层 |
剪刀 | 普通 | 8把 | 裁剪卷材 |
彩色粉袋 | 4个 | 弹基准线 | |
粉笔 | 6盒 | 做标记用 | |
钢卷尺 | 5m | 5把 | 度量尺寸 |
皮卷尺 | 50m | 2把 | 度量尺寸 |
火焰加热器 | 喷灯 | 10支 | 加热卷材底胶 |
铁辊 | 长300mm,重30kg | 5个 | 压实卷材用 |
刮板 | 胶皮刮板 | 20个 | 推刮卷材及刮边 |
铁锤 | 普通 | 5把 | 卷材收头钉水泥钉 |
橡胶刮刀 | 10把 | ||
滚刷 | 10把 | ||
腻刀 | 10把 | ||
秤 | 10kg | 一台 | |
搅拌桶 | 100L | 5个 | |
运胶桶 | 5个 | ||
小推车 | 2台 | ||
手提搅拌器 | 2台 | ||
弹线盒 | 1只 |
5.屋面防水施工
(1)工艺流程。基层清理→高分子卷材施工→保温层施工→找平层施工→找平层干燥→SBS防水卷材施工→卷材防水层试水。
(2)施工要点。
1)基层清理。根据到现场的实际情况,对屋面混凝土结构层进行清理,下一道工序防水层的施工对基层平整度要求较高,对基层进行检查,平整度大于3mm的应对基层进行处理,采用108胶掺水泥浆的办法,用刮板对基层进行二至三次的找平。
2)高分子防水卷材施工。
①铺贴前在基层面上排尺弹线,作为掌握铺贴的标准线,使其铺设平直。用42.5普通硅酸盐水泥,××牌108胶搅拌均匀,涂刷均匀后开始铺贴高分子卷材。
②先粘贴平面与立面的阴角部位附加层或积水坑阴阳角附加层卷材。附加层卷材宽为300~500mm。附加层用水泥胶或聚氨酯胶粘贴。卷材粘贴必须紧贴阴阳角,不得空鼓。
③卷材铺贴。将卷材用ф30mm、长1.5m的圆心棒(圆木、或塑料管)卷好,由二人抬至铺设端头,注意用线控制,位置要正确,粘结固定端头,然后沿弹好的标准线向另一端铺贴,操作时卷材不要拉太紧,并注意方向治标准线进行,以保证卷材搭接宽度。
④卷材不得在阴阳角处接头,接头处应间隔错开。
⑤操作中排气。每铺完一张卷材,应立即用干净的滚刷从卷材的一端开始横向用力液压一遍,以便将空气排出。
⑥滚压。排除空气后,为使卷材粘结牢固,应用外包橡皮的铁辊滚压一遍。
⑦接头处理。长边搭接100mm,短边搭接150mm,用水泥胶粘贴,不许有皱折,要用铁辊滚压一遍。凡遇有卷材重叠三层的部位,必须用填密封严。
⑧保护层施工。防水层做完后,按设计要求做好保护层,一般平面为水泥砂浆或细石混凝土保护层;立面为砌筑保护墙或抹水泥砂浆保护层。
3)高分子防水卷材施工应注意的质量问题。
①接头处卷材搭接不良。接头搭接形式以及长边、短边的搭接宽度偏小,接头处的粘结不密实、空鼓、接挂损坏;操作应按程序、弹标准线,使与卷材规格相符,施工中齐线铺贴,使卷材搭接长边不小于100mm,短边不小于150mm。
②空鼓。铺贴卷材的基层潮湿,不平整、不洁净,易产生基层与卷材间空鼓;卷材铺设空气排除不彻底,也可使卷材间空鼓。注意施工时基层应充分干燥,卷材铺设层间不能窝住空气。刮大风时不宜施工,因在凉胶时易粘土砂尘而造成空鼓。
③桩及阴阳角处防水层粘贴不良。在这种部位施工应仔细操作、清理应干净,铺贴卷材不得有张嘴、翘边、折皱等问题。
④转角处渗漏水。转角处不易操作,面积较大。施工时注意留控位置,保护好留模卷材,使塔接满足规定的宽度。
3)出楼板导管防水细部做法(图3)。

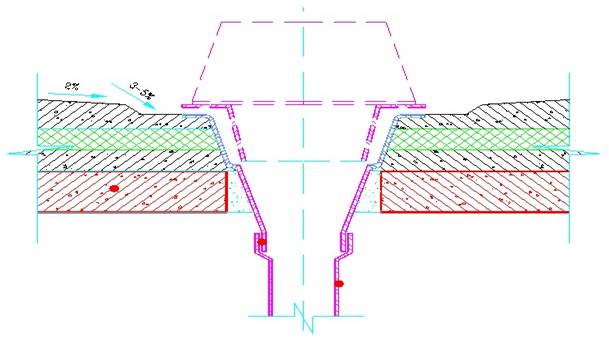

图3 出楼板导管防水细部做法
4)保温层施工。
①施工条件。 铺聚苯板前,应找平拉线铺设。辅前先将接触面清扫干净,板块应紧密铺设、铺平、垫稳,并在相邻保温板之间用钢丝网进行固定。如图4、图5所示。

图4 有保温层屋面保温层抗裂钢丝网做法平面图
图5 有保温层屋面保温层抗裂钢丝网剖面
②保温板缺棱掉角,可用同类材料的碎块嵌补,用同类材料的粉屑加适量水泥填嵌缝隙。
③在已铺完的聚苯保温层上行走或用胶轮车运输材料,应在其上铺脚手板或木工板。如图6所示。
图6 保温层上浇筑混凝土通道示意
5)找平层施工。
①冲贴或贴灰饼。根据设计找平层厚度要求、贴灰饼,冲筋的间距为1.5m左右;在排水沟、雨水口处找出泛水,冲筋后即可进行抹找平层。
②抹找平层。先在混凝土基层表面上洒水湿润,均匀扫素水泥浆一遍,随扫随铺水泥砂浆,用木杆沿两边冲筋标高刮平,木抹子搓揉、压实。砂浆的稠度应控制在7cm左右。
③压实。砂浆铺抹稍干后,用铁抹子压实三遍成活。头遍提浆找平,使砂浆均匀密实;当水泥砂浆开始凝结,人踩上去有脚印但不下陷时,用铁抹子压第二遍,将表面压平整、密实;注意不得漏压,并把死坑、死角、砂眼抹平;当水泥开始终凝时,进行第三遍压实,将抹纹压平、压实,略呈毛面,使砂浆找平层更加密实,切忌在水泥终凝后压光。

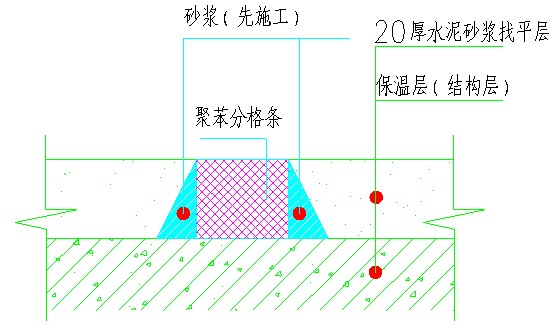

④分格缝留设。找平层直留置分格缝,并将分格缝兼做排汽道,分格缝宽一般为30mm,分格缝的位置按设计图纸≤6000m的间距留设,做法如图7所示。
图7

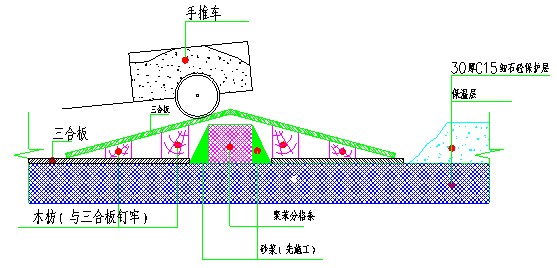

⑤找平层分格缝预留聚苯板安装做法,如图8所示。也应在与出楼板的结构交接处留设,做法如图9所示。
图8 找平层分格缝做法详图

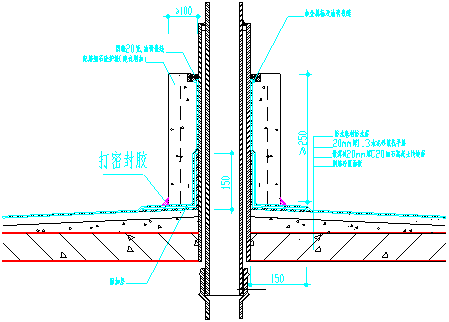

图9 突出屋面结构分格缝位置
找平层分格采用切割机切缝。在找平层施工完约一周内,现按图纸在找平层上弹线找出分割缝的位置,刀口深度调制35mm(注意不能大于40mm,避免切到排气管道)。
⑥边角处理。沟边、女儿墙拐角、管道等根部应抹成圆角。
⑦养护。砂浆找平层抹平压实后,常温时在24h后护盖草袋(垫)浇水养护,养护时间一般不少于对;干燥后,即可进行防水层施工。
⑧基层清理。必须将突出基层表面的异物、砂浆疙瘩等铲除,并将尘土杂物清除干净,最好用高压空气进行清理。阴阳角等处更应仔细清理,若有油污、铁锈等,应以砂纸、钢丝刷、溶剂等予以清除干净。
⑨找平层干燥。若高低不平或凹坑较大时,应用掺加108胶(占水泥重量的15%)水泥砂浆抹平找平层抹完后应浇水养护,使强度上升后,经干燥方可做防水层。简易测定方法是:将 lm见方的防水卷材倒盖在基层表面上,静置3~4h后掀开检查,若覆盖处的基层表面与卷材上无水印,即可进行防水施工。
6)SBS防水卷材施工。

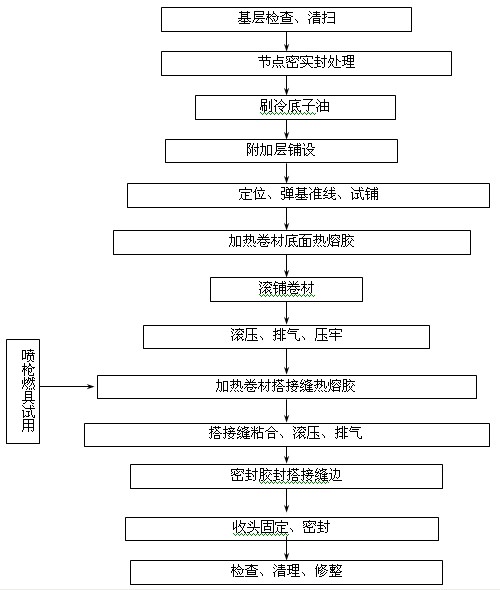

①防水卷材施工程序。
②涂刷基层处理剂。在已经处理好的基层涂刷基层处理剂,用长柄滚刷将基层处理剂涂刷在基层表面,要涂刷均匀,不得漏刷或露底。基层处理剂涂刷完毕,必须经过8h以上达到干燥程度方可施行热熔法施工,以避免失火。
③细部附加增强处理。对于阴阳角、管道根部等部位应做增强处理。方法是先按细部形状将卷材剪好,不要加热,在细部贴一下,视尺寸、形状合适后,再将卷材的底面(有热熔胶的一面),用手持汽油喷灯烘烤,待其底面呈熔融状态,即可立即粘贴在已涂刷一道密封材料的基层上,并压实铺牢。
④弹粗线。在已处理好并干燥的基层表面,按照所选卷材的宽度留出搭接缝尺寸,将铺贴卷材的基准线及后浇带位置线弹好,以便按此基准线进行卷材铺贴施工。
⑤热熔铺贴卷材。本工程屋面面积较大采用满粘,满粘采用“滚铺法”,先铺粘大面、后粘接搭接缝,这种方法可以保证卷材铺贴质量,优于卷材与基层及卷材搭接缝一次熔铺。
A.熔粘端部卷材。将整卷卷材(勿打开)置于铺贴起始端,对准基层上已弹好的粉线,滚展卷材约1mm,由一人站在卷材正面将这1mm卷材拉起,另一人站在卷材底面(有热熔胶)手持液化汽火焰喷枪,慢旋开关、点燃火焰。调呈蓝色,使火焰对准卷材与基面交接处同时加热卷材底面与基层面(图10),待卷材底面胶呈熔融状即进行粘铺,再由一人以手持压辊对铺贴的卷材进行排气压实,这样铺到卷材端头剩下约30cm时,将卷材端头翻放在隔热板上(图11),再行熔烤,最后将端部卷材铺牢压实
图10 热熔卷材铺贴卷材端部加热示意
图11 热熔卷材铺贴卷材末端加热示意
B.滚粘大面卷材。起始端卷材粘牢后,持火焰喷枪的人应站在滚铺前方,对着待铺的整卷卷材,点燃喷枪使火焰对准卷材与基层面的夹角(图12),喷枪距卷材及基层加热处约0.3~0.5m,施行往复移动烘烤(不得将火焰停留在一处直火烧烤时间过长,否则易产生胎基外露或胎体与改性沥青基料瞬间分离),至卷材底面胶层呈黑色光泽并伴有微泡(不得出现大量大泡),即及时推滚卷材进行粘铺,后随一人施行排气压实工序。
图12 熔焊火焰与卷材和基层表面的相对位置
1—喷嘴;2—火焰;3—SBS防水卷材;4—水泥砂浆;5—混凝土层;6—SBS防水层
C.卷材搭接缝施工。卷材搭接缝以及卷材收头的铺粘是影响铺贴质量的关键之一,不随大面一次粘铺,而做专门处理是为保证地下工程热熔型卷材防水层的铺贴质量。
搭接缝及收头的卷材必须 100%烘烤,粘铺时必须有熔融沥青从边端挤出,用刮刀将挤出的热熔胶刮平,沿边端封严。
为使搭接缝粘结牢固,先将下层卷材(已铺好)表面的防粘隔离层熔掉,为防止烘烤到搭接缝以外的卷材,应使用烫板搭接粉线移动,火焰喷枪随烫板移动,由于烫板的挡火作用,则火焰喷枪只将搭接卷材的隔离层熔掉而不影响其他卷材。
粘贴搭接缝。一手用抹子或刮刀将搭接缝卷材掀起,另一手持火焰喷枪(或汽油喷灯)。从塔接缝外斜向里喷火烘烤卷材面,随烘烤熔融随粘贴,并须将熔融的沥青挤出,以袜子(或刮刀)刮平。搭接缝或收头粘贴后,可用火焰及抹子沿搭接缝边缘再行均匀加热抹压封严,或以密封材料沿缝封严。
7)SBS防水卷材施工注意事项。
①热熔法同材性的关系。高聚物改性沥青防水卷材各品种的改性基料成分有同,因之软化点、熔融度及熔化速度亦不同。施工人员对所选卷材应进行探索试验,调节火焰距离以及烘烤时间,观察卷材底面热熔胶的熔融状态以及辅贴后卷材的粘贴强度累经验后用于大面积施铺。
②烘烤温度对卷材的影响。当喷嘴全部开放时,火焰的端部温度约为1300℃左右,火焰中心的温度约1100℃左右,调节喷枪开关可将温度降至1000~800℃左右。在这样的高温下实施热熔法施工,要求在对卷材材料性能了解的基础上熟练掌握持枪烘烤技术。
③常温下,正确施工的热熔型卷材防水层,其粘结强度可大于0.5MPa,可满足质量要求。但在低温下施工,热熔胶冷却也快,往往影响粘铺质量,这就需要丰富的经验和熟练的操作技术,必要时可同时使用两把火焰喷枪(或喷灯)进行加热操作,以使热熔胶熔融均匀,保证粘铺质量。
④采用热熔施工,在点火时以及在烘烤施工中,火焰喷嘴严禁对着人。特别是立墙卷材热熔施工时,更应注意施工安全,亦应佩戴防护用品。
⑤施工现场应清除易燃物及易燃材料,并备有灭火器等消防器材。消防道路要畅通。
⑥施工使用的易燃物及易燃材料应贮放在指定处所,并有防护措施及专人看管。
⑦六级以上大风,停止热熔施工。
⑧汽油喷灯、火焰喷枪,以及易燃品等,下班后必须放入有人管理的指定仓库。
8)SBS防水卷材细部做法。
①女儿墙防水大样(图13)。

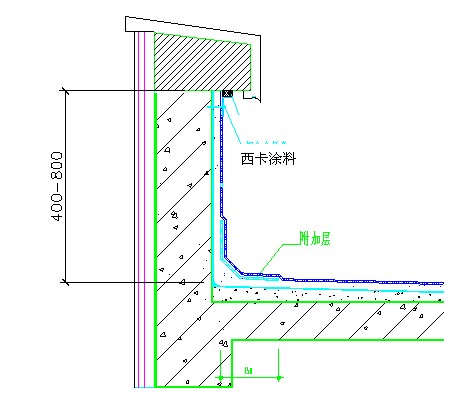

图13 女儿墙防水做法
②导管出屋面防水大样(图13)。
图14 导管出屋面防水大样

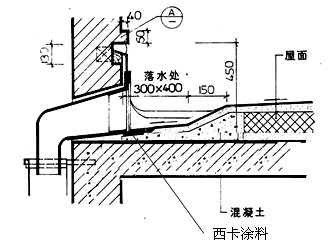

③屋面外落水口防水大样(图15)。
图15 屋面外落水口防水大样

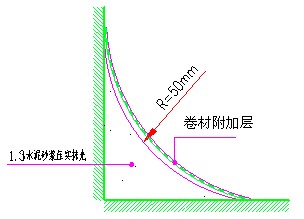

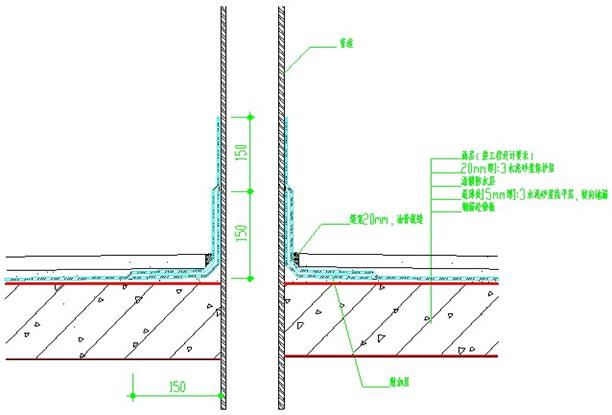

④阴阳转角部位防水处理(图16~图18)。转角部位,包括阳角、阴角及三面角,是防水层薄弱部位,应加强防水处理。转角部位找平层应做成圆弧形。
图16 阴角的第一卷材铺贴法
1—转折处卷材加固层;2—角部加固层;3—找平层;4—卷材
图17 阳角的第一层卷材铺贴法
1—转折处卷材加固层;2—角部加固层;3—找平层;4—卷材
图18 阴角的第二层卷材铺贴法
1—转折处卷材加固层;2—角部加固层;3—找平层;4—卷材
⑤出屋面风口防水做法(图19)。
图19 出屋面风口防水做法
9)屋面防水层试水或淋水。试水时间24h,按分区分别进行,并派专人负责,并检查有无漏水情况,若有漏水情况,应做标记,并返工修补。也可分段进行试水。
6.卫生间高分子卷材防水层施工。
(1)工艺流程。基层清理→找平干燥→涂刷底胶(特殊部位进行增补处理、附加层)→高分子卷材防水施工。
(2)施工要点。
1)基层清理。必须将突出基层表面的异物、砂浆疙瘩等铲除,并将尘土杂物清除干净,最好用高压空气进行清理。阴阳角等处更应仔细清理,若有油污、铁锈等,应以砂纸、钢丝刷、溶剂等予以清除干净。
2)高分子防水卷材施工。
①铺贴前在基层面上排尺弹线,作为掌握铺贴的标准线,使其铺设平直。
②先粘贴平面与立面的阴角部位附加层或积水坑阴阳角附加层卷材。附加层卷材宽为300~500mm。附加层铺贴高分子防水卷材(图20、21)。
图20
图21
③卷材铺贴。
A.铺贴程序。刷底胶→实干后边刷胶边铺卷材→滚压密实→西卡涂料封边。
B.铺贴操作。当采用手工铺贴时先将卷材开卷,铺平拉紧,重新装在直径不小于7cm的塑料或铁管轴上,轴的两端留有手握的长度。铺贴布幅两端每隔1.5~2.0m处剪一小口,以利卷材的拉直铺平。
C.卷材的铺贴方向。平行于屋面面纵向方向铺贴,顺流水方向搭接。
3)高分子防水卷材施工应注意的质量问题。
①接头处卷材搭接不良。接头搭接形式以及长边、短边的搭接宽度偏小,接头处的粘结不密实、空鼓、接挂损坏;操作应按程序、弹标准线,使与卷材规格相符,施工中齐线铺贴,使卷材搭接长边不小于60mm,短边不小于100mm。
②空鼓。铺贴卷材的基层潮湿,不平整、不洁净,易产生基层与卷材间空鼓;卷材铺设空气排除不彻底,也可使卷材间空鼓。注意施工时基层应充分干燥,卷材铺设层间不能窝住空气。刮大风时不宜施工,因在凉胶时易粘土砂尘而造成空鼓。
③阴阳角处防水层粘贴不良。在这种部位施工应仔细操作、清理应干净,铺贴卷材不得有张嘴、翘边、折皱等问题。
④转角处渗漏水。转角处不易操作,面积较大。施工时注意留控位置,保护好留模卷材,使塔接满足规定的宽度。
4)封边西卡防水灰浆。其是一种双组份聚合物改性水泥基灰浆,用于混凝土及砂浆防水抗渗工程。
西卡防水灰浆施工。所有表面必须清洁,无油污及松散附着物。表面要充分湿润,直到吸水到饱和但不能有积水。两组份按(1A︰4B)混合。当底层仍处于潮湿状态时,涂抹第一层,在20℃上让第一层硬化4~8h,然后再涂抹第二层,涂刷灰浆用毛刷。若温度较高,第二层涂抹完后,要用毛刷刷水养护。
7.防水工程施工安全技术要求
(1)施工前应进行安全技术交底工作。
(2)患有皮肤病、支气管病、结核病、眼病以及对沥青、橡胶刺激过敏的人员,不得参加操作。
(3)按有关规定配给劳保用品并合理使用,沥青操作人员不得赤脚或短袖衣服进行作业,应将裤脚袖口扎紧,手不得直接接触沥青,接触有毒材料需戴口罩和加强通风。
(4)操作时应注意风向,防止下风操作人员中毒、受伤。
(5)防水材料多数属易燃品,在存放的仓库以及施工现场内部都要严禁烟火,如需明火,必须有防火措施。
(6)运输线路应畅通,各项运输设施应牢固可靠,屋面空洞及檐口应有安全措施。
(7)操作人员必须配备劳动保护用品。
8.质量检查
防水层施工中,每一道防水层完成后,应由总包、业主、监理进行检查,合格后方可进行下一道工序施工。
(1)提供认证、复检、技术指标、合格证等资料。
(2)卷材的搭接缝以及附加盖口条,必须粘结牢固,封闭严密,不允许有皱褶、空洞、翘边、脱层、滑移或其他可能渗漏水的外观缺陷存在,檐口防水具体做法见附图:
(3)卷材与穿墙管之间应牢固粘贴,卷材末端收头部位应封闭严密。

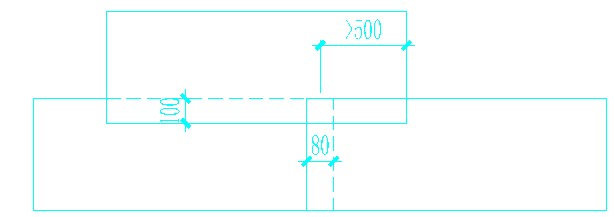

(4)卷材搭接。搭接宽度长边不小于80mm,短边不小于100m;相邻卷材的短边搭接缝要错开500mm以上,不允许在同一直线上,如图22所示。
图22
(5)不允许有渗漏水现象。
(6)密封防水处理部位应经检查合格后方可隐蔽。密封材料与基层应粘结牢固;密封部位应光滑、平直,尺寸符合设计要求,不得有鼓泡、龟裂等现象。保护层覆盖应严密。
9.成品保护措施
(1)严防各种工具及杂物碰坏防水层;
(2)减少人员走动,防止带钉鞋损坏防水层。
(3)做好的防水面严禁堆放工具及材料;
(4)在浇筑细石混凝土保护层时,运送混凝土小车的铁腿必须用橡胶卷材垫好,并要捆绑牢,避免小车铁腿损坏防水层。如发现防水层损坏,立即修补。
