某教学综合楼屋面防水施工方案
1.编制依据
(1)屋面工程质量验收规范《GB50207-2002》;
(2)建筑工程施工质量验收统一标准《GB50300-2001》;
(3)屋面工程技术规范《GB50345-2004》;
(4)《建筑工程施工工艺标准》;
(5)××市××中学教学实验综合楼施工图。
2.工程概况
本工程为××对口支援××市××中学教学实验综合楼建筑,该工程为地上四层建筑,建筑物总高度为16.95/17.55m,总面积为15206m2,本工程层面防水采用4mm厚SBS改性沥青防水卷材。
3.施工组织机构

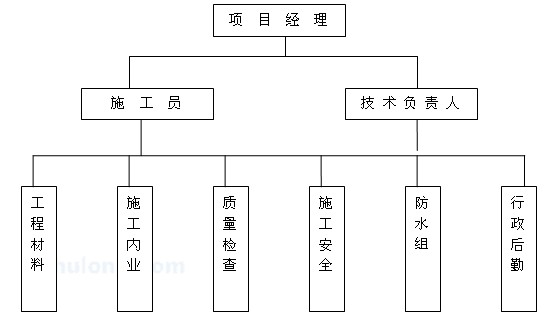

我公司针对此工程的重要性,公司将该工程纳入一级目标管理,公司决定委派施工经验丰富的项目经理及施工管理人员进行该工程的施工。项目部在公司的统一管理下完善各项管理制度,严格按照项目法进行本工程的施工和管理。项目经理部的成员相互间配合默契,保证在项目经理的直接领导下,做到有计划地施工和管理,确保工程项目的质量、工期和安全文明施工,达到建设方满意的效果,体现我公司的水平。施工组织机构如下:
4.施工进度计划
(1)施工段的划分。结合工程具体情况,以每栋建筑作为一个施工段。各施工段作流水施工。
(2)施工工期按照业主和总承包单位的合理要求完成。
(3)劳动力的配备及工程配合。防水施工方法由防水专业人员操作,根据工作面大小配备人员,每2000m2的施工配备一组人员,每组人员6人,2人清理基层,2人配料运料,2人铺贴卷材。
5.防水工程设计
(1)设计原则。本工程屋面防水,本着“以防为主、多道设防、节点密封”的设计原则。屋面防水等级为三级,防水层合理使用年限为10年。
(2)具体防水设计要求。
1)兰灰色彩混凝土瓦;
2)最薄处20mm厚1︰3水泥砂浆卧瓦层;
3)15mm厚1︰3水泥砂浆找平层;
4)40mm厚XPS挤塑泡沫聚苯板保温层;
5)4mm厚SBS改性沥青防水卷材;
6)冷底子油;
7)15mm厚1︰3水泥砂浆找平层;
8)现浇钢筋混凝土屋面板。
6.屋面防水施工方案
(1)施工准备。
1)施工负责人应向班组进行技术交底。内容包括:施工部位、施工顺序、施工工艺、构造层次、节点设防方法、增强部位及做法,工程质量标准,保证质量的技术措施,成品保护措施和安全注意事项。
2)防水层所用的材料应有材料质量证明文件,并经指定的质量检测部门认证,确保其质量符合技术要求。进行材料应按规定抽样复验,提出试验报告,严禁在工程中使用不合格产品。
3)找平层是防水层的依附层,其质量好坏将直接影响到防水层的质量,所以找平层必须做到:坡度要准确,排水通畅;表面要充分压光,充分养护,使找平层表面平整、坚固,不起砂、不起皮、不酥松、不开裂,并做到表面干净、干燥。当出现局部凹凸不平、起砂起皮、裂缝以及预埋件不稳等缺陷时,应修补后进行卷材施工。
项目 | 卷材防水层 |
|
满铺 | 点、空铺 | |
坡度 | 足够排水坡度 | 足够排水坡度 |
强度 | 较好强度 | 一般要求 |
表面平整 | 平整、不积水 | 平整、不积水 |
起砂起皮 | 不允许 | 少量允许 |
表面裂纹 | 少量允许 | 不限制 |
干净 | 一般要求 | 一般要求 |
干燥 | 干燥 | 干燥 |
光面或毛面 | 光面 | 毛面 |
4)卷材施工时,其基层应保持干燥,检查方法为:将1m2塑料膜(或卷材)在太阳(白天)下铺放于找平层上,3~4h后,掀起塑料膜(或卷材)检查无水印,即可进行防水卷材的施工。
5)高聚物改性沥青防水卷材外观质量
项目 | 质量要求 |
孔洞、缺边、裂口 | 不允许 |
边缘不整齐 | 不超过10mm |
胎体露白、未浸透 | 不允许 |
(2)材料要求。
1)高聚物改性沥青防水卷材是合成高分子聚合物改性沥青防水材料,其品种、规格、技术性能,必须满足设计和施工技术规范的要求,必须有出厂合格证和质量检验报告,并经现场抽查复试达到合格。
2)配套材料。
①氯丁橡胶沥青胶粘剂:由氯丁橡胶加入沥青及溶剂等配制而成,为黑色液体,用于基层处理(冷底子油)。
②橡胶改性沥青嵌缝膏:即密封膏,用于细部嵌固边缝。
3)SBS防水材料取样。
①以同一生产厂的同一品种、同一等级的产品,大于1000卷抽5卷,500-999卷抽4卷,100-499卷抽3卷,100卷以下抽2卷,进行规格尺寸和外观质量检验。在外观质量检验合格的卷材中,任取一卷作物理性能检验。
②将试样卷材切除距外层卷头2500mm后,顺纵向切取800mm的全幅卷材试样2块,一块作物理性能检验用,一块作备用。
③防水卷材主要进行拉力、断裂延伸率、不透水性、耐热度和低温柔度试验。同时防水卷材应做100%的有见证试验,见证取样应由监理监督现场取样,并贴上“有见证”字样,送往已备案的有见证试验室复试。
(3)施工主要机具。SBS高聚物改性沥青卷材用热熔法施工,其主要施工机具如下:
名称 | 用途 | 名称 | 用途 |
条帚 | 清理基层 | 铲刀 | 清理基层 |
小型油漆桶 | 装混合料 | 小抹子 | 修补基层、卷材收边 |
铁皮小刮板 | 复杂部位涂刮 | 油漆刷 | 涂刷基层处理剂 |
橡胶刮板 | 涂刮混合料 | 美工刀 | 裁剪卷材 |
裁剪刀 | 裁剪胎体增强材料 | 卷尺 | 测量、检查 |
喷枪 | 热融卷材 | 压辊 | 铺贴卷材 |
(4)作业条件。
1)防水层的基层表面应将尘土、杂物等清理干净;表层必须平整、坚实、干燥。
2)找平层与突出屋面的物体(如女儿墙、出入口等)等相连的阴角,应抹成光滑的小圆角;找平层与檐口、排水沟等相连的转角,应抹成光滑一致的圆弧形。阴阳角一般应做成R=30~50mm的圆孤(阳角可为R=30mm)。
3)遇雨天、雪天及五级及其以上必须停止施工。
(5)施工工艺
1)工艺流程。清理基层→涂刷基层处理剂→铺贴卷材附加层→铺贴卷材→热熔封边→清理、检查、修整→保护层施工。
2)铺贴方向。卷材的铺贴方向应根据屋面坡度和屋面是否有振动来确定。当屋面坡度小于3%时,卷材宜平行于屋脊铺贴;屋面坡度在3%~15%时,卷材可平行或垂直于屋脊铺贴;屋面坡度大于15%或受振动时,高聚物改性沥青卷材应垂直于屋脊铺贴。
3)施工顺序。防水层施工时,应先做好节点、附加层和屋面排水比较集中部位(如屋面与水落口连接处,檐口、天沟、檐沟、屋面转角处、板缝等)的处理,然后由屋面最低标高处向上施工。铺贴开沟、檐沟卷材时,宜顺天沟、檐口方向,尽量减少搭接。
4)搭接方法及宽度要求。铺贴卷材应采用搭接法,上下层及相邻两幅卷材的搭接应错开。SBS高聚物改性沥青防水卷材当采用满贴法时搭接长度长短边均不小于80mm,当采用空铺、点粘、条粘时,长短边搭接长度不小于100mm。
5)操作工艺。
①清理基层:施工前将验收合格的基层表面尘土、杂物清理干净。
②涂刷基层处理剂:高聚物改性沥青防水卷材施工,基层处理剂是将冷油用长把刷均匀涂刷于基层表面上,常温经过4小时后(以不粘脚为准),开始铺贴卷材。注意涂刷基层处理剂要均匀一致,切勿反复涂刷。涂刷基层处理剂(冷底子油)前要检查找平层的质量和干燥程度并加以清扫,符合要求后才可进行,在大面积涂布前,应用毛刷对屋面节点、周边、拐角等部位先行处理。冷底子油作为基层层处理剂主要用于热粘贴铺设沥青卷材。涂刷要薄而均匀,不得有空白、麻点、气泡。
③附加层施工:待基层处理剂干燥后,先对女儿墙、水落口、管根、檐口、阴阳角等细部先做附加层,再铺贴大面卷材。阴阳角圆弧半径R=30mm~50mm(阳角可做成R=30mm)。铺贴在立墙上的卷材高度不小于250mm。
④铺贴卷材:采用热熔法进行铺贴。卷材的层数、厚度符合设计要求。铺贴方向见上第2条说明。将改性沥青防水卷材剪成相应尺寸,用原卷心卷好备用,铺贴时随放卷随用火焰加热器加热基层和卷材的交界处,火焰加热器距加热面300mm左右,经往返均匀加热,至卷材表面发光亮黑色,即卷材的材面熔化时,将卷材向前滚铺、粘贴。搭接部位应满粘牢固,搭接宽度满粘法长短边均不小于80mm。
⑤热熔封边:将卷材搭接处用火焰加热器加热,趁热使两者粘结牢固,以边缘溢出沥青为度。

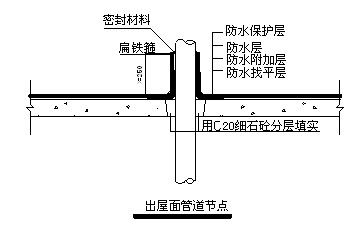

⑥屋面排气管道。出屋面的管道根部与结构屋面板用细石混凝土灌实,周边留20mm×20mm凹槽,用密膏封膏封严。找平层抹成50mm为半径的圆弧,防水卷材增加附加层(宽度和高度均不应小于300mm),卷材出屋面面层≥250mm以上,端部用密封材料封头, SBS防水层在出屋面管道外壁上冷粘后用管箍卡紧并打封闭胶,在塑料管材上粘SBS不可以热熔粘贴,防立管弯曲变形受热烧焦变脆损伤。
管道根部直径500mm范围内,找平层应抹出高度不小于30mm圆台,或在保护层上做圆台,周边留20mm×20mm凹槽,用密膏封膏封严。

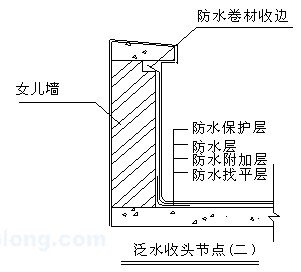

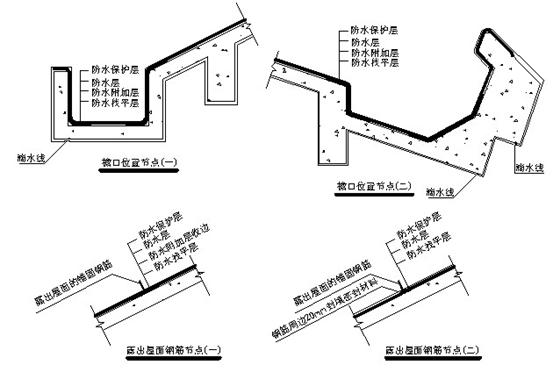

⑦水落口。若采用金属雨水口、先用钢丝刷刷掉锈斑,均匀刷防锈漆一道。雨水口(金属雨水口或UPVC雨水口)安装前,找好标高,弹出雨水斗的中心线,用水泥砂浆卧稳,用细石混凝土嵌固,填塞密实。横式雨水口内下口与防水层附加层用密封材料嵌严,防水面层伸入落水口200mm粘实,与墙面防水层交圈,直式落水周围直径500mm范围内坡度不小于5%。

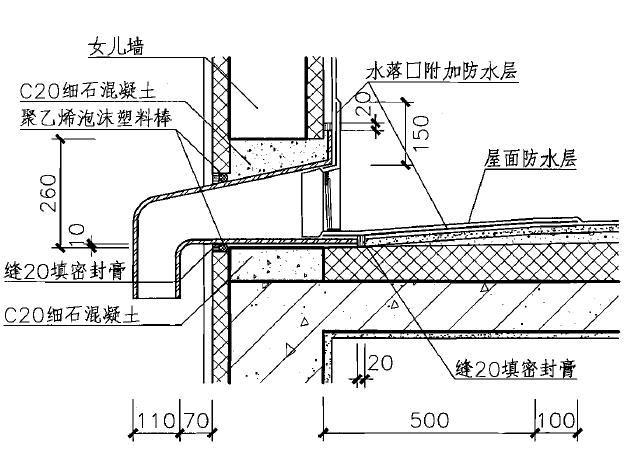

A.女儿墙落水口节点:

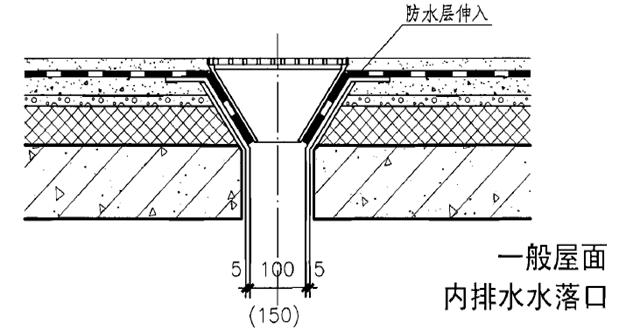

B.一般落水口节点:

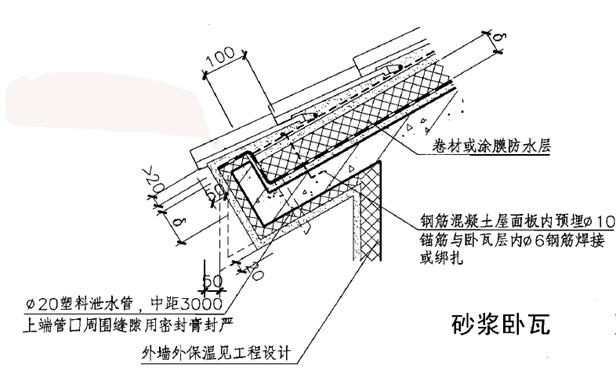

C.砂浆卧瓦节点:

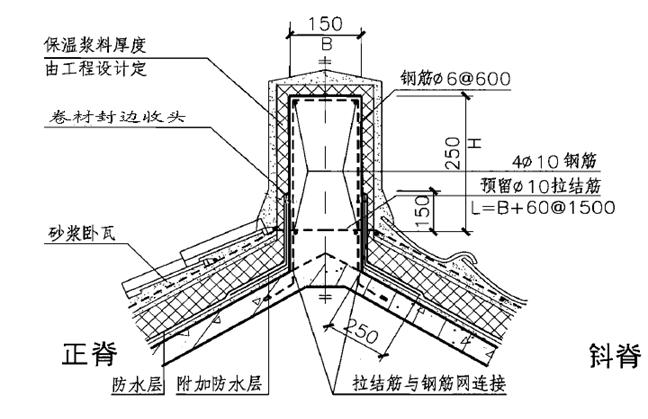

D.屋脊节点:
⑧防水质量检验。在屋面防水工程完工后,经检查外观表面合格以后,将雨水管出口堵塞,进行不小于24h的蓄水试验,不得存在渗漏水现象。经全部蓄水试验合格后,做好隐蔽工程验收工作。
7.质量保证措施及注意事项
(1)质量保证措施。
1)根据工程的具体情况,选择质量符合要求并满足设计要求的防材料,严把质量关,对防水薄弱部位应进行加强(增作附加层)。
2)严格按照施工操作规程进行每一个防水分项工程的施工。卷材的铺贴方法要正确,接头和压边的尺寸满足要求,并粘贴牢固。防水卷材保护层要铺均匀,厚度一致,特别要注意立面墙上保护层的质量。
3)所有进场物资必须有合格的材质证明,出厂合格证和试验报告。做好进场检验工作,该复试的材料及时取样复试,不合格的材料,不得在屋面工程中使用。
4)当防水卷材施工完毕后,严禁在其上凿眼、打洞或做安装、焊接等操作。
5)施工中严格实行“三检制”,做到检查上道工序,保证本道工序,服务下道工序,真正做到严格控制工序质量,不合格的工序不移交。
6)设施基础与结构层相连时,防水层应包裹设施基础的上部,并在地脚螺栓周围做密封处理。
7)施工的每道工序完成后,应经监理或建设单位检查验收合格后方可进行下道的施工,当下道工序或相邻工程施工时,对屋面工程已完成的部分应采取保护措施。
8)在保修期间内,定期回访,免费保修。
(2)注意事项
1)铺贴卷材防水层的搭接应粘贴牢固,不得有皱折、翘边和鼓泡等缺陷;阴阳角处应呈圆弧或钝角。
2)冷底子油应涂刷均匀,不得有漏刷和麻点等缺陷。
3)卷材防水层铺贴、搭接、收头应符合设计要求和屋面工程技术规范的规定。
4)卷材的铺贴方向应正确,卷材搭接宽度的允许偏差项目符合下表:
项次 | 项目 | 允许偏差 | 检查方法 |
1 | 卷材搭接宽度偏差 | -10mm | 尺量检查 |
(3)雨季施工措施。在雨季进行屋面卷材施工,要特别注意成品的保护工作。施工屋面卷材的前一天,应及时掌握当地的天气情况,并准备好塑料薄膜。在施工过程中,如突遇降雨,应及时对已施工的卷材进行封边处理,待处理完毕后及时用塑料薄膜覆盖封边位置。在基层干燥后复工时,应检查屋面卷材封边位置是否有起泡、与基层脱落等情况,若存在上述问题,应对存在问题的卷材进行修补处理,以保证卷材与基层粘结牢固。
8.成品保护
1、已铺贴好的卷材防水层,应采取措施进行保护,严禁在防水层上进行施工作业和运输,并应及时做防水层的保护层。
2、穿过屋面、墙面防水层处的管位,防水层施工完后不得再变更和损坏。
3、屋面变形缝、水落口等处,施工中应进行临时塞堵和挡盖,以防落杂物,屋面及时清理,施工完后将临时堵塞、挡盖物及时清除,保证管内畅通。
4、屋面施工时不得污染墙面、檐口侧面及其他已施工完的成品。
5、找坡、找平、保护层施工完成后,未达到一定强度时,不得上人踩踏,推小车运输时,应先铺脚手板车道,以防损坏面层。
9.安全文明施工措施
(1)安全保证体系及措施
1)安全生产目标。
在总承包单位的管理下,要求所有施工人员必须牢固树立“安全第一”的思想,使安全生产在施工各环节得到检查落实,主要目标如下:
杜绝职工因工重伤、死亡事故;
杜绝重大、特大责任事故;
杜绝责任火灾和爆炸事故;
轻伤率控制在5%以下。
2)安全保证管理体系。
为保证安全目标的实现,先从组织上落实保证体系,成立以公司经理为主任,分管生产、安全工作的副经理为副主任,总工程师及相关部门负责为成员的安全生产委员会。
项目部以项目经理为组长,施工员、安技员、班组长等为成员的施工安全领导小组,组织制定实施安全方针、目标和措施,对承包段工程全面负责。
3)施工安全保证措施及注意事项
①在整个公司、项目部认真贯彻落实四川省建设厅关于《四川省建设工程项目施工安全评价管理暂行办法》中的各项规定。
②坚持安全生产教育制度,着重抓岗前教育、日常教育、典型教育。
③在总承包单位项目部的管理、配合下,检查各工种各部位安全设施布置落实状况,检查安全设施布置遗漏,定期组织安全大检查,召开安全生产会议。
④积极配合总承包单位项目部的各项安全工作,包括入场教育及安全技术交底等。
⑤牢固树立“安全第一、预防为主”的安全生产方针,操作前,现场管理人员必须向操作班组进行安全技术交底,积极开展班前安全活动,安检人员勤检查、督促,增强安全意识和自我保护能力。。
⑥屋面四周女儿墙以上的外脚手架(防护栏杆),屋面工程施工中严禁拆除。
⑦屋面工程施工中,屋内的杂物等物料严禁从屋面直接向下抛掷。
⑧存放卷材和胶粘剂的仓库或现场要严禁烟火,如需用明火,必须有防火措施。
⑨油桶要平放,不得两人抬运,在运输过程中,注意平衡,精神要集中,防止不慎跌倒造成伤害。
⑩运上层面的材料,应平均分散堆放,随用随运,不得集中堆放。
○11使用喷灯时,应清除周围的易燃物品,必须远离底子油,严禁在涂刷底子油区域内使用喷灯。喷灯汽油不得过满,打气不应过足,在用火地点必须备有防火器材。
○12防水材料采用冷底子油涂刷,不得采用热沥青,防止有害物污染空气。
4)工程施工安全工作重点。由于屋面防水施工属高空作业,应加强“四口、五临边”的防护。悬空作业必须佩安全带(绳),作业人员与高压电源保持一定的安全距离,不得穿硬底鞋高跟鞋登高作业。进入施工现场必须佩戴安全帽。严禁自高处向下抛仍建筑垃圾等物品。
(2)文明施工保证措施及环境保护
我公司在工程施工中高度重视文明施工,这既涉及到周边人民群众的切身利益,同时又是企业取信于民、维护企业声誉、树立企业形象的大事,一旦在文明施工方面掉以轻心,造成的损失和影响是无法弥补的,我们将严格按照“集中施工、快速施工、文明施工”具体落实措施,争创“绿色环保文明工地”。具体措施如下:
1)认真学习市政府、市建委等相关部门颁发的文明施工要求及法规。
2)施工现场要成立以项目经理为首的现场管理小组,作为开展文明施工和环境保护的施工现场管理的组织保证。
3)开展全员文明施工教育,懂得文明施工是安全无事故的基础。
4)结合施工现场的实际情况,按照总承包单位项目部的文明施工管理办法,指导和推进文明施工活动的开展。
5)材料应按规定位置堆放,堆放应整齐。
6)每项工序施工时,均应做到工完料尽场清。
郑州赛诺建材公司持续研发高端工程材料及工艺设备,提供混凝土,砖石结构的,防火,保温,隔热,防水,防腐,渗水,加固及工业地坪的咨询,施工,维护一体化服务,以很高的性价比,创造性的解决了很多工程难题,受到工程界的普遍欢迎。电话:400-0371-713 www.sainuogroup.com
