某工程外墙综合防水施工方案
某工程外墙综合防水施工方案
1.工程概况
某工程为商业、住宅综合楼。整个建筑分南区、北区,总建筑面积38992.32m2,其中南区建筑面积为14730.36m2,顶标高为32.77m,地下室为车库,夹层为自行车库,1~11 层为住宅,标准层分为三个单元,每单元328.97m2,层高2.8m;北区建筑面积24261.96m2,顶标高57.47m,地下室为车库及设备用房,1层为商场、会所及住宅入口,2~19层为标准层,分为两栋塔式楼,1号楼和2号楼建筑面积单层都是487.51m2,2~8层层高为2.8m,9~19层层高为2.9m。
2.编制依据
(1)GB50204-2002《混凝土结构工程施工质量验收规范》。
(2)GB50210-2001《建筑装饰装修工程质量验收规范》。
(3)GB50164-1992《混凝土质量控制标准》。
(4)GB50108-2008《地下工程防水技术规范》。
(5)JGJ80-91《建筑施工高处作业及安全技术规范》。
(6)《建筑分项工程施工工艺标准》。
(7)《××市非承重混凝土小型空心砌块墙体技术规程》。
(8)DBJ15-19-97《建筑防水工程技术规程》。
(9)××苑工程结构、建筑施工图及有关设计变更。
(10)《××苑工程主分包施工合同》。
3.编制说明
结构期间的混凝土施工、外墙砌筑、内外墙抹灰、外墙面砖镶贴的施工质量都直接关系到外墙防渗漏的结果,须严格按照设计图纸、技术规范和地方有关标准进行,具体的施工准备、操作工艺、质量标准和成品保护在此不再赘述,详见《某工程主体结构施工组织设计》、《某工程粗装修施工方案》和《某工程外装修施工方案》,本方案只侧重于各个环节在防渗漏方面的技术要求和措施。由于造成渗漏的原因是多方面的,只要其中一个环节出现问题,就可能产生渗漏。因此,本工程外墙防渗漏遵循层层设防、多道设防、重点部位重点设防的原则,在施工中要求各级管理人员和施工队伍须严格按照方案执行。
4.外墙建筑做法
外墙1 | 1.干挂磨光/毛面花岗岩 2.25~30mm厚花岗岩板,板材拼缝处加胶 3.3mm厚不锈钢支架(空隙60mm),用M12膨胀螺栓固定 4.墙体 |
外墙2 | 1.8~10mm厚面砖,1︰1水泥砂浆勾缝 2.3~4mm厚水泥胶结合层 3.刷素水泥砂浆一道 4.15mm厚1︰3水泥砂浆 5.墙体清洗干净 |
外墙3 | 1.喷无机高分子涂料及表面憎水剂(YY-11) 2.107胶水溶液一道(1︰4) 3.15~20mm厚1︰2.5水泥砂浆分两次抹面,配2.5%防水剂YYM 4.墙体清洗干净 |

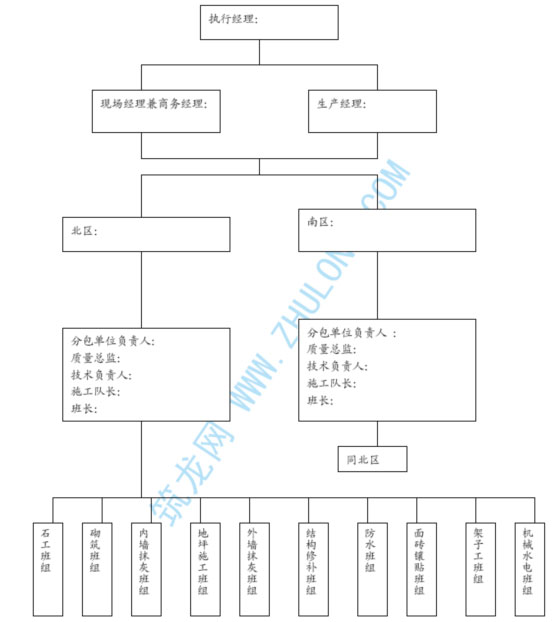

5.施工部署
6.结构施工的防渗漏措施
目前,我们结构施工已经到了地上6层,从已浇筑的混凝土质量来看,暴露出一些可能引起日后渗漏的隐患问题,本方案将再次予以强调。
(1)施工缝的留置。为减少施工缝的处理时间,我们在标准层施工采取墙和梁板整浇的施工工艺,既加快了工期,又减少了施工缝的数量。在施工缝处须进行凿毛处理,要求凿出石子新茬,所有浮浆全部凿除干净。另外在混凝土浇筑前的模板内的清理工作仍须加强。
(2)混凝土浇筑质量的控制。防止外墙渗漏首先从保证混凝土的施工质量做起,结构施工期间,主要控制混凝土的水灰比不能过大,避免造成混凝土在振捣中产生大量的气泡,另外要提高混凝土的振捣质量,避免混凝土墙体振捣不密实产生的蜂窝、孔洞、烂根现象。
7.混凝土缺陷和薄弱部位的防渗漏措施
(1)蜂窝孔洞处理。现场的所有混凝土墙体须由区域责任工程师全部进行一次检查,对出现蜂窝孔洞等混凝土缺陷的墙体,将基层松散不牢的石子剔凿掉,将表面凿毛,用水冲洗干净,周围抹一层水泥素浆,然后用1︰2 水泥砂浆边填边用木辊和锤子用力捣捻严实。(面积较大的混凝土孔洞应按照混凝土质量缺陷进行处理。)
(2) 施工缝处理。从目前几次大雨过后情况看,在几个阳台积水部位的内墙有水印现象,说明该部位混凝土上下层施工缝出现了渗水情况,因此施工缝须作为一个处理重点,现要求地坪施工前,所有与外界相接混凝土墙根部沿缝剔成八字形凹槽,遇有松散部位,须将松散石子剔除,刷洗干净后,用水泥素浆打底,抹1︰2.5水泥砂浆找平压实,水泥砂浆中掺防水剂(郑州赛诺建材的YYM)。
(3)已出现渗水的施工缝处理。沿施工缝剔成八字形边坡凹槽,将其清洗干净后,用P.O.42.5普通硅酸盐水泥掺加25~40%SH速凝堵水剂充分拌匀(干粉拌匀),(注意:根据施工的需用量加水拌成浆料,即拌即用,以免硬化浪费材料)。用SH堵水剂压进缝洞,用水或木板加压2~3min,清刮周围残留的浆料,然后用××牌防水粉1︰0.5(料︰水)浆料涂刮2遍即可。
(4)结构薄弱环节的防水处理。凸窗边为60mm的窗侧板,配筋小,一侧处于迎风面,另一侧处于室内,混凝土表面即使有轻微的混凝土缺陷,都可能成为渗漏的途径,因此,要求抹灰前,对窗侧板进行检查,任何有缺陷的地方,都不得直接进行抹灰,须进行处理,首先将松散的石子和浮浆凿掉,周围混凝土表面凿毛,用水冲洗干净,再用1︰2防水砂浆抹平,窗侧板外侧还要用1︰1宇岩牌防水砂浆刮涂两遍打1mm厚,防水的覆盖范围要超过修补面每边不少于100mm。
8.施工洞口的防渗漏措施
(1)穿墙螺杆洞处理。螺杆根部踢凿20mm深、50mm宽的凹槽,贴根部切断螺杆、塑料套管或竹管。此时由管理人员进行第一次验收,验收方式为全部检查,待管理人员验收通过后,方可进行封堵。螺杆取出后的洞口用干硬性水泥砂浆塞密实,一侧用木板抵住,另一侧用钢筋向内塞。塞密实后,表面用水泥砂浆抹灰,水泥砂浆内掺2.5%的防水剂YYM。螺杆洞堵实以后,表面用砂浆将剔凿后凹进部位抹成80mm×80mm见方,四周均为光滑圆角。此时由管理人员进行第二次验收,验收方式以抽查为主。待砂浆干燥后,外侧刷1︰1宇岩牌防水剂,防水剂厚度为1~1.3mm。
(2)外架套管洞处理。外墙的外架PVC套管在封堵前应将套管除去,再用细石混凝土塞密实,细石混凝土内掺2.5%的郑州赛诺建材的YYM膨胀剂。套管洞的检验次数和检验方法同螺杆洞,不同的是防水剂涂刷范围为100mm×100mm。
当前在地下工程的混凝土,砖结构构筑物,回填后,经常会因各种原因发生渗漏,处理方法也多种多样,但对于混凝土的毛细孔或微细裂纹的渗水和出汗问题,一直是个工程难题,于是就有了“不怕漏,就怕渗的”说法。尤其是遇到砖结构渗水,更是难以耐久性解决。
建筑物回填后,发生了渗漏,严重的可以用注浆或速凝堵漏材料进行堵漏,但如果遇到渗水和出汗的问题,注浆和速凝的堵漏材料的优势就受到了限制。市场急需要一种能适合内部施工的,方法简单的,耐久性好的技术来解决目前工程上遇到的难题。
