某广场工程地下室防水施工方案

文章出处:网责任编辑:作者:人气:-发表时间:2014-06-18 08:57:00【

某广场工程地下室防水施工方案
  1.工程概况
  ××广场工程建筑面积58829.72m2,地上30层,地下2层、局部3层。结构类型为框架-剪力墙结构,基础形式:主楼部分为CFG桩+有梁式筏板基础厚1.2m、附楼部分为抗浮桩+有梁式筏板基础厚0.65m。建筑物持力层为第三层土+粘土,天然地基承载力为120kPa,地下水位勘察时为-2.6~-1.9m、近年地下最高水位为-1.5m左右。本工程地下室防水工程采用结构自防水和柔性防水相结合。防水等级为一级。地下结构自防水采用添加CH-UEA2型混凝土高性能流化膨胀剂,抗渗混凝土抗渗等级为S8。柔性防水采用防水卷材,防水卷材底板为单层4mm厚BAC自粘双面防水卷材,抗浮桩处另加1.5mm厚聚氨酯防水涂料、地下室外墙及顶板为4mm厚BAC自粘双面防水卷材。
  2.施工部署
  (1)施工准备。
  1)施工手续及证件。所有防水施工人员必须具备《职业技能岗位证书》、《市安全资格上岗证》及《暂住证》等准许施工证件且证件在有效期内。
  2)技术准备。
  ①图纸及相应规范。施工前,认真查阅图纸及相应规范,掌握防水材料的性能和技术指标及施工工艺,特别是防水收头及阴阳角等特殊部位的处理,作到施工中重点突出。
  ②技术交底。防水工程施工前,施工负责人应向班组进行技术交底,内容应包括:施工部位、施工顺序、施工工艺、构造层次、节点设防方法、增强部位及做法,工程质量标准,保证质量的技术措施,成品保护措施和安全注意事项等。
  3)材料准备。BAC自粘防水层4mm厚;1.5mm厚聚氨酯防水涂料。
  4)材料复试要求。
  ①BAC防水卷材。进场后按规定抽样复试,同一品种、牌号和规格的卷材100卷抽取2卷,100~499卷抽取3卷,500~1000卷抽取4卷,大于1000卷抽5卷。将抽样的卷材开卷进行规格和外观质量检验。在外观质量检验合格中任取一卷作物理性能检验。不合格时加倍取样复试,全部达到标准规定为合格,复检时有一项指标不合格,该产品外观质量为不合格产品。
  ②聚氨酯防水涂料。同一规格、同一品种、同一厂家的每10t为一批,不足10t也按一批取2kg。
  5)材料性能。
  ①水泥浆作粘结剂,“皮肤式”粘结效果,一层防水即得刚柔结合两道防线。
  ②卷材柔软,阴阳角施工容易到位,操作简单方便。
  ③延伸性能好,可抵御基层一般变形、裂缝等不利现象;
  ④寿命长,耐候性能优良。能适应炎热和寒冷地区的气候变化。
  ⑤粘结牢固后不易受到破坏,小破损能自愈,大破损修补极其简易。
  ⑥安全环保,对环境无污染。
  6)材料的贮存、保管要求。
  ①卷材、密封膏等应在干燥、通风的环境下储存,防止日晒雨淋,且应配备必要的消防设施。
  ②卷材应平放,不得倾斜或交叉横压,堆放高度不应超过平放5层。
  ③卷材、密封膏等在运输及储存过程中均应远离火源,储存时间均为12个月。
  7)机具准备。小平铲、料桶、扫帚、干粉灭火器、钢丝刷、长把滚刷、裁剪刀、盒尺、铁抹子、手推车、木拍子。
  (2)作业条件。
  1)地下水位高,必须先做好排降水工作,将地下水位降低到防水结构地板以下500mm,并保持到防水层施工完成为止。
  2)基层必须坚固、不起砂、不起皮、表面清洁平整,用2m直尺检查,最大空隙不应大于5mm,不得有空鼓、开裂及起砂、脱皮等缺陷,空隙只允许平缓变化。阴角处应做成半径为20mm的圆角;阳角处应做成半径为50mm的圆角。
  3)卷材严禁在下大雨、五级风及其以上时不得施工。
  (3)质量管理小组。小组负责防水工程整个过程质量活动的控制、监督、改进。对施工图纸、技术资料、项目质量文件、记录的控制和管理负责。对重要部位标志质量控制要点,实行重点控制;及时检验工序活动效果的质量。按要求实行“三检”制度,参与隐蔽工程和分项工程的质量验收。
  (4)劳动力计划。地下室防水工程由专业队伍施工,其技术负责人及班组长、工人必须经过专业培训,持有防水施工人员上岗证。劳动力计划见表1。
  表1 劳动力计划

序号 工种名称 需要人数 进场时间 技术等级要求
1 防水工 20 ××年×月×日  持证上岗
临工 5 ××年×月×日


  (5)施工进度计划。在垫层施工完毕后,地下室防水施工计划××年×月×日开始,底板防水层施工周期为11d;地下室外墙防水层在外墙拆模30d后进行施工,施工周期为25d。计划于××年×月×日结束。
  3.施工工艺
  地下室卷材防水层为外防外贴法。底板采用4mm厚BAC自粘双面防水卷材、抗浮桩周边300mm区域增设一道1.5mm厚聚氨酯防水涂料,外墙及顶板为4mm厚BAC自粘双面防水卷材,粘贴方法均为满粘。
  (1)施工流程。清理基层→抹水泥砂浆10~20mm→揭掉BAC卷材下表面的PET隔离膜→铺BAC卷材→拍打卷材表面、提浆→晾放→附加条搭接或涂刮密封胶→收口处理。
  (2)底板BAC防水层的施工。
  1)基层处理。清除混凝土基面的灰尘、杂物。干燥的基面预先洒水湿润。
  2)粘贴方法。
  ①抹水泥砂浆(也可采用水泥浆)。将水泥和粗砂按1︰2的配比进行机械搅拌。水泥砂浆厚度一般为5~10mm,配料时也可以加入适量聚合物乳液。
  ②揭掉BAC卷材下表面的PET隔离膜。将BAC卷材铺贴在水泥砂浆上。卷材与相邻卷材之间为平行对接,无需上下搭接。
  ③拍打。用木抹子或橡胶伴拍打卷材上表面提浆,排出卷材下表面的空气,使卷材与水泥砂浆紧密粘结。
  ④晾放。晾放24~48h(具体时间视环境温度而定),一般情况下温度愈高所需时间愈短。
  ⑤搭接口密封。用附加密封搭接条密封,附加密封条宽度为150mm。若搭接部位被污染,需先清理。
  ⑥垂直面施工。平面搭接部位收口后,即可进行垂直面施工。先涂刮贴必定配套密封膏,厚度为1mm左右。晾放24h后粘贴BAC卷材,立面不高可用水泥砂浆粘贴。
  ⑦收口。卷材上口边缘用专用铝合金压条固定,收口处用贴必定专用密封膏密封。

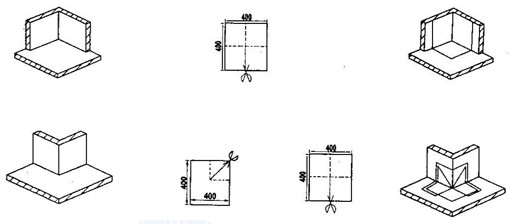

  ⑧细部附加层增强处理。附加层材料与底板防水材料相同,附加层在转角两侧各150mm。方法是先按细部形状将卷材剪好,然后采用垂直面施工方法施工。阴阳角做法如图1。


  图1 阴阳角做法示意
  有防水要求的施工缝主要指地下室外墙上留置的施工缝。地下室外墙上留置一条施工缝,留置在底板面起300mm处,根据设计图纸,在施工缝中间沿结构周圈设置一条450mm×4mm封闭钢板止水带。止水带钢板两段搭接长度100mm,沿竖向满焊,焊缝不得有气孔、夹焊现象、保证密实不漏水,钢板止水带在墙中每隔2m用ф25钢筋焊接支架,固定牢固,并且保证位置准确。所有后浇带处均增设一道防水卷材施工缝处设4mm厚BAC附加防水层,止水带安装见图2、3。

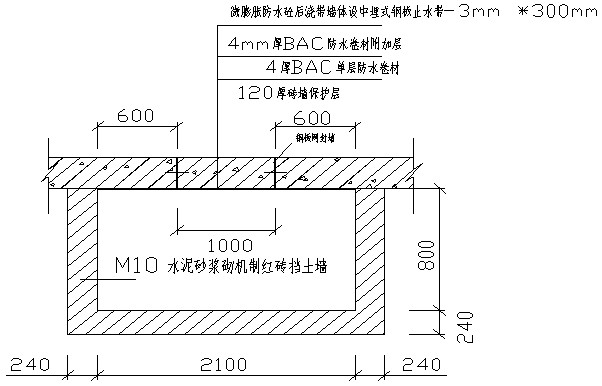

  图2 主楼筏基底板防水层做法

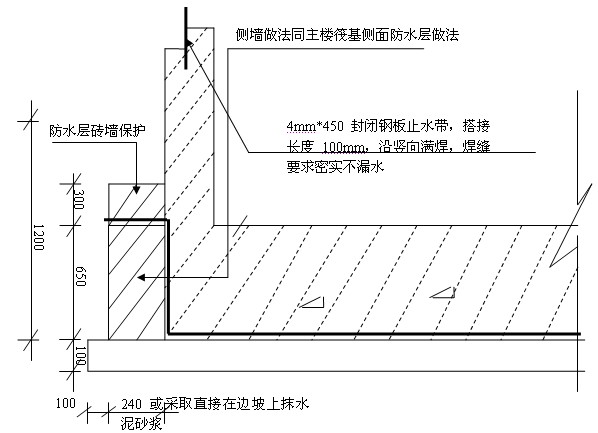

  图3 裙楼、车库筏基底板防水层做法

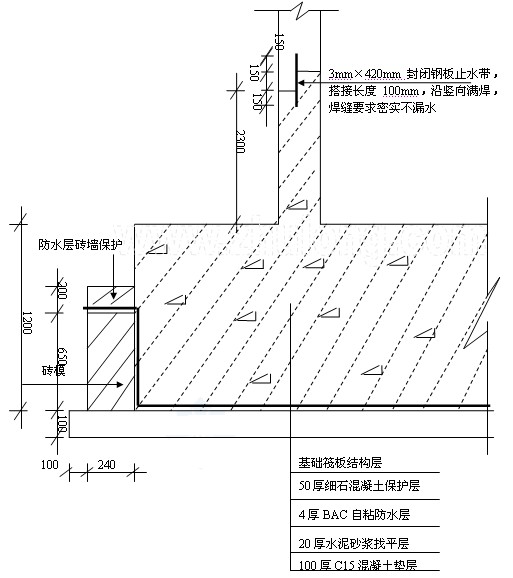

  铺贴平面与立面相连的卷材应由下向上进行,使卷材紧贴阴阳角,不得有空鼓现象,注意卷材不要走偏。立面与平面转角处卷材必须留在平面上,距立面不得小于600mm,立面卷材收头端部应裁齐。卷材翻到保护墙顶水平出墙550mm,卷材上铺材料布将翻出保护墙的卷材进行保护,在材料布上砌筑红砖墙200mm高。见图4、5。

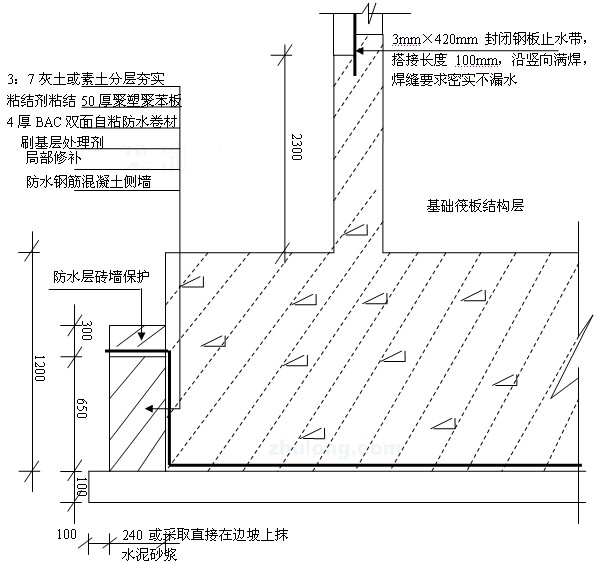

  图4 主楼筏基侧面防水层做法


  图5 裙楼、车库筏基侧面防水层做法
  ⑨粘贴搭接缝。卷材搭接缝及收头的处理,是防水层密封质量的关键。
  3)检查验收。卷材铺贴完,要进行全面的检查,发现问题及时修补,清理工作现场,验收合格后,办理隐检手续,交项目部。
  4)特殊部位的处理。
  ①集水坑的防水层,根据集水坑的形状、深度、坡度来确定卷材的铺贴顺序,横、竖接缝不能重缝铺贴,阴阳角铺贴平缓,裁剪4mm厚500mm宽的BAC卷材粘贴加强;
  ②后浇带部位。
  a.底板后浇带加强(图6)。后浇带部位每边加1000mm附加4mm厚BAC卷材防水层加强,根据设计要求及规范要求放置中埋式止水带。

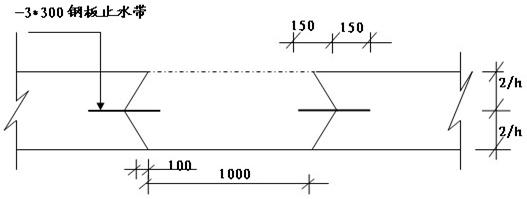

  图6 后浇带、温度缝后浇带止水钢板示意
  b.外墙后浇带加强。用一幅4mm厚的BAC卷材2000mm粘实加强,见图7。


  图7 外墙后浇带加强做法
  ③预留管道根处理:裁剪直径大于300mm宽的4mm 厚BAC卷材圆形块粘实加强。
  5)保护层施工。按设计要求在底板防水层施工完毕现作一层隔离层然后作细石混凝土保护层50mm厚。在防水层上行走或用胶轮车运输材料,应在其上铺脚手板。
  (3)抗浮桩周边300mm区域聚氨酯防水层施工。
  1)施工工艺流程。清扫基层→涂刷底胶→细部附加层→第一层涂膜→第二层涂膜→第三层涂膜和粘石渣。
  ①清扫基层。用铲刀将粘在找平层上的灰皮除掉,用扫帚将尘土清扫干净,特别要对抗浮桩上的灰浆清理干净。
  ②涂刷底胶。将聚氨酯甲、乙两组份和二甲苯按1∶1.5∶2的比例(重量比)配合搅拌均匀,即可使用。用滚动刷或油漆刷蘸底胶均匀地涂刷在基层表面,不得过薄也不得过厚,涂刷量以0.2kg/m2左右为宜。涂刷后应干燥4h以上,才能进行下道工序的操作。
  ③细部附加层。将聚氨酯涂膜防水材料按甲组份∶乙组份=1∶1.5的比例混合搅拌均匀,用油漆刷蘸涂料在钢筋与混凝土桩及垫层之间的空隙处涂刷,不得漏刷(涂膜防水上做钢筋50mm高)。
  ④第一层涂膜。将聚氨酯甲、乙两组份和二甲苯按1∶l.5∶0.2的比例(重量比)配合后,倒入拌料桶中,用电动搅拌器搅拌均匀(约5min),用橡胶刮板或油漆刷刮涂一层涂料,厚度要均匀一致,刮涂量以0.8~1.0kg/m2为宜。
  ⑤第二层涂膜。第一层涂膜后,涂膜固化到不粘手时,按第一遍材料配比方法,进行第二遍涂膜操作,为使涂膜厚度均匀,刮涂方向必须与第一遍刮涂方向垂直,刮涂量与第一遍同。
  ⑥第三层涂膜。第二层涂膜固化后,仍按前两遍的材料配比搅拌好涂膜材料,进行第三遍刮涂,刮涂量以0.4~0.5kg/m2为宜。
  在操作过程中根据当天操作量配料,不得搅拌过多。如涂料粘度过大不便涂刮时,可加人少量二甲苯进行稀释,加入量不得大于乙料的10%。如甲、乙料混合后固化过快,影响施工时,可加入少许磷酸或苯磺酚氯化缓凝剂,加入量不得大于甲料的0.5%;如涂膜固化太慢,可加入少许二月桂酸二丁基锡作促凝剂;但加入量不得大于甲料的0.3%。
  涂膜防水做完,经检查验收合格后(总厚度1.5mm)立即施工防水保护层。
  2)成品保护。涂膜防水层做完之后,要严格加以保护,在保护层未做之前,任何人员不得进入,以免损坏防水层。
  3)应注意的质量问题。涂膜防水层空鼓、有气泡:主要是基层清理不干净,底胶涂刷不匀或者是由于找平层潮湿,含水率高于9%,涂刷之前未进行含水率试验,造成空鼓,严重者造成大面积起鼓包。因此在涂刷防水层之前,必须将基层清理干净,并做含水率试验。
  (4)立面防水层施工。
  1)砌筑保护墙。
  建筑物基础底板垫层施工后,按施工图放出保护墙位置线。按要求砌筑保护墙650mm高。为使墙面防水卷材接槎,以满足底板防水与墙体防水的搭接宽度。
  2)施工流程。结构穿墙螺杆孔切除,结构面清理→拆除根部临时保护墙→防水墙面局部修补→BAC卷材施工→阴阳角、后浇带卷材附加层→外墙立面卷材收头处理→粘结剂粘贴50厚聚塑聚苯板保护层施工。
  3)施工要点。
  ①结构穿墙螺杆切除及结构面清理:将穿墙螺杆切除并用防水砂浆填补抹灰,以保证不破坏防水层。对模板接缝处的水泥渣用磨光机磨平,对外墙表面水泥浆等杂物用铲刀和钢丝刷清理干净,最后将混凝土表面灰尘扫净。
  ②剪力墙表面是按照清水混凝土表面的要求施工,因此将水泥砂浆找平层这一道工序省去不做。
  ③将立面保护墙上的接茬部位卷材接头剥出,清除卷材表面浮灰及污物,注意切勿将卷材损坏,如卷材局部有损坏,应及时进行修补。在剪力墙先涂刮贴必定配套密封膏,厚度为1mm左右。晾放24h后粘贴BAC卷材。具体BAC防水卷材铺贴施工方法同底板防水层施工。
  ④特殊部位做法。主楼西侧1轴处和东侧17轴处,由于护坡桩的偏差,造成护坡桩进入筏基内,且该处筏基无法砌筑砖模,所采取把弧形护坡桩抹成斜面,原护坡重新用水泥砂浆抹灰压光,抹灰前均要挂钢丝网。
  ⑤细部做法施工。
  a.对阴阳角、管根部均增加1层附加层以增强薄弱环节的抗渗能力。
  b.在水平施工缝处增设500mm宽水平卷材加强层。
  c.卷材收头处须铺贴250mm宽卷材加强层,并在其四周边缘用密封胶封闭。
  d.伸出外墙的管件需穿透防水层,在管道穿过结构处埋设防水套管,套管上附有法兰盘,防水层粘贴在套管的法兰盘里侧,采用防水密封材料密封, 并用翼环将防水层夹紧,翼环外侧附加4mm厚BAC防水卷材附加层,搭接宽度至少为100mm。
  4)卷材防水层施工完毕经过验收合格,然后立即粘结剂粘贴50mm厚挤塑聚苯板防水层保护层,预防防水层被破坏。
  4.质量标准及保证措施
  (1)质量标准。
  1)主控项目。
  ①卷材防水层所用卷材及主要配套材料必须符合设计要求。
  检查方法:检查出厂合格证、质量检查报告和现场抽样试验报告。
  ②卷材防水及其转角处及其转角处、变形缝、穿墙管道等细部做法均须符合设计要求。
  检查方法:观察检查和检查隐蔽工程验收纪录。
  2)一般项目。
  ①卷材防水层的基层应牢固,基面应洁净、平整,不得有空鼓、松动、起砂和脱皮现象;基层阴阳角处应做成圆弧形。
  检查方法:观察检查和检查隐蔽工程验收纪录。
  ②卷材防水层的搭接缝应粘结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷。
  检查方法:观察检查
  ③侧墙卷材防水层的保护层砖墙应紧贴防水层。
  检查方法:观察检查
  (2)质量验收。
  1)检验批的验收由监理工程师或建设单位项目技术负责人组织项目专业质量检查员等进行验收。
  每检验批按面积100m2检查一处,每处不小于10m2,其不得小于3处。
  2)验收时检验各种原材料的实验报告。
  3)形成检验批质量验收纪录,按自治区主管部门规定的资料整理存档。
  (3)质量控制措施。
  1)加强技术管理,认真贯彻国家规定、规范、操作规程及各项管理制度。
  2)防水施工人员, 必须经过培训,为专业施工人员 持证上岗。
  3)应严格执行 “ 三检” 和“ 一控”, 对质量问题要“ 三不放过”。“ 三检”自检、互检、交接检。“ 一控”自控准确率、一次验收合格率。
  4)加强原材料的管理工作,严格执行各种材料的检验制度。对进场的材料和设备必须认真检验, 并及时向监理方提供防水材料准用证、合格证、试验报告和,设备报验单。由防水施工队长负责提供,技术员查验整理。
  5)材料分阶段进场后,现场见证取样复试合格后方可进行施工,由试验员负责。
  6)卷材平铺完毕后,需经质检员检查附加层、搭接长度、搭接位置合格后,方可进行粘贴。由质量员负责。
  7)铺贴完毕后施工队进行自检,然后由项目质检员和技术人员进行核验,进行防水层隐检记录和质量评定。最后报监理工程师验收。
  8)认真作好工程技术资料, 及时准确完整收集和整理好各种资料,如合格证、试验报告、质检报告、隐蔽验收记录等,及时办理各种签证手续, 由资料员负责各种资料的收发。由技术负责人负责资料的内涵管理、整理和保管等外延管理。
  (4)成品保护。
  1)卷材防水层铺贴完毕后,要及时做好保护层,防止结构施工碰损防水层;立面防水层施工完后,及时砌好防护墙。
  2)卷材平面防水层施工,不得在防水层上放置材料及作为施工运输车道。
  3)在浇筑细石混凝土保护层以前的整个施工过程中,不允许穿带钉子鞋的人员进入施工现场,以免损坏防水层。
  4)浇筑细石混凝土保护层时,混凝土输送工具为地泵,施工时不得用铁锹,混凝土铺摊用木耙子。
  (5)质量缺陷防治。
  1)空鼓。基层清理不干净,产生基层与卷材间窝气、空鼓;铺设时要把BAC防水卷材与砂浆之间结合牢固,并要拍实。
  2)管根处粘贴不良。清理不干净、裁剪卷材与根部形状不符、压边不实造成粘贴不良;施工时清理要彻底干净,注意操作,要将卷材压实,不得有张嘴、翘边、折皱等现象。
  3)渗漏。转角、管根、变形缝处不易操作而渗漏。施工时附加层要仔细操作;保护好接槎卷材,搭接要满足宽度要求,保证特殊部位的施工质量。
  5.安全、环保措施
  (1)对施工人员进行安全教育,考试合格,进行安全技术交底后方可进行作业。
  (2)参加操作人员应穿工作服,戴安全帽、口罩、手套、帆布鞋盖等劳保用品;工作前,手脸及外漏皮肤应涂防护油膏等。
  (3)施工现场应清除易燃物及易燃材料,并备有灭火器等消防器材。消防道路要畅通。
  (4)施工使用的易燃物及易燃材料应存放在指定处所,并有防护措施及专人看管。
  (6)施工完毕,剩余的卷材不得到处乱扔,特别是零碎的小块卷材,要及时收集倒入固定的垃圾箱,保持施工环境的整洁,做到工完场清。加强环境保护。
  当前在地下工程的混凝土,砖结构构筑物,回填后,经常会因各种原因发生渗漏,处理方法也多种多样,但对于混凝土的毛细孔或微细裂纹的渗水和出汗问题,一直是个工程难题,于是就有了“不怕漏,就怕渗的”说法。尤其是遇到砖结构渗水,更是难以耐久性解决。
  建筑物回填后,发生了渗漏,严重的可以用注浆或速凝堵漏材料进行堵漏,但如果遇到渗水和出汗的问题,注浆和速凝的堵漏材料的优势就受到了限制。市场急需要一种能适合内部施工的,方法简单的,耐久性好的技术来解决目前工程上遇到的难题。
