某陈列馆及演艺中心工程防水施工方案
1.编制依据:
序号 | 名称 | 编号 |
1 | 本工程施工图纸 | 0902D07 |
2 | 《地下工程防水技术规范》 | GB50108-2001 |
3 | 《地下防水工程施工质量验收规范》 | GB50208-2002 |
4 | 《建筑地基基础工程施工质量验收规范》 | GB50202-2002 |
5 | 《弹性体改性沥青防水卷材》 | GB18242-2000 |
6 | 《建筑构造通用图集—地下工程防水》 | 88J6、88J6-1 |
7 | 《建筑工程施工质量验收统一标准》 | GB50300-2002 |
8 | 《新型沥青卷材防水工程技术规格》 | DBJ01-16-94 |
9 | 《建筑安装分项工程施工工艺规程》 | DBJ/T01-26-2003 |
10 | 《建筑防水工程手册》 | DBJ01—51—2003 |
11 | 《屋面工程质量验收规范》 | GB500207-2002 |
12 | 《屋面建筑构造通用图集》 | 88J5-1 |
13 | 《聚氨酯硬泡体防水保温工程技术规程》 | JCJ14-1999 |
14 | 《大同陈列馆及演艺中心施工组织设计》 | |
15 | 本部转发的关于见证试验规定的相关文件 |
2.工程概况:
(1)本工程××演艺术中心,项目位于××西侧,建设用地东北面为××石窟,东侧为绿化带,南侧为××河。总建筑面积9939.46m2,包含一个陈列馆、一个多功能的演艺中心。北面陈列馆以宽4m,跨度40m为一个单元的拱形交错排列而成。陈列馆为单层大跨度空间,地下6m,地面南以上最高点标高5.8m。演艺中心为一方形古城堡式的建筑。地下一层,层高3.6m,地上一层檐口标高7.0m。基础采用钢筋混凝土墙下条基加防水板基础。防水等级:地下I级,屋面II级。
1)陈列馆
建筑面积 | 6637.70m2 | 用地面积 | / |
建筑层数 | 地下 | 一层 | |
建筑层高 | 地下 | 6m | |
建筑高度 | 5.8m |
2)演艺中心
建筑面积 | 建筑面积 | 3301.76m2 | 用地面积 | / |
地上建筑面积 | 2227.59m2 | 地下建筑面积 | 1074.17m2 | |
建筑层数 | 地上 | 一层 | 地下 | 一层 |
建筑层高 | 地上 | 5.72m | 地下 | 3.6m |
建筑高度 | 7.0m |
(2)防水工程
1)地下室部分
地下室防水等级为一级。防水采用SBS改性沥青防水卷材,其各项指标均应符合《地下工程防水技术规范》;
①陈列馆及演艺中心地下室防水做法底板(由上至下):
a.自防水钢筋混凝土底板;
b.50mm厚C20细石混凝土保护层;
c.低挡卷材隔离保护层;
d.3mm+3mmSBS改性沥青防水卷材;
e.基层处理剂
f.20mm厚1︰2.5水泥砂浆找平层;
g.100mm厚C15素混凝土垫层;
h.素土夯实。
②地下室侧墙(由内至外):
a.自防水钢筋混凝土侧墙;
b.20mm厚1︰2.5水泥砂浆保护层;
c.基层处理剂;
d.3mm+3mmSBS改性沥青防水卷材;
e.5mm厚聚乙烯泡沫塑料保护层;
f.2︰8灰土分层夯实。
③地下室顶板(由下至上):
a.自防水钢筋混凝土顶板;
b.20mm厚1︰2.5水泥砂浆找平层;
c.3mm+3mmSBS改性沥青防水卷材;
d.纸胎油毡隔离层;
e.70mm厚C20细石混凝土保护层;
2)屋面部分。
屋面防水等级为II级,耐久年限为15年,混凝土抗渗标号S6。
①陈列馆屋面为4m宽,跨度40m为一个单元的拱形交错排列而成,屋面由最高点5.8m向东西两侧延伸至地面。屋面为钛锌板金属直立锁边自防水系统,屋面做法应符合《屋面工程技术规范》。
②屋面做法:

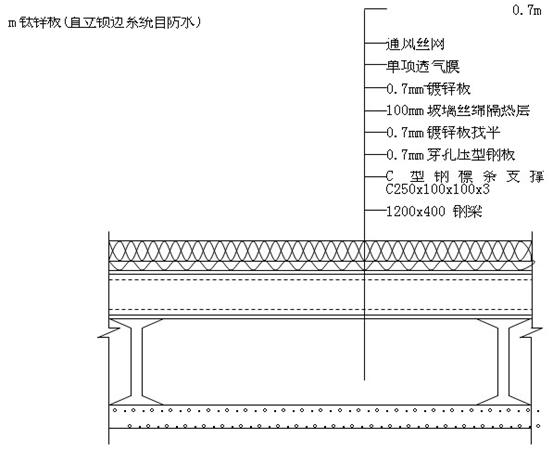

a.0.7mm钛锌板(直立锁边系统自防水;
b.通风丝网;
c.单项透气膜;
d.0.7mm镀锌板;
e.100mm玻璃丝绵隔热层;
f.0.7mm镀锌板找平;
g.0.7mm穿孔压型钢板;
h.C型钢檩条支撑 C250×100×100×3;
i.1200×400钢梁。
③演艺中心屋面做法:

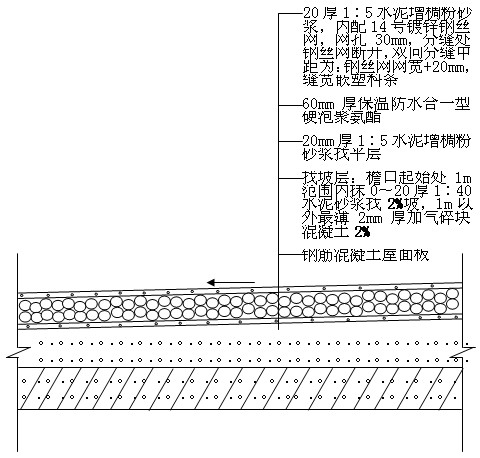

a.20mm厚1︰5水泥增稠粉砂浆,内配14号镀锌钢丝网,网孔30分缝处钢丝网断开,双向分缝中距为:钢丝网网宽+20mm,缝宽10mm嵌塑料条;
b.60mm厚保温防水合一型硬泡聚氨酯;
c.20mm厚1︰5水泥增稠粉砂浆找平层;
d.找坡层:檐口起始处1m范围内抹20mm厚1︰40水泥砂浆找2%坡,1m以外最薄20mm厚加气碎块混凝土找2%;
e.钢筋混凝土屋面板。
3)消防水池做法:
①水泥基渗透结晶型弹性防挡水材料;
②3m范围内1︰2.5水泥砂浆找1%坡,3m以外陶粒混凝土找1%坡,朝向集水坑;
③250mm厚防水钢筋混凝土底板;
④空铺油毡一层;
⑤钢筋混凝土楼抗水板。
4)集水坑做法:
①20mm厚1︰2.5水泥砂浆保护层;
②1.5mm厚水泥基防水涂料
③20mm厚1︰2.5水泥砂浆找平层;
④钢筋混凝土板;
⑤50mm厚细石混凝土;
⑥纸胎油毡隔离(保护层);
⑦3mm+3mm两道SBS改性防水卷材;
⑧基层处理剂;
⑨20mm厚1︰2.5水泥砂浆找平层;
⑩100mm厚C15混凝土垫层;
○11素土夯实。
5)结构防水:防水混凝土原材料及配合比要求
①基础底板混凝土强度等级为C30/S6 、C45/S6。
②初凝时间不小于3h,终凝时间不大于12h。
③混凝土坍落度控制在160~180mm。
3.施工部署及任务安排:
(1)各施工部位防水使用的材料;
1)地下防水材料为Ⅰ型3mm+3mmSBS改性沥青防水卷材,基础为外防水。
2)卫生间采用1.5mm厚水泥基防水涂料。
3)屋面防水材料为硬泡体聚氨酯防水保温一体化材料。
(2)施工过程安排
1)地下室底板防水采用一次施工,甩头在底板上返300mm以外。
2)卫生间采用一次成活,分遍涂刷。
4.施工准备:
(1)技术准备
1)熟悉图纸,按设计要求配备相应的施工工艺规程;施工验收规范;施工质量检验评定标准及图集。
2)提供施工人员用工手续,备齐相应的上岗证及培训证书。
3)进行逐级技术交底:专业工长以书面形式向各班组进行交底,班组长再向工人进行交底。技术交底要有重点,要有针对性,要针对班组和个人的技术技能特点,针对关键部位和质量控制点,提出具体措施和要求。
4)备齐施工中所需的计量、测量器具,并要经检测部门检测合格,有合格证书。
5)检查主要机具是否完好,能否满足正常施工使用。
6)工种交接检检查记录收集齐全,装订归档。
(2)材料准备
1)根据设计要求,该屋面采用柔性防水,做硬泡体聚氨酯防水保温一体化。材料进场后由监理见证取样,复试合格后方可使用。卫生间为单组份聚氨脂防水涂料,材料进场合格证及防伪标志、产品说明书等。材料进场后必须现场取样,送交见证试验室作试验,试验合格后方准使用。
2)地下室底板、地下室外墙(外做)的卷材铺贴采用热熔法,要求基底坚实、平整、干燥,含水率在9%以下(简易检验方法,将1㎡卷材平铺于基层上,静置3-4小时后掀开,覆盖部位及卷材无明显水印即可),找平层严禁有空鼓、开裂、起砂等缺陷。施工前需通过监理验收后方可施工。
(3)机具准备
为保证工程质量,便于施工操作,应配置必要的简易可行的使用工具,并鼓励工人进行小改小革,施工中所需的手推车、喷灯、剪刀、小线、笤帚、钢卷尺、油漆桶、铁抹子、滚动刷。
(4)劳动力安排
序号 | 工种 | 人数 |
备注 |
1 | 管理人员 | 2 | |
2 | 技术工人 | 10 | |
3 | 看火人 | 1 | |
4 | 现场指挥 | 1 |
(5)管理目标
由于防水工程为隐蔽性分项工程,对工程影响比较大,维修不方便,为特殊作业或关键性工序,特编制专项防水作业指导书进行指导,要求项项必须合格,才允许进行下道工序。
5.施工工艺
(1)底板、外墙防水
1)底板防水。
工艺流程:施工准备→基层清理→涂刷底油→放出附加层边线、铺贴卷材标准线→附加层施工→卷材防水层施工→封边。
2)施工准备。
混凝土垫层浇筑后,根据基础平面图放出基础砖胎膜线,比基础边大50mm,按线砌240mm厚砖胎膜,每5m长砌一个370mm砖垛,里侧立面用1︰3水泥砂浆抹灰压光,在与垫层转角部位用啤酒瓶溜成半径为50mm的半圆弧。
3)基层处理:先用铲刀和扫帚及其它工具将基层表面的突起物、砂浆和疙瘩等清理干净,并将尘土、杂物清扫干净,对阴阳角部位必须认真清理。如下图
4)涂刷底油。将氯丁胶乳作为底油与汽油按1︰1的配料搅拌均匀,用长把滚刷均匀涂刷于基层表面上,不得有漏刷和透底现象,常温经过4h或手感不粘时,方可进行下道工序。
5)弹线。在基层上用小白线裹白灰,弹出卷材附加层位置边线和卷材铺贴标准的位置分格线。
6)后浇带底板位置处,先铺比800mm后浇带每边宽450mm的3mm厚SBS橡胶改性沥青卷材。
7)附加层施工。阴阳角等特殊部位增贴一层3mm厚SBS改性沥青防水卷材附加层,宽度不宜小于500mm,按照弹好的位置线用热熔法与基层粘贴牢固。

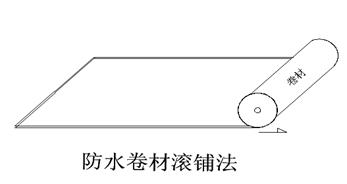

8)卷材防水层施工。本工程采用Ⅱ级,3mm+3mm SBS改性沥青防水卷材,采用热熔法进行,施工卷材铺贴方法和顺序,根据现场实际情况东西方向为长边铺设方法;将成卷的3mm厚SBS橡胶改性沥青卷材按弹好的标准位置线,将端头置于铺贴起始端,用喷灯离卷材50cm左右均匀烘烤卷材底面,当底层熔化到有光泽发黑时即可;随后用喷灯对准卷材和基层表面夹角,喷灯距交界处约30cm左右,边烘烤卷材和基层边跟随熔化范围用双手压紧卷材缓慢的向前滚铺,将其地面与基层粘贴牢固。(如图所示)第一层施工完后进行第二层卷材施工,方法同上。
9)卷材搭接。卷材的长边与短边预留纵横搭接宽度100mm,第一层防水卷材粘接牢固后,进行二层的防水卷材施工,上下层卷材铺贴要错缝进行铺贴,错开尺寸为防水卷材宽的1/2进行滚铺粘贴牢固。(如图)
在立面与平面的转角处接缝应在平面上距立面不小于600mm处。搭接处要用喷灯热熔粘贴牢固。以边缘挤出沥青为合格,随即用开刀将挤出的热溶胶刮平,沿边端封严封接口,防止出现张嘴和翘边。使之成为一个完整的防水层。
10)防水保护层施工。防水层施工完毕,并验收合格后,随即进行防水保护层施工。底板平面防水保护层为50mm厚C20细石混凝土,混凝土需做试块,试块强度必须满足C20要求。立面抹20mm厚1︰2.5的水泥砂浆找平层。底板C20细石混凝土防水保护层浇筑前,先用1︰2干硬性水泥砂浆按间距2.5m左右做出标高控制灰饼。豆石混凝土铺好后,用长刮杠根据灰饼标高刮平,用木抹子拍实,表面泛浆后搓平。

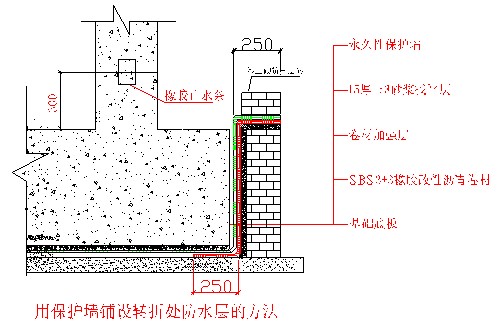

防水导墙上立面用2︰1(水泥︰中砂)加适量的水搅拌成稀粥状,水泥砂浆内掺水泥重量20%的881胶混合物,用磙子进行拉毛,凝固手掰不动后,抹20mm厚1︰2.5水泥砂浆保护层。(如图)

说明:按照会审记录墙体水平施工缝基础底板上300mm倒墙处,基础下沉部分-10.3m、-9.7m部位用钢板,上部用橡胶止水条。
(2)外墙防水层。
工艺流程:基层处理—防水卷材施工→5厚聚乙烯泡沫塑料片材保护层。
1)基层处理。 涂刷底胶前应将基层上尘土、杂物清扫干净。

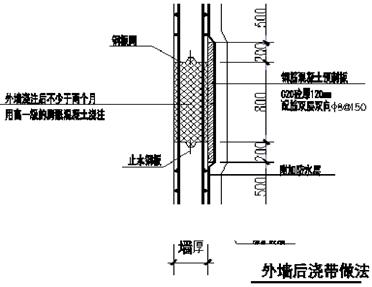

2)外墙后浇做法见附图。

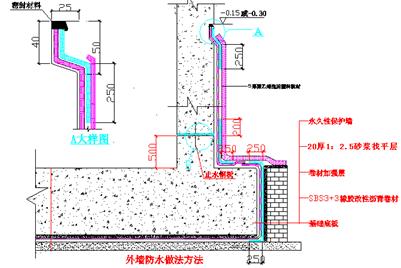

3)防水层。基层处理、清理经监理等有关人员验收合格后,随即进行防水层施工,施工方法同底板防水层采用热熔法,底板预留接茬部位,注意按要求先做附加层,然后做大面施工,纵横卷材搭接为100mm,搭接顺序为上层卷材压下面卷材的做法。卷材作至室外要求标高时,把卷材收头封入外墙施工预留的凹槽内(见下图)用1︰2.5水泥砂浆填实抹平。
4)防水保护层施工。防水层施工验收后,随即用聚醋酸乙烯乳液进行粘贴5厚聚乙烯泡沫塑料片材后进行回填土的施工。

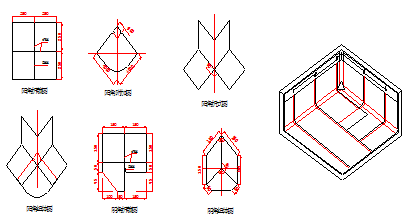

①穿地下结构的外墙构件必须做防水处理(如下图):
A.外墙模板穿墙螺栓做法。
B.外墙施工缝处理。
C.穿墙套管必须做防水处理。
地下室顶露于室外者,上部均做防水方法同地下其它处。
②检查与验收。每道工序(基层、卷材层和保护层)隐蔽前,必须办理隐蔽验收手续。
A.防水基层
a.基层必须牢固,无松动现象。
b.表面应平整,用2m长直尺检查,基层与直尺间的最大空隙不应超过5mm,且每米长度内不得多于一处,空隙仅允许平缓变化。
c.基层表面的阴阳角处均作成圆弧或钝角。
d.基层表面应清洁、干燥,不得有起砂、起皮等现象。干燥程度的现场检查方法,将1平米卷材平坦的铺在找平层上静置3~4h后掀开检查,找平层覆盖部位与卷材上未见水印。
e.基层处理剂涂刷均匀无漏刷。
B.防水层。
a.原材料进场检查与验收:原材料进场必须有“二证一标”,并现场进行检查验收,验收内容包括规格、外观质量检查和物理性能试验。本工程底板及外墙总防水施工面积13000多m2,按照规范抽取5卷进行复试。取样应在监理的见证下随机抽取,其中30%送承担本工程见证的试验室进行物理性能试验。
b.规格、外观质量检查:本工程采用双层3mm+3mmSBS改性沥青防水卷材,要求防水卷材厚度允许偏差为正值。按要求抽样取卷材试样,开卷进行检查,全部指标达到标准规定即为合格。其中有一项达不到要求应在受检产品重加倍取样复验,全部达到标准规定即为合格。复验时有一项指标不合格,则认为该产品外观不合格。外观质量检查标准见下表:
项目 | 外观质量要求 |
断裂、褶皱、孔洞、剥离 | 不允许 |
边缘不整齐、沙砾、不均匀 | 无明显差异 |
胎体未浸透、露胎 | 不允许 |
涂刷不均匀 | 不允许 |
物理性能试验:外观检查合格后,将取样的卷材切除距外层卷头2.5m后,顺纵向取全幅卷材宽度两块送试验室,进行拉伸性能、耐热度、柔度和不透水试验。
施工验收:由于本工程采用SBS3mm+3mm防水卷材,所以要求粘接牢固、接缝严密、无损伤、空鼓等缺陷,铺贴方法和搭接、收头等做法上,必须高于国家现行验收规范要求。
C.防水保护层。保护层和防水层结合紧密、厚度均匀一致;混凝土和砂浆强度符合设计要求,保护层接缝应严密、表面无损伤。
(3)室内防水。
工艺流程:基层清理—涂刷水泥基防水涂料→保护层。
本工程室内有水房间(卫生间、厨房等)防水材料选用1.5mm厚水泥基防水涂料,具体做法如下:
1)基层处理。
①基层做1︰2.5水泥砂浆找平层,抹平压光、无空鼓,表面坚实,不起砂、不掉灰。抹找平层时凡遇管道根部周围,在30mm范围内的原标高基础上提高10mm,坡向地漏,避免根部积水,在地漏四周,应做成略低于地面的洼坑,一般在5~10mm。凡遇阴阳角处,要抹成半径不小于50mm的小圆弧。门口处向外抹250mm砂浆。
②涂刷防水层时,穿楼板时立管部位均做预留套管,等立管安装好后,管壁与套管间填沥青麻丝,油膏嵌缝;以确保防水质量。
2)防水高度:1.5mm厚水泥基防水涂料,并从地面延伸到墙面,高出地面300mm。
3)卫生间防水做法。
①20mm厚1︰2.5水泥砂浆保护层;
②1.5mm厚水泥基防水涂料;
③20mm厚1︰2.5水泥砂浆找平层;
④钢筋混凝土底板。
4)当水泥基防水涂料完全固化后,卫生间防水工程必须做24h闭水实验合格后方可再做面层施工。
5)检查与验收:当防水完全固化后,应及时进行检查防水涂膜的厚度是否达到1.5mm,检查方法用小刀房间的中间将水泥基防水涂膜切割一块,查看侧面厚度。如达到1.5mm为合格,反之;后在将此处用防水涂料分层进行涂刷,达到1.5mm进行恢复。
6)质量要求。
①找平层必须平整,表面洁净,无裂纹、脱皮、麻面和起砂等现象。
②防水涂料涂刷均匀,涂刷厚度必须达到1.5mm。不允许有脱落、开裂、孔眼、涂刷压接不严密的缺陷。
③涂刷防水层的基层应按设计抹好找平层,要求抹平、压光、坚实平整,不起砂,含水率低于9%,阴阳角处应抹成圆弧角。
④涂刷防水层前应将涂刷面上的尘土、杂物,残留的灰浆硬块,有突出的部分处理、清扫干净。
(4)屋面防水施工。屋面排水系统为外排水,排水坡度1%,坡向雨水口
1)防水层做法。
①首先将基层清理干净,找平层做完后进行防水层施工,要求基层完全干燥、干净,不空不裂。
②陈列馆屋面做法(如图)。
③演艺中心屋面做法(如图)
2)质量要求。
①屋面不得有渗漏和积水现象;
②陈列馆屋面做法材料(包括0.7mm 钛锌板直立锁边系统自防水;通风丝网;单项透气膜;0.7mm镀锌板;100mm玻璃丝绵隔热层;0.7mm镀锌板找平;0.7mm穿孔压型钢板;C型钢檩条支撑 C250×100×100×3;1200×400钢梁)必须符合质量标准和设计要求;
③结构基层应稳固,平整度符合规定,预制构件嵌缝密实;
④屋面坡度(含天沟、檐沟、落水口、地漏)必须准确,排水系统应畅通,找平层表面平整度不超过5mm,表面不得有疏松、起砂、起皮现象;
⑤聚氨脂硬泡体防水保温材料必须在喷涂施工前配制好,两组份液体原料(多元醇和异氰酸脂)与发泡剂等添加剂必须按工艺设计配比准确计量,投料顺序不得有误,混合均匀,热反应充分,输送管路不得渗漏,喷涂应连续均匀。
⑥喷以前必须对找平层清扫,不得有浮尘或油污。施工时大气温度不宜低于15℃,空气相对湿度宜小于85%,风力宜小于3级。用喷枪对着屋面基层成30~60℃,距地高度大于70~80mm,均匀进行喷涂聚氨脂防水, 喷涂聚氨脂防水应分遍进行,当日的施工作业必须当日连续喷涂施工完毕。喷一次发泡厚度10mm。先施工平面后施工立面,第一遍后间隔30min能上人后进行第二次进行喷涂。第二喷涂10mm厚施工完毕后,依次类推,进行第三次、第四次喷涂直至厚度达到厚度为止。
6.成品保护措施
(1)防水基层作好后应作好保护工作,底板垫层强度未达到1.2MPa人上去不留痕迹前禁止上人。
(2)基层验收后,除防水器材和材料外其他禁止入内,防止磕碰基层。
(3)由于防水工程的特殊性,既要加强成品保护的措施;已铺好的卷材防水层,应及时采取保护措施,不得受尖物的刺碰,以免损伤防水层。
(4)室内的防水涂料做完后未凝固前,严禁上人踩踏或尘土颗粒进入以免影响防水质量。
(5)防水施工前应认真听取天气预报,在天气晴好时抓紧时间施工,雨天或大风砂天暂停施工,以免表面出现缺陷。
(6)在浇筑保护层时,手推车等硬物必须加软保护,尽量使用平铲,手推车,防水层上必须有可靠的铺垫物。
(7)防水施工时,其他工种施工人员必须注意保护已作好的防水层。
(8)卷材应妥善保存,特别避免与矿物油和动植物油等影响聚乙烯性能的物质接触,以免造成卷材损坏变质。
(9)施工人员必须穿软底鞋,不把尖锐坚硬的物体放在卷材上,以免损坏卷材。
7.安全保证措施
(1)所有施工人员进入现场,必须戴好安全帽并遵守总包方一切安全制度的规定。
(2)严格按照施工组织设计安全保证体系程序运做和检查制度进行检查,事前预防、过程监督。责任工长在防水施工之前,先对工人进行防火安全技术交底并落实到班组。
防水材料库房应通风良好,严禁烟火,配备专用消防器材。
(3)动用临电设备必须经项目维修电工同意,并由维修电工实施运行完好后方可使用。
(4)现场动火前,应经项目主管消防人员开“动火证”并按要求配备好消防器材,方可动火,施工时每两个工人为一组,每组工人配备一个干粉灭火器。
(5)在用喷灯热熔卷材施工完毕,卷材温度比较高,严禁上人踩压,以免卷材表面出现脚印等不应有的缺陷。
(6)施工人员配备个人消防用品,如手套、防毒面具等。
(7)施工现场严禁吸烟,违反者重罚。施工前应进行安全技术交底工作,施工操作过程符合安全技术规定。
(8)操作时应注意风向,防止下风操作人员中毒、受伤。患有皮肤病、支气管炎病、结核病、眼病以及对沥青、橡胶刺激过敏的人员,不得参加操作。
(9)防水卷材和粘结剂多数属易燃品,在存放的仓库以及施工现场内都要严禁烟火,如需明火,必须有防火措施。
(10)按有关规定配给劳保用品并合理使用,操作人员不得赤脚或穿短袖衣服进行作业,应将裤脚袖口扎紧,手不得直接接触有毒材料,需戴口罩、手套施工并加强通风。
(11)施工人员不得打闹、酗酒、抽烟,要求文明施工,确保安全。
(12)材料存放应集中,并有防火、防盗措施、设专人看管发放。
(13)进场作业人员必须严格遵守总包管理各项规章制度。做到文明施工保质保量完成防水工程。
郑州赛诺建材有限公司是由具有丰富大型跨国公司工程服务背景的技术团队创建,是近年来建材领域迅速崛起的一支新军。自成立之日起就一直致力于研发高端工程材料,提供混凝土、砖石结构建筑物的防火、保温、隔热、防水、防腐、渗水、渗漏检测、加固及工业地坪的咨询、施工、维护等一体化服务,以其较高的性价比,创造性地解决了很多工程难题,受到工程界的普遍欢迎和好评。
郑州赛诺建材公司开发的背水一喷灵特种浆料,因其很高的粘结强度,抗渗性及高强度,高密度,特别适合地下工程渗漏的治理,无需把回填土挖开,只需在内部简单喷涂一下,即可消除渗漏,大大提高的渗漏治理的效率,提高的速度,降低了维护成本,尤其适合地下砖墙渗漏的治理.
郑州赛诺建材公司引入现代设计方法中的冗余设计理念,向最好处努力,向最坏处着想,针对目前,渗漏多发的现象,开发的MD改性聚合物防水涂料,具有一次施工,同时实现刚柔二重防水的特点,没有搭接缝,耐长期水泡,即使柔性防水层被破坏,也不会漏水,更不会窜水,具有裂纹的自动修复功能,大大降低了渗漏的发生的概率;即使混凝土基面被严重深度破坏,造成渗漏,但因为不会窜水,维修也很简单易行。避免防水系统整体崩溃的现象的发生。该产品尤其适合新建工程防水施工,大大提高防水的可靠性和安全性,防微杜渐,在项目初期,防漏于为然, 是打造高品质的无渗漏工程理想选择。
郑州赛诺建材有限公司,工程水密封技术20年,技术的可靠性和耐久性得到了全国各地项目和时间的验证。电话:400-0371-713 www.sainuogroup.com
