北京某创优工程防水施工方案
北京某创优工程防水施工方案
1.编制依据
表1 编制依据
序号 | 依 据 名 称 | 编号 | 备注 |
1 | 地下防水工程质量及验收规范 | GB 50208-2002 | 国家标准 |
2 | 地下工程防水技术规范 | GB 50108-2001 | 国家标准 |
3 | 《建筑安装分项工程施工工艺规程》 | DBJ/JT01-26-2300 | 地方标准 |
4 | 地下防水工程 | 88J6 及88J6-1 | 标准图集 |
5 | 本工程建筑及结构地下部分施工图纸 | 2004-01 | - |
2.工程概况
(1)某新城7号楼,位于北京某区某西里1号,原某桥梁厂院内;位于西里南侧,西邻南四环。建筑面积9384.49m2。
(2)本工程防水等级为二级,基础形式为筏板基础。地下室外防水及基础底板设计为一层4mm厚SBS改性沥青防水卷材;地下室外墙及基础底板混凝土为抗渗自防水混凝土,抗渗等级S6。
(3)地下室结构外墙导墙上和外施工缝处设3×300钢板止水带。
(4)地下室外墙的防水保护层为铺贴50mm厚聚苯乙烯泡沫塑料板,地下室回填土在距结构800mm内为2:8灰土夯实,在距结构800mm外为素土分层夯实。
3.施工组织
防水工程由防水专业队伍分包施工,防水基层施工处理、防水保护层施工由总包方负责。卷材防水采用外贴法施工,工序组织如下:
底板垫层→放线→砌防水砖胎模→底板防水层施工→底板防水层保护→底板施工→地下室结构施工→地下室结构验收→地下外墙防水基层处理→地下室外墙防水层→防水保护层→室外回填土。
4.施工条件
(1)提前选定卷材防水施工专业队伍,审查防水施工专业队伍的企业资质及人员资质是否附合要求。
(2)施工人员组织。分包防水专业施工队队长1 人,技术员1 人,班组质检员1 人,安全员1 人,班组作业20 人。
(3)提前做好材料进场的复试工作。防水卷材及有关附材的复试一般需要5~7d,故在施工前要提前进行,以免影响工期。
(4)基础垫层及防水保护墙已施工完毕,垫层及防水保护墙粉刷层已干燥。收办理好相关的验收手续,通过有关人员验收。
(5)按防水卷材粘贴要求,所有粘贴卷材部位的阴阳角必须做成半径为50mm 的小圆角,以保证防水卷材粘贴牢固。
5.施工准备
(1)机具准备。喷灯、剪刀、长把滚刷、钢卷尺、铁抹子、扫帚及小白线。
(2)材料准备。材料进场必须有“三证一书”。即材料必须有北京市建筑材料质量监督检查站检查报告;材料出厂合格证;生产厂家许可证,同时必须有产品说明书等。材料进场后必须现场取样,送交公司中心实验室或见证试验室做试验;试验合格后方可使用。
6.施工工艺、方法
(1)底板防水层的施工
1)工艺流程。采用热熔法施工,工艺流程如下:
基层面清理、处理→涂刷基层处理剂→铺贴附加层卷材→热熔铺贴大面积卷材→封边处理→自检、清扫→交验→做保护层
2)施工工艺。
①基层处理。先用铲刀和扫帚及其他工具将表面的突出物、砂浆和疙瘩等清理干净,并将尘土、杂物清扫干净,对阴阳角、管根等部位必须认真清理。
②基层干燥程度的简易检验方法。将1m2卷材平坦地干铺在找平层上,静置3~4h后掀开检查,找平层覆盖部位与卷材上未见水印即可上底油铺设防水层。
③涂刷底油。将水乳型氯丁胶乳作为底油,用长把滚刷均匀涂布于基层表面上,不得有漏刷和透底现象,常温经过4h,或手感不粘时,方可进行下道工序。
④弹线。在基层上用小白线,弹出卷材附加层位置边线和卷材铺贴标准的位置分格线。

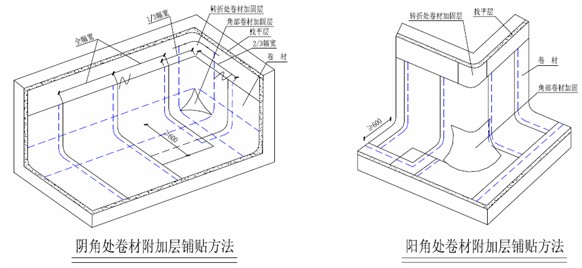

⑤附加层施工。阴阳角等复杂部位必须先做附加层,附加层采用与母材相同的卷材,按照弹好的位置线用热熔法与基层粘贴牢固。具体做法见图1。
图1 阴阳角处卷材附加层铺贴方法
⑥卷材铺贴方法。在垫层和永久性保护墙上应将卷材防水层空铺:将成卷的防水卷材按弹好的标准位置放于基层上面,在卷材端头用喷灯距离卷材50㎝左右均匀烘烤卷材底面四周,当卷材底面四周熔化到有光泽发黑时,然后卷材底面中间部位用喷灯对准卷材和基层表面夹角,喷灯距交界处约30㎝左右,轻轻喷过去,双手压紧卷材慢慢地滚铺,将其底面与基层之间的空气全部排出。
⑦卷材搭接。卷材的长边之间压边不小于10cm,短边搭接不小于15cm。在立面与平面的转角处,卷材的接缝应在平面上,距立面不小于600mm处。接缝处要用喷灯热熔粘贴牢固,以边缘挤出沥青为合格,随即刮封接口,防止出现张嘴和翘边,使之成为一个完整的防水层。
⑧卷材的甩茬做法。将立面卷材甩茬部位平铺在防水引墙顶,用砖将卷材压住。具体做法详见图2。
图2 卷材的甩茬做法(单位:mm)
(2)防水保护层施工。
卷材防水层施工验收合格后,即进行防水保护层施工。底板平面防水保护层为40mm厚C20细石混凝土,立面抹1:3的水泥砂浆。底板平面混凝土防水保护层浇筑前,先用1:2干硬性水泥砂浆按间距1.5m 左右做出标高控制灰饼。细石混凝土铺好后,用长刮杠根据灰饼标高刮平用木抹子拍实,表面泛浆后抹平,搓毛。保护墙立面防水层上涂刷一层沥青胶结材料趁热粘上干净的砂子,用1:1的内掺10%建筑胶的水泥砂浆甩毛,凝固后,抹20mm厚1:3 水泥砂浆保护层。
(3)防水混凝土施工。
1)本工程地下室防水混凝土设计为S6抗渗混凝土,在混凝土中添加郑州赛诺建材的宇岩牌YYA抗渗剂,达到结构耐久性自防水的目的。
2)抗渗混凝土,浇筑时采用分层浇筑的方法,分层振捣密实,上下层混凝土浇筑间隔时间不得超过2.5h。
3)地下室外墙采用抗渗混凝土。在墙体合模前,用双层钢丝网片将内外墙之间隔开,浇筑时,一般外墙抗渗混凝土先一步浇筑,接着浇筑内墙混凝土。调节好抗渗混凝土罐车的进场时间,不得将抗渗混凝土与非抗渗混凝土罐车相混淆。

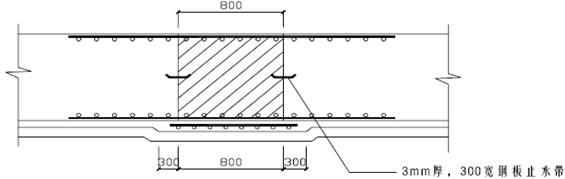

4)抗渗混凝土外墙导墙水平施工缝和外墙垂直施工缝留置方法(图3)。
图3 抗渗混凝土外墙导墙水平施工缝外墙垂直施工缝留置方法

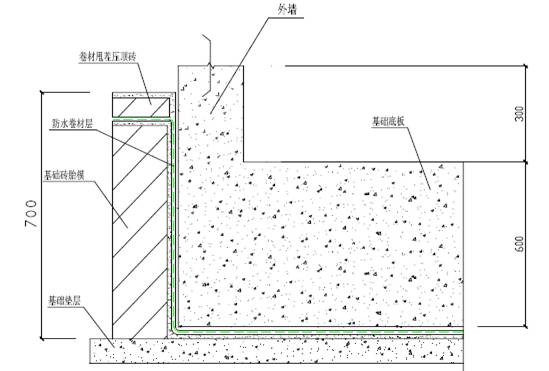

图4 基础地板后浇带做法(单位:mm)

5)外墙抗渗混凝土墙体模板设止水螺栓(图5)。
图5 止水螺栓示意(单位:mm)
注:括号内数字表示不同墙厚
6)抗渗混凝土试块的留置按有关规定进行。
7)抗渗混凝土的养护。抗渗混凝土采用浇水养护,连续养护时间不得少于14d,养护期间要保证混凝土保持湿润。
本工程属于Ⅱ类工程环境,应采取预防混凝土碱集料反应措施。混凝土搅拌站在混凝土出厂时,应向用户送出正式检测报告(包括所用砂石产地及碱活性等级和混凝土碱含量的评估结果)。
(4)外墙防水层的施工。
1)基层处理。地下结构施工完毕,即开始进行防水基层处理。把穿外墙的防水对拉螺栓解掉,栓木垫块剔除,后用郑州赛诺建材的YYA特种防水抗渗浆料抹平;混凝土表面模板拼缝处的毛边、尖角用砂轮磨平,水泥砂浆结疤、污物用铲刀和扫帚清理干净。

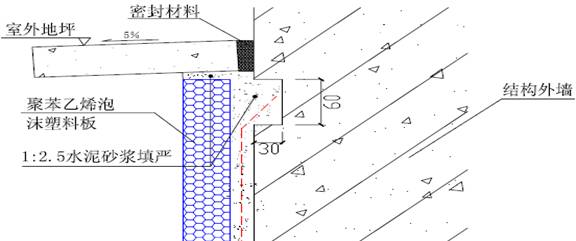

2)外墙SBS 防水层。基层清理、处理经监理等有关人员验收合格后,随即进行防水层施工,其施工方法同底板防水层。底板预留接槎部位注意按要求先做附加层,然后再做大面施工。卷材做至室外要求标高时,把卷材收头封入外墙施工预留的凹槽内,用沥青膏封口,1︰2.5水泥砂浆填严,收口方法(图6)。
图6 收口方法示意
3)外墙防水保护层施工。防水施工验收后,随即进行防水保护层和回填土的施工,外墙防水保护层采用铺贴50mm厚聚苯乙烯泡沫塑料板,聚苯板的铺贴要平整,接缝要严密,经验收后随即进行回填土。
7.检查与验收
每道工序(基层、卷材层和保护层)隐蔽前,必须办理隐蔽验收手续。
(1)防水基层。
1)基层必须牢固,无松动现象。
2)表面应平整,用2m长直尺检查,基层与直尺间的最大空隙不应超过5mm,且每米长度内不得多于一处,空隙仅允许平缓变化。
3)基层表面的阴阳角处均做成圆角或钝角,R=50mm。
4)基层表面应清洁、干燥,不得有起砂、起皮等现象。干燥程度的现场检测方法,将1m2的卷材平坦地平铺在找平层上静止3~4h后掀开检查,找平层覆盖部位及卷材上未见水印即可进行卷材施工。
5)基层处理剂涂刷均匀无漏刷,不得出现透底等现象。
(2)防水层。
1)原材料进场检查与验收。
①原材进场必须有“三证一书”、并现场进行抽样检查验收,验收内容包括规格、外观质量检验和物理性能试验。按规范要求防水卷材运到工地后,进行抽样检测,每100卷抽2组,101~499卷抽取3组,500~900卷抽4 组,≥1000卷抽5组进行复试。小于100卷也抽取1卷进行复验,取样应在监理的见证下抽取,其中30%送承担本工程见证实验的实验室进行物理性能实验。
②规格、外观质量检查。按要求抽样取卷材试样,开卷进行检查,全部指标达到标准规格即为合格。其中有一项指标达不到要求应在受检产品中加倍取样复验,全部达到标准规定即为合格。复验时有一项指标不合格,则认为该产品外观不合格。外观质量检查标准见表2。
表2 外观质量检查标准
序号 项 目 外观质量要求
1 断裂、皱折、孔洞、剥离 不允许
2 边缘不整齐、不均匀 无明显差异
3 胎体未浸透、露胎 不允许
4 涂盖不均匀 不允许
③物理性能实验。外观检查合格后,将取样的卷材切除距外层卷头2.5m后,顺纵向取全幅卷材宽度两块送试验室,进行拉伸性能、耐热度、柔度、不透水性试验。
2)施工验收。
①卷材铺贴方法和搭接、收头符合施工规范规定,粘贴牢固,连接严密,不得有损伤、皱折、翘边及鼓泡等缺陷。
②卷材搭接宽度的允许偏差为-10mm。
3)防水保护层。保护层与防水层粘结牢固,结合紧密,厚度均匀一致;砂浆的强度应符合设计要求(基础部分);聚苯乙烯泡沫塑料板应有出厂合格证并应符合规定要求,保护层接缝应严密、表面无损伤(地下外墙部分)。
(4)防水混凝土。防水混凝土结构表面应坚实、平稳、不得出现麻面。
8.保证措施
(1)质量保证措施。
1)按施工组织设计中的质量保证体系运作程序和检查制度,严格进行事前预防、过程控制。
2)防水专业施工队成立现场质量保证机构,由防水公司主任工程师、副经理和工长、自检员组成。
3)每道工序施工前,责任工长应向施工班组做好技术交底,并明确操作方法和质量标准。
4)每道工序施工过程中管理人员应进行过程监督,施工完后由专职质量检查员、监理进行检查验收合格后,方可进行下道工序。
5)防水施工人员必须培训考核合格持证上岗。防水施工前,防水公司主任工程师应做好特殊过程鉴定,并填好记录表。在施工过程中操作负责人对过程参数连续进行控制并进行文字记录,项目质检员对过程实施检查。
(2)成品保护措施
1)防水基层作好后应做好保护工作,底板垫层强度未达到1.2MPa前禁止上人。
2)基层验收后,除防水器具和材料外其他禁止入内,防止磕碰基层。底油涂刷前严禁上人。
3)由于防水工程的特殊性,既要加强施工过程的质量控制;又要加强成品的控制;已铺好的卷材防水层,应及时保护措施,不得受尖物的刺碰,以免损伤防水层。
4)阴阳角、管根等防水层,不得损伤变形。
5)防水层验收合格后,要派专人看护,作好书面交底,责任到人。
6)在用喷灯热熔卷材施工完毕,卷材温度比较高,严禁上人踩压,以免卷材表面出现脚印等不应有的缺陷。
7)所有铺好的防水层上,严禁穿钉鞋的人员进入施工现场,不得堆放防水以外的材料、设备;严禁凿眼打洞。
8)在作防水保护层时,手推车等硬物必须加软保护,尽量使用平锨,推手推车时,防水层上必须有可靠的铺垫物。
9)在浇筑保护层时,须设专人看护现场,如发现局部破损,应及时修补后才能继续浇筑保护层。
10)防水施工前应认真听取气象报告,在天气晴好时抓紧时间施工,雨天或大风沙天暂停施工,以免表面出现缺陷。
11)底板、外墙钢筋绑扎时应注意不应碰撞防水保护墙,防止穿破保护层损坏防水层。
(3)安全保证措施。
1)严格按照施工组织设计安全保证体系程序运作和检查制度进行检查,事前预防、过程监督。责任工长在防水施工前,先对工人进行防火安全技术交底并落实到班组。
2)防水材料库房应通风良好,严禁烟火,配备专用消防器材;涂刷底油时,严禁烟火和使用碘钨灯照明。
3)动用临电设备必须经过项目电工同意,并由电工实施运行,完好后方可使用。
4)现场动火前,应经项目主管消防人员开“动火证”并按要求配备好消防器材,方可动火。
5)向喷灯内加油时应远离火源,不得在火源上风方向加油。
当前在地下工程的混凝土,砖结构构筑物,回填后,经常会因各种原因发生渗漏,处理方法也多种多样,但对于混凝土的毛细孔或微细裂纹的渗水和出汗问题,一直是个工程难题,于是就有了“不怕漏,就怕渗的”说法。尤其是遇到砖结构渗水,更是难以耐久性解决。
建筑物回填后,发生了渗漏,严重的可以用注浆或速凝堵漏材料进行堵漏,但如果遇到渗水和出汗的问题,注浆和速凝的堵漏材料的优势就受到了限制。市场急需要一种能适合内部施工的,方法简单的,耐久性好的技术来解决目前工程上遇到的难题。
