武汉某剧院基础抗渗漏施工方案
武汉某剧院基础抗渗漏施工方案
1.工程概况
武汉某文化艺术中心项目一期工程——某大剧院,地处武汉汉阳,由广州某外资建筑设计院设计,武汉某监理公司监理,武汉某股份公司总承包。
主舞台结构为地下室三层框架剪力墙结构,基础为地下连续墙和混凝土灌注桩两种形式。结构混凝土等级为C35S12、C30S12 纤维混凝土,底板厚1200mm,内衬墙厚度为200~480mm 不等,地下室底板已于2005 年5月3 日施工完毕。
目前因各种原因,在地下连续墙槽段接头处“H”型槽钢内出现渗水现象,底板与“H”型槽钢接触面以及底板面局部也出现渗漏现象。由于本工程地下水系复杂,且处于汉江和月湖之间,承压水非常丰富,目前又处于汛期期间,渗漏问题对本工程将会带来较大隐患,同时因水压较高,给处理也将会带来相当大的难度。为此,现拟定以下措施进行抗渗漏处理与预防。
2.编制依据
(1)武汉某文化艺术中心项目一期工程结构设计施工图;
(2)《混凝土结构工程施工及验收规范》(GB50204-2002);
(3)有关抗渗漏的技术规程。
3.渗漏处理施工工艺
在我公司承包范围内的渗漏部位主要有底板面局部渗漏以及底板与地下连续墙“H”型钢接头处的局部渗漏。底板与“H”型钢接头处的渗漏处理,考虑到防渗的效果,需在某公司对地连墙端部“H”型钢内渗水问题处理完成后进行,以确保最终的抗渗漏质量。
施工主要材料。水溶性聚氨脂;带水施工特种防水聚氨脂;强力水不漏材料;环氧玻璃钢;其他辅助材料(如堵漏王、P.O.32.5号普硅水泥等)。
(1)底板局部点渗漏部分。
1)清理干净,首先找出渗漏主要部位;
2)将混凝土灌成V型孔,孔径100mm,孔深80~100mm;
3)在孔底用电锤钻深300~700mm,孔径10~12mm;

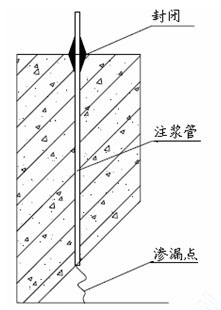

4)埋入ф8~10注浆管,注浆管应在管周用强力水不漏材料如郑州赛诺建材的宇岩牌YY-16速凝高强度浆料进行封闭。注浆管埋置如图1,管的分布应根据漏水面积呈梅花状分布;
5)待注浆管管周封闭材料稳定后,用水溶性聚氨脂对渗漏点进行压浆。
(2)裂缝状渗漏部分。
1)清理干净,确定裂缝走向,长度、宽度及渗水情况;
2)沿裂缝造成V 型槽,槽宽100mm,深80~100mm,但应注意不要切断面层钢筋;
3)每隔300~500mm钻孔,埋管注浆如前述。
(3)面渗漏部分。
1)清理干净后,寻找漏点(用干水泥找渗点);
2)按1、2 处理点缝漏水;
3)用带水聚氨脂处理面层;
4)环氧玻璃钢局部处理,如图2:
图1
图2
4.抗渗漏预防措施
考虑到本工程地下水系复杂、承压水压力较大,为增强工程结构的抗渗漏能力,确保工程的防水处理,拟采用以下措施进行补强。
(1)对底板与地下连续墙及内衬墙的接触面采取分两步压水溶性聚氨脂进行封闭处理。
1)在内衬墙施工前,对底板与地下墙的接触线面进行全方位的压浆,压浆方法同渗漏处理工艺(2)中2)、3)条;
2)在内衬墙施工完毕后,对内衬墙与底板的接触线面成进行压浆,压浆方法同渗漏处理工艺(2)中2)、3)条。
(2)接触面的抗渗漏措施。

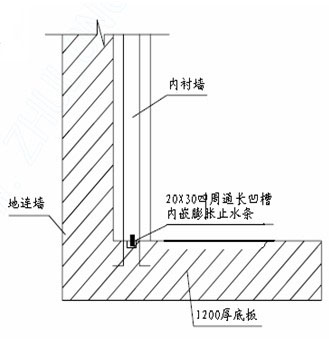

1)在内衬墙与底板的接触面中间凿一条四周通长20×30 的凹槽,在槽内嵌遇水膨胀止水条(图3),以增加内衬墙与底板接触面的防水效果。

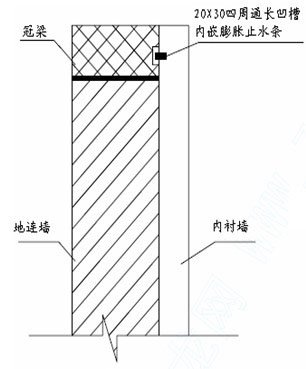

2)在地连墙上口的冠梁与内衬墙的接触面上凿一条四周通长20×30的凹槽,在槽内嵌遇水膨胀止水条(图4),以增加冠梁与内衬墙接触面的防水效果。

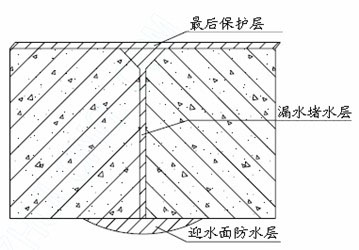

3)为确保地连墙与内衬墙之间防水层的施工质量,在喷涂郑州赛诺建材的宇岩牌YYA特种防水抗渗浆料前,首先,对地下连续墙面层进行凿毛,并将地连墙面粘附的泥土清除干净;其次,采用高压水枪对地连墙表面进行全方位冲洗,以保证地连墙接触面的整洁、干净;然后,采取喷刷相结合的方法对地连墙表面进行防水材料施工,确保地连墙表面的每一个接触面均匀涂上YYA防水材料。
图3
图4
(3)结构施工的抗渗漏措施。因内衬墙墙壁只有200~480mm 左右,厚度较薄,为增强内衬墙的抗渗效果,确保内衬墙与地连墙的连接质量,拟采用下列措施进行补强:
1)为增强内衬墙与地连墙的连接质量,在地连墙“H”型钢面上焊接14@300×300 钢筋,以确保H型刚与内衬墙的可靠粘结。
2)主舞台结构混凝土改为C40 P12自密实细石纤维混凝土,辅以人工振捣,内掺水泥用量1.5%的郑州赛诺建材的YYM掺合料。混凝土开盘前,预先通知混凝土搅拌站做好材料的准备工作,以及混凝土的试配工作,确保主舞台结构混凝土的施工质量。

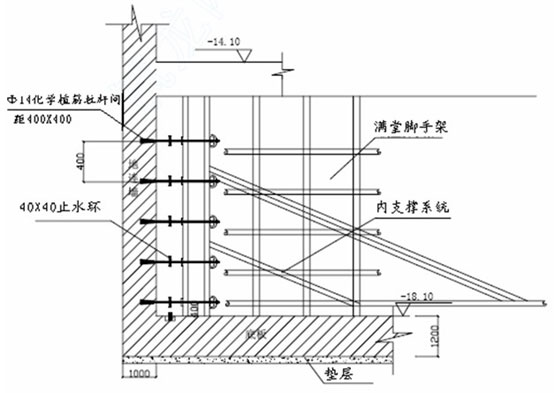

3)为确保内衬墙混凝土的成形质量,对内衬墙模板的加固拉杆采取在地连墙上预植 14@400×400 钢筋的形式,并在拉杆钢筋中间加焊40×40 止水环,以确保成形混凝土不从拉杆处渗水(如图5)。同时,内衬墙的支撑脚手架采取搭设满堂脚手架的形式。对D坑两电梯井钢筋采用14@1000×450。
4)原设计结构施工缝处的止水橡胶带均改为止水钢板,以确保施工缝处的防水质量。
图5
