××工程地下室底板、侧墙防水施工方案

文章出处:网责任编辑:作者:人气:-发表时间:2014-06-17 15:39:00【

××工程地下室底板、侧墙防水施工方案
1.工程概况
(1)本工程地下室底板及侧墙防水层的设计达到一级防水等级,不允许渗水。防水层合理使用年限达25年以上。
(2)柔性外防水层采用防水涂料同高分子防水卷材组成的复合防水层。先满粘铺贴高分子复合防水卷材一道,再进行郑州赛诺建材宇岩牌防水涂料施工。可在潮湿基层上直接冷施工,无毒、无味、无火险、无污染,无烫伤和中毒等事故隐患,施工安全可靠。
(3)铺贴高分子复合防水卷材时,长边搭接宽度为100mm,短边搭接宽度为150mm。基层特殊部位如管口、阴角等处先增贴一道卷材附加层。所有卷材搭接口、管口及收头部位均进行封边封口处理。防水涂料的涂刷厚度为1.5mm,详见图1~图3。
2.选用材料
(1)高分子复合防水卷材。

  (2)卷材粘接剂。聚合物乳液∶水泥 = 20∶100,用量为4.0㎏/m2。
(3)郑州赛诺建材有限公司生产的宇岩牌聚合物改性水泥基防水涂料技术数据见表2。
表2 聚合物改性水泥基防水涂料技术数据

   项目            数据
   颜色            灰色
   形态            A组份:液体
           B组份:粉料
   密度    A+B(混合后)=1.3~1.4kg/L(混合比例2A︰3B)
   现场活性    20℃时30min,但随温度升高可施工时间会缩短
 与混凝土粘接强度            ≥1.5MPa
   储存条件            阴凉干燥处保存
   包装

           A组份:10kg

           B组份:15kg
   拉伸强度            ≥1.2 MPa
  断裂伸长率            ≥200%


                               3.施工准备
(1)组织相关人员熟悉工程情况,进行技术交底,材料进场并报验。
(2)组织现场管理,提交营业执照、资质证书、承接工程核准证、安全许可证、操作人员上岗证、材料推广证、材料合格证、材料复测报告等资料。工程人员组织如下:
项目负责人:
技术负责人:
施工人员  :6名
(3)使用器具表见表3。
表3 使用器具一览表

器具名称    备注   器具名称     备注
清扫工具  扫帚、平头铁锨    刮板
搬运工具  绳子、手推车    抹子
丈量工具    钢卷尺    剪刀
搅拌容器    大桶1个   羊毛滚筒
搅拌器具   手提搅拌机   油漆刷
手提桶    5kg规格  劳保橡胶手套   视施工人员需要决定


4.施工工序
(1)工艺流程。基层检查、验收、清理、湿润→节点部位粘贴卷材附加层→大面铺贴防水卷材→封边封口处理→节点部位涂刷防水涂料→大面涂刷1遍宇岩牌防水涂料→再大面涂刷1遍宇岩牌防水涂料→再大面涂刷1遍宇岩牌防水涂料→清理、养护、检查、验收。
(2)施工工序。
1)基层验收。清理干净,使基层满足防水施工要求。
2)节点部位(管口、基层转角等)粘贴高分子复合防水卷材附加层。
3)大面满粘铺贴高分子复合防水卷材,搭接宽度满足设计要求。
4)卷材搭接口及收头等部位进行封边封口处理。
5)节点部位涂刷宇岩牌防水涂料。
6)大面涂刷宇岩牌防水涂料。
7)间隔4h以上,再大面涂刷一遍充分搅匀的宇岩牌防水涂料。
8)间隔4h以上,再大面涂刷一遍充分搅匀的宇岩牌防水涂料。
9)防水层清扫,自检,验收,退场。
5.施工方法
(1)施工准备。
1)采用井点降水降下地下水位,做好排水处理,使地下水位降至防水层底标高300~500mm以下,并保持到地下室施工完。
2)铺贴防水层的基层表面应平整光滑,必须将基层上的杂物清除干净,基层不得有空鼓、起砂脱皮现象,基层应保持基本干燥,阴阳角做成圆弧型。
3)防水层所用的材料多属易燃品,存放和操作应远离火源,做好防火工作。
(2)铺贴防水层。
1)本工程防水卷材采用冷粘贴施工法,铺贴前在基层面上排尺弹线,作为掌握铺贴的标准线,使其铺贴平直。同时要求在铺贴好的卷材上弹出搭接宽度线,以便第二幅卷材铺贴时作为准线。
2)卷材粘贴面节点处理。在清理干净的基层面上必须先对阴阳角、平立面转角处、卷材接头处进行附加增强层的施工。
3)卷材粘贴。采用抬铺法或滚铺法,将卷材用ф30mm,长1.5m圆心棒卷好,由两人抬至铺设端头,注意用线控制,位置要正确,粘结固定端头,然后沿弹好的标准线铺设,操作时卷材不要拉太紧,并注意方向,沿标准线进行,以保证卷材搭接宽度。推滚卷材进行铺贴并施行排气压实。铺贴立面卷材时,上层卷材盖过下层卷材应不小于150mm。施工时必须注意:
①卷材不得在阴阳角处接头,接头处应间隙错开。
②操作中排气。每铺好一张卷材,应立即用干净的滚刷从卷材的一端开始,用力滚压一遍,以便将空气排出。
③滚压。排除空气后,为使卷材粘结牢固,应用外包橡皮的铁辊滚压一遍。
④接头处理。卷材搭接的长边与端头的短边其搭接宽度不应小于100mm。
⑤收头处理。卷材与混凝土垫层粘接牢固、封闭严密。
6)地下室底板边侧收尾在完成底板防水层施工时必须预留30cm防水卷材,见图4所示,地梁底施工节点见图5所示。

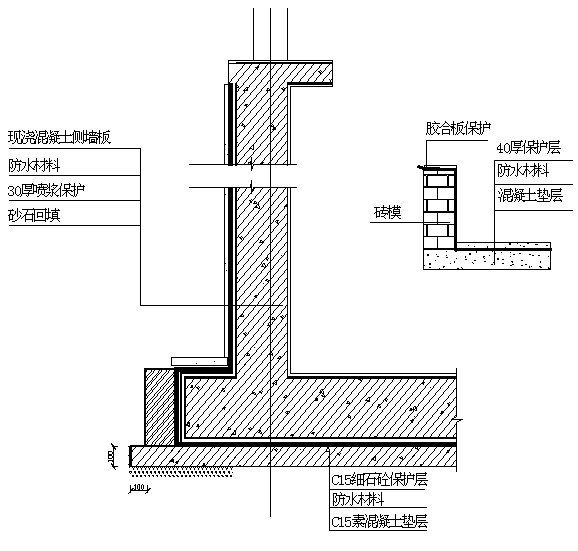

图4 地下室底板施工节点处理示意图
外防内贴法底板平面部位的卷材施工方法与地下室外防外贴法相同。而立面部位先按设计要求的高度完成永久性保护墙的砌筑,墙面用1︰2水泥砂浆抹平,卷材在底板平面上连续铺贴至永久性保护墙上,并将甩茬卷材临时铺在临时性砖模墙体上。
7)涂膜防水层施工应先上后下,先高后低,先远后近,先节点及附加层后大面积涂布。涂料和卷材同时使用时,卷材和涂膜的接缝应顺水方向,搭接宽度不得小于100mm。
8)涂膜防水层施工时必须严格控制每遍的涂刷厚度,必须根据设计要求的每m2涂料用量、涂膜厚度及涂料材性事先试验确定。涂料混合应充分,搅拌的混合料均匀一致为标准,每次配料不宜过多,不得使用超过搅拌规定时间的材料。每遍涂刷后必须待底层干透后方可实施上层。
(3)施工保护层。防水层做完后,底板应按设计要求底板做40mm厚C15细石混凝土保护层,墙板喷水泥砂浆保护层。保护层施工时必须加强对已完成的防水层的保护,严禁施工机械直接在防水层上移动,底板保护层浇筑时尽可能采用塔吊施工,或采用铺设胶合板跑道的方法进行施工。
6.质量控制要点
(1)卷材与胶结材料必须符合设计和施工及验收规范的规定。及时检查产品出厂合格证、试验资料的技术性能指标,现场取样试验。
(2)卷材表面滚铺时,排除卷材下面的空气并辊压粘贴牢固,不得有空鼓、皱折。滚铺时接缝部位必须溢出胶结材料,并应随即刮封接口使接缝粘贴严密。
(3)铺贴后的卷材应平整、顺直、搭接尺寸正确,不得有扭曲。转角部位要加强。
(4)细部节点做样板后,请质检员及监理检查后,再进行施工。
(5)涂膜层应涂刷均匀一致,与基层粘接牢固,表面平整,无流淌、皱折、鼓泡、露底,平均厚度应符合设计要求,最小厚度不得小于设计厚度的80%。
7.安全要求
(1)进入施工现场人员必须戴好安全帽,穿软底鞋。遵守工地规章制度。
(2)防水施工温度宜在0℃以上、25℃以下进行。防水层施工后24h内严禁上人行走或进行其他作业。
(3)卷材、涂料在地下室基坑内施工要注意通风和风向,大部分材料为易燃有毒,必须采取必要的防火、防毒、防坠落措施。
(4)施工前应对施工人员进行安全技术交底,施工操作过程符合安全技术规定。
(5)运输材料时,运输设施要牢固可靠,对周边环境必须了解清楚,特别是坑、洞等。
当前在地下工程的混凝土,砖结构构筑物,回填后,经常会因各种原因发生渗漏,处理方法也多种多样,但对于混凝土的毛细孔或微细裂纹的渗水和出汗问题,一直是个工程难题,于是就有了“不怕漏,就怕渗的”说法。尤其是遇到砖结构渗水,更是难以耐久性解决。
建筑物回填后,发生了渗漏,严重的可以用注浆或速凝堵漏材料进行堵漏,但如果遇到渗水和出汗的问题,注浆和速凝的堵漏材料的优势就受到了限制。市场急需要一种能适合内部施工的,方法简单的,耐久性好的技术来解决目前工程上遇到的难题。
郑州赛诺建材,专业工程水密封技术
