北京某住宅工程地下室防水施工方案

文章出处:网责任编辑:作者:人气:-发表时间:2014-06-17 11:30:00【

北京某住宅工程地下室防水施工方案
  1.编制依据
  表1 编制依据

名 称 编 号
6# 楼结构施工图 结施总-01-总06, 结施6-01-6-23
6# 楼建筑施工图  建施1-48 ,建施通1-21
地下工程防水技术规范 GB 50108-2001
建筑工程施工质量验收统一标准 GB 50300-2001
混凝土结构工程施工质量验收规范 GB 50204-2002
北京市建筑工程资料管理规程 DBJ01-51-2003
建筑工程监理规程 DBJ01-41-2002


  2.地下防水工程设计概况
  表2 地下防水工程设计概况

序号 项目 内容
1 地下室混凝土自防水 地下室外墙及基础底板混凝土等级均为C30/P6
2 地下室卷材防水 为一道4mm厚SBS 改性Ⅳ型沥青卷材防水


  3.施工工艺
  (1)卷材防水施工方法。本工程地下防水卷材采用热熔法施工,热熔法是用喷灯将热熔型卷材底面的热溶胶融化,使卷材与基层或卷材与卷材之间进行粘结的施工方法。
  (2)工序流程。基层检查、清扫→涂刷基层处理剂→粘贴附加层→粘贴底层防水卷材→粘贴面层防水卷材→收头固定密封→清理、检查、修理→质量验收→防水保护层。
  (3)施工要点。
  1)基层。防水施工前,先对防水基层表面进行检查,卷材防水层的基面应平整牢固、清洁干燥即符合防水要求后方可进行施工。
  2)涂刷基层处理剂。基层处理剂采用工业汽油稀释胶结剂制成,涂刷时要均匀一致,切勿反复涂刷,待处理剂充分干燥后,才可进行下步施工。如若在基面上涂刷基层处理剂时,基面较潮湿时,应涂刷湿固化型胶粘剂或潮湿界面隔离剂,其基层处理剂配制应符合下列规定:
  ①基层处理剂应与卷材及胶粘剂的材性相容。
  ②基层处理剂可采取喷涂法或涂刷法施工,喷、涂应均匀一致,不露底,待表面干燥后,方可铺贴卷材。
  3)粘贴附加毡。基层处理剂干燥后,对阴、阳角和转角处增加卷材附加层,每边宽250mm。
  4)卷材铺贴。
  ①铺贴卷材严禁在雨天、雪天施工,五级风及其以上时不得施工,热熔法施工气温不宜低于-10℃。
  ②底板垫层混凝土平面部位的卷材采用“点粘法”,其他与混凝土结构相接触的部位应采用“满粘法”。
  ③用喷灯对基层处理剂和卷材的反面进行加热,加热要均匀,不得过分加热或烧穿卷材,喷灯距离卷材0.5m 左右,待卷材表面融化后,缓慢地滚铺油毡进行铺贴。
  ④铺贴卷材时,应展平压实,用力要均匀一致,刮边时要从毡中间向外挤压,并要全部满刮,不要漏刮,使卷材下面的空气排净,不出现空鼓现象,卷材与基面和各层卷材间必须粘结紧密。
  5)收头、固定、密封。趁卷材尚未冷却时,用铁抹子将接缝边封好,再用喷灯均匀细致地密封,卷材收口时要求卷材嵌入预留的凹槽内。
  6)外防外贴法铺贴卷材防水层时,应符合下列规定:
  ①铺贴卷材应先铺平面,交接处应交叉搭接。
  ②从底面折向立面的卷材与永久保护墙的接触部位,应采用空铺法施工,卷材铺好后,其顶端应临时固定。
  ③主体结构完成后,铺贴立面卷材时,应先将接茬部位的各层卷材揭开,并将其表面清理干净,如卷材有局部损坏,应及时进行修补.
  ④为保证地下外墙防水层施工的连续性,在后浇带处设1400mm 宽、150mm 厚的C25 预制混凝土盖板,配筋双层双向:外层筋为ф12@200,内层筋为ф10@200
  ⑤后浇带处增加防水附加层。
  7)卷材搭接。
  ①搭接长度。两幅卷材短边及长边搭接长度均不于100mm,搭接时应弹线控制误差。
  ②双层卷材铺贴时,上下两层和相临两幅卷材的接缝应错开1/3 幅宽,且两层卷材不得相互垂直铺贴。
  ③平面与立面相连接的卷材、应由下向上压缝铺贴,并使卷材紧贴阴角。
  ④在立面与平面的转角处,卷材的接缝应留在平面上,距立面不应小于600mm。
  8)防水保护层。防水验收合格后,立即进行保护层的施工。底板基层表面浇筑细石混凝土保护层,地下室外墙粘贴50mm 厚的聚苯板进行保护,并且在经过密封处理的末端封口处用防水砂浆压缝处理。
  (4)自防水混凝土施工。
  1)底板的防水混凝土施工流水段划分与施工顺序的以按施工组织设计中的流水段划分原则与施工顺序进行。现场施工时应根据流水段的划分原则与施工进度计划以及后续工作的需要合理的投入人、机、料,确保各工种的不间断流水作业、材料的合理流水供应,机械设备高效合理使用,从而便于现场组织管理与调度加快工程进度,有效控制施工质量。
  2)外墙防水混凝土与内墙普通混凝土的分界留设在内墙接近外墙处,内墙与外墙留设竖向施工缝分别浇筑。
  3)防水混凝土的底板导墙处水平施工缝留设方法同《混凝土施工方案》的;;
  4)防水混凝土的分层浇筑时应特别注意混凝土浇筑的连续性,上层混凝土应在下层混凝土初凝前浇筑完毕。
  5)防水混凝土施工必须采用机械振捣,振捣时间宜为10~30s。
  6)防水混凝土的施工方法和工艺其他部分具体同普通混凝土,其具体的施工方法与工艺见本工程的《混凝土施工方案》。外墙竖向施工缝为地下施工流水段划分形成的竖向外墙施工缝。为了保证外墙的防水效果,本工程外墙竖向施工缝采用钢板止水带。钢板止水带居外墙墙中布置。外墙竖向施工缝从导墙上部开始留设,因此钢板止水带从底板面标高处开始留设。钢板止水带向外侧做卷口。钢板止水带的留设高度为室外地坪向上300mm。钢板止水带加长搭接时,须搭接在靠近墙外的一侧,搭接长度为100 mm,搭接缝用电焊满焊。
  7)防水混凝土的水平施工缝采用WP 膨胀止水条,居中布置。
  (5)节点做法。
  1)用永久保护墙铺设转折处卷材做法(图1)。

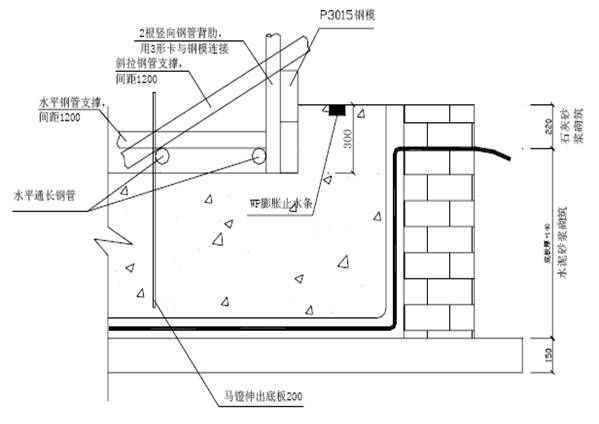

  图1  砖模墙与底板外墙导墙节点
  2)外墙竖向防水卷材错茬接缝做法(图2)。

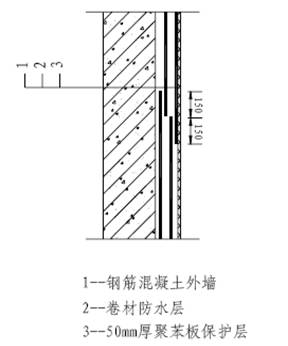

  图2  外墙竖向防水卷材错茬接缝

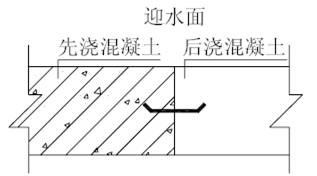

  3)穿墙管卷材及附加毡铺贴做法(图3)。


  图3  穿墙管卷材及附加毡铺贴

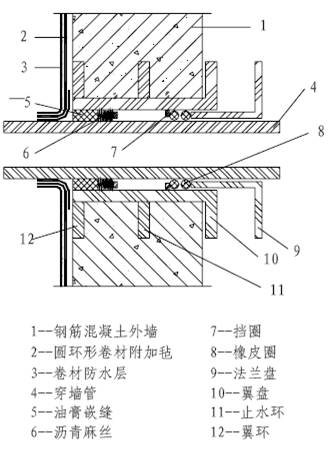

  4)外墙竖向防水卷材收口做法(图4)。


  图4 外墙竖向防水卷材收口处理

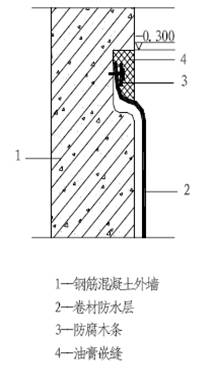

  5)外墙施工缝做法(图5)。


  图5  外墙施工缝防水做法
  (6)施工缝处理。
  1)再次浇筑混凝土时,已浇筑完的混凝土抗压强度不小于1.2N/mm2。
  2)水平施工缝应拉线用切割机沿线切割,再用扁铲将混凝土表面的水泥薄膜和软弱混凝土层剔除,直至露出密实石子。在浇筑混凝土时,先在施工缝处浇筑一层50mm 厚与混凝土同配合比的减石子砂浆(为提高抗渗性,建议加入郑州赛诺建材的YYM矿物掺合料),然后再浇筑混凝土。
  3)垂直施工缝应拉线用切割机沿线切割,再用扁铲将混凝土表面水泥薄膜和松动石子剔除,直至露出密实石子,并加以充分湿润和冲洗干净,然后再浇筑混凝土。
  4)在施工缝处,混凝土应细致捣实,使新旧混凝土紧密结合,并加强养护。
  4.质量要求
  (1)主控项目。
  1)防水混凝土的原材料、配合比及坍落度必须符合设计要求。检查出厂合格证、质量检验报告、计量措施和现场抽样试验报告。
  2)防水混凝土的抗压强度和抗渗压力必须符合设计要求。检查混凝土抗压、抗渗试验报告。
  3)防水混凝土的变形缝、施工缝、后浇带、穿墙管道、埋设件等设置和构造,均须符合设计计要求,严禁有渗漏。
  4)卷材防水层所用卷材及主要配套材料必须符合设计要求。检查出厂合格证、质量检验报告和现场抽样试验报告。
  5)卷材防水层及其转角处、变形缝、穿墙管道等细部做法均须符合设计要求。
  (2)一般项目。
  1)防水混凝土结构表面应坚实、平整,不得有露筋、蜂窝等缺陷;埋设件位置应正确。观察和尺量检查。
  2)防水混凝土结构表面的裂缝宽度不应大于0.2mm,并不得贯通。用刻度放大镜检查。
  3)防水混凝土结构厚度不应小于250mm,其允许偏差为+15mm、-10mm;迎水面钢筋保护层不应小于50mm,其允许偏差为±10mm。尺量检查和检查隐蔽工程验收记录。
  4)卷材防水层的基层应牢固,基面应洁净、平整,不得有空鼓、松动、起砂和脱皮现象;其层阴阳角处应做成圆弧形。观察检查。
  5)卷材防水层的搭接缝应粘(焊)结牢固,密封严密,不得有皱折、翘边和鼓泡缺陷。观察检查。
  6)侧墙卷材防水层的保护层与防水层应粘结牢固,结合紧密,厚度均匀一致。观察检查。
  7)卷材搭接允许偏差为-10mm。
  5.质量保证措施(略)
  6.成品保护(略)
  7.安全于文明施工(略)
  当前在地下工程的混凝土,砖结构构筑物,回填后,经常会因各种原因发生渗漏,处理方法也多种多样,但对于混凝土的毛细孔或微细裂纹的渗水和出汗问题,一直是个工程难题,于是就有了“不怕漏,就怕渗的”说法。尤其是遇到砖结构渗水,更是难以耐久性解决。
  建筑物回填后,发生了渗漏,严重的可以用注浆或速凝堵漏材料进行堵漏,但如果遇到渗水和出汗的问题,注浆和速凝的堵漏材料的优势就受到了限制。市场急需要一种能适合内部施工的,方法简单的,耐久性好的技术来解决目前工程上遇到的难题。
