北京某科研综合楼防水工程施工方案

文章出处:网责任编辑:作者:人气:-发表时间:2014-06-17 10:53:00【

北京某科研综合楼防水工程施工方案
1.编制依据
表1 编制依据

序号 名      称 编    号
1 某某科研办公楼结构施工图

结1--结44

结总1--结总3

某某科研办公楼建筑施工图 建1—建44
建总1—建总3
3  《建筑工程施工质量验收统一标准》 GB50300-2001
4 《某科研办公楼施工组织设计》
5 《地下工程防水技术规范》 GB50108—2008
6 《地下防水工程质量及验收规范》 GB50208—2002
7 《工程建设强制性条文》(房屋建筑部分) 2002版
8 《北京市地下防水工程推荐做法》 京95TJ3
9 《地下工程防水》 88J6—1
10 《冬期施工手册》
11 《建筑分项工程施工工艺标准》
12 工程洽商记录 (01—C2—001)
13  《建筑施工手册》

2.工程概况
(1)项目概况。本工程为某科技集团第某科研办公楼,位于某区某乡,某路西侧,北与现状保留地块内原有单位相临,西侧及南侧为某新村二期住宅。总用地1.25万m2,是一所以科研办公为主要功能的综合建筑。
表2 工程项目概况

1 建筑面积/m2 总建筑面积 37488.53 占地面积  3148
2 层数 地下 二层 地上 北段7层、南段11层
3 层高(m) 地下一层 3.5/4.5 地下二层 3.5
首层 4.2  首层以上 3.9
4  结构形式 基础形式 梁式筏板基础
结构形式 框架-剪力墙结构
5 地下防水 结构自防水 混凝土抗渗等级S8
材料防水 SBS改性沥青卷材防水

                                     (2)地下防水设计概况。
本工程地下室防水设计等级为一级,采用结构自防水和防水卷材(外防外贴)工艺,严格按照GB 50108—2008《地下工程防水技术规范》进行施工。
1)基础底板防水做法。
①结构自防水:底板混凝土C40S8,北段厚500mm,南段厚600mm(水池300mm);
②30~40mm厚细石混凝土保护层;
③弹性体改性沥青防水卷材SBS ⅡPY PE3(聚脂胎双层);
④C15垫层,面层压光。
(2)地下室外墙墙身防水做法
①结构自防水:混凝土C40S8,外墙施工缝为台阶型,加P-201遇水膨胀橡胶密封膏止水带;
②20mm厚1︰3水泥砂浆找平层;
③弹性体改性沥青防水卷材SBS ⅡPY PE3(聚脂胎双层);
④30mm厚1︰3水泥砂浆保护层。
3)地下室顶板防水做法
①70mm厚C20豆石混凝土保护层;
②弹性体改性沥青防水卷材SBS ⅡPY PE3(聚脂胎双层);
③80mm厚C15细石混凝土随打随抹向远离楼座找0.5%坡,最薄处不小于30mm厚;
④结构自防水:与土壤接触的地下一层顶板、车库顶板混凝土C30S8。
4)地下一层车库地面防水做法
①20mm厚1︰3水泥砂浆找平层;
②1.5mm厚聚氨脂防水涂料,四周卷起200mm;
③钢筋混凝土楼板。
3.施工准备
(1)材料准备。本工程±0.000以下防水卷材选用某建筑防水(集团)有限公司生产的弹性体改性沥青防水卷材SBS ⅡPY PE3(聚脂胎)。
1)外观标准。卷材进场后查验产品合格证、检测报告,并按要求抽查外观质量,成卷卷材须卷紧卷齐,卷筒两端厚度相差不超过5mm,端面里进外出不得超过10mm,在环境温度-10~+45℃时易于展开,无断裂、皱折、孔洞、边缘不整齐、剥离,胎体露白、未浸透。
2)物理性能要求。对进场卷材分批号进行物理性能检验,每批号随机抽取一卷,送至相应资质的试验室检验拉力、最大拉力时延伸率、低温柔度、不透水率,合格后方可使用。
表3 防水卷材物理性能要求

序号  检 验 项 目   标  准  指  标(Ⅱ)
1 拉力/N 纵向 ≥800
横向 ≥800
2 最大拉力时伸长率(%) 纵向 ≥40
横向 ≥40
3 不透水性 0.3MPa,30min不透水
4 耐热度 105℃,垂直放置,2h无滑动、流淌、滴落
5 低温柔度 -25℃,30min,R=15mm无裂纹

                              (2)施工工具准备。
清理工具:高压吹风机、小平铲、笤帚;
操作工具:油毛刷、铁桶、汽油喷灯、压子、手持压滚、铁棍、剪刀、量尺、划(放)线用品。
(3)劳动力准备。
专业分包队项目经理2名:负责施工管理工作
施工工长1名:负责日常施工管理及人员总协调
技术工人15名:防水施工,要求有上岗证
质量监督员1名:日常施工质量监控
库管1名:管理材料并负责施工现场及库房的安全、消防、保卫
(4)消防安全准备。
1)按规定开具用火证,除热熔卷材施工时不得有其他明火作业;
2)施工现场备有足够的灭火器;
3)库房备有足够的灭火器,并有专人看管,材料集中码放整齐,易于清点,易燃材料如汽油、聚氨脂等入库存放,限额领料。
(5)作业条件准备。
1)施工前审核图纸,并进行技术、安全交底;
2)防水卷材基层按设计施工完毕,平整、牢固、不空鼓开裂,不起砂,经养护干燥,要求含水率不大于9%,请监理工程师隐蔽验收后方可进行施工;
3)基层表面清理干净;
4)本工程地下防水卷材施工处于冬季,操作时间须避开雪天、风天、严寒气候条件,五级风以上、气温低于-10℃不得施工,尽量选择气温较高的时间段。
4.防水混凝土施工
混凝土浇筑过程控制详见《混凝土施工方案》。防水混凝土的抗渗性能,采用标准条件下养护混凝土抗渗试件的试验结果评定,具体详见《试验方案》。
(1)材料要求。本工程使用商品混凝土,技术质量要求为:
1)水泥:选用42.5普通硅酸盐水泥,有出厂合格证和试验报告;
2)砂:选用中砂,含泥量≤3%,泥块含量≤1%,有试验报告单;
3)石:选用碎石,最大粒径40mm,针、片状颗粒含量≤10%,含泥量≤1%,泥块含量≤0.5%,有试验报告单;
4)水:采用饮用水;
5)外加剂:郑州赛诺建材生产的YYM 抗渗外加剂,UEA膨胀剂、(冬季施工)防冻剂;
6)以上材料碱含量须符合规范要求,有碱集料反应报告;
7)塌落度要求:16~18cm,允许偏差±2cm;
8)搅拌均匀,颜色一致,具有良好的流动性、粘聚性、保水性,不泌水、不离析;
9)施工现场混凝土罐车出机温度不小于10℃,入模温度不小于5℃;
10)试配要求的抗渗水压值应比设计值提高0.2MPa;
11)水泥用量不少于300kg/m3,砂率为35~45%,灰砂比为1︰2~1︰2.5,水灰比不得大于0.55。
(2)细部节点做法。地下室外墙支模用的穿墙螺栓中间加焊钢制方型止水片,规格为76mm×76mm×5mm,端头固定小木塞。混凝土浇筑完毕,拆模后,轻轻敲掉小木塞,并用气焊将穿墙螺栓根部从割掉,而后此部位用郑州赛诺建材的宇岩牌YYA特种抗渗浆料抹平。顶模棍止水片做法与穿墙螺栓相同。

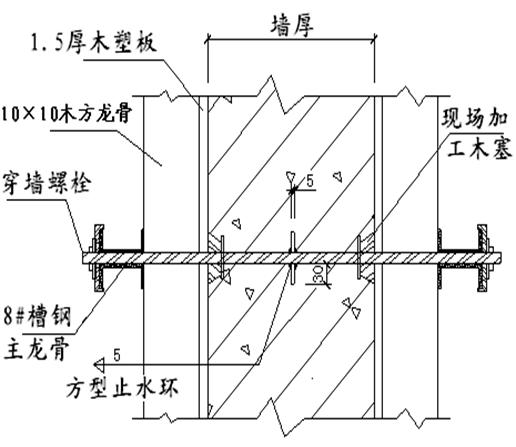

地下室外墙穿墙管做法为套管加焊规格半径R+100mm圆形止水环:

图1 地下室外墙穿墙管做法(单位:mm)

图2 地下室外墙穿墙管做法(单位:mm)
(3)外墙施工缝做法。外墙水平施工缝按设计图纸要求作成台阶型,根处设置P—201型遇水膨胀橡胶密封胶自粘止水带,止水带施工操作须由专人严格按要求操作,确保结构防水无漏洞。膨胀橡胶表面不允许有开裂、缺胶等缺陷,要求每1m膨胀橡胶表面不允许有深度大于2mm、面积大于16mm2的凹痕、气泡、杂质等缺陷超过4处。止水带物理性能须符合GB/T18173.3—2002的规定。
5.卷材施工方法
(1)基础底板平面铺贴卷材工艺流程:
垫层浇至卷材找平层上顶高,并压光养护→保护墙放线→保护墙砌筑→抹保护墙找平层→养护→基层清理→滚涂冷底子油→热熔铺贴附加层并封边→热熔铺贴第一层卷材并封边→热熔铺贴第二层卷材并封边→做保护层→砌外墙临时保护墙并用石灰砂浆抹临时找平层。
(2)外墙立面铺贴卷材工艺流程:
拆除根部临时保护墙→结构面抹找平层→养护→滚涂冷底子油→接铺底板与墙接茬处、墙体拐角处及管跟处附加层→热熔铺贴第一层卷材→热熔铺贴第二层卷材→做保护层。
(3)施工流水段划分。基础底板卷材分两段施工,以H轴处后浇带为分界线,先施工北段,后施工南段;外墙体防水卷材施工跟随外墙体浇筑流水按步就班进行,先铺贴地下二层,施工完毕,经验收合格后施工水泥砂浆保护层及50mm厚聚苯板保护层,肥槽回填2︰8灰土并按要求夯实,再做地下一层防水卷材。设计地下室顶板与土壤接触部位的防水卷材施工按图分段进行。
(4)找平层及保护墙施工。基础垫层浇筑至设计卷材找平层标高,并确保压光。集水坑、电梯井及后浇带底部留设500mm×500mm×100mm的小集水坑,便于后续施工过程中出现积水及时抽出。集水坑、电梯井、后浇带及小集水坑边角处抹成小圆弧型,直径50mm。垫层的范围为地下室外墙体外围350mm,以便于防水保护墙及防水层、找平层、保护层施工。在垫层上弹出结构轴线后,以轴线为基准放保护墙内边线,并请监理工程师验收后,砌筑永久保护墙。保护墙为240mm厚砖墙,北段高度为300mm,南段为350mm,墙体内侧30mm厚1︰3水泥砂浆保护层抹平压光,顶部抹1mm0厚1︰3水泥砂浆找平标高,阴阳角处作成圆弧状,直径50mm。
(5)涂刷基层处理剂。基层干燥后,用笤帚清理灰尘。用长柄滚刷将冷底子油涂刷在基层表面两遍,要涂刷均匀,不得漏刷或露底。涂刷完毕,须经过8h以上,达到干燥程度后方可施行卷材热熔法施工,避免失火。
(6)弹粉线。在已处理好的基层表面,按卷材的宽度留出搭接缝尺寸,将铺贴卷材基准线弹好,以便按此线进行铺贴卷材施工。
(7)热熔法铺贴卷材。本方案为热熔法满粘卷材铺贴,先铺贴大面,然后处理接缝处。卷材附加层:按规范要求在阴阳角、管道根及后浇带处做附加层,即宽度不小于50cm,拐角两侧各25cm。
1)基础底板、人防顶板铺贴。先按细部形状将卷材剪好,将卷材底面用喷灯烘烤,待其面层呈熔融状态,即粘贴并铺牢。

图3  热熔法细部操作图一

图4  热熔法细部操作图二
①卷材端头部分熔贴。将整卷卷材(勿打开)置于铺贴起始端,对准基层上已弹好的粉线,滚展卷材约1m,由1人站在卷材正面将这1m卷材拉起,另1人站在卷材底面手持汽油喷灯点燃火焰,调节开关,使火焰对准卷材与基层交接处同时加热卷材底面与基层面,待卷材呈熔融状即进行铺贴,再由1人手持压辊对铺贴的卷材进行排气压实,铺到卷材端头剩余30cm时,将卷材端头放在隔热板上,再行烘烤,最后将卷材铺牢压实。

图5  热熔法端头熔贴
②滚粘第一层大面卷材。起始端卷材粘牢后,持喷灯人站在滚铺前方,点燃喷灯对准卷材与基层的夹角,喷灯距卷材及基层的加热处30~50cm,施行反复移动烘烤,不得将喷灯在一处停留时间过长,否则易产生胎基外露或胎体与改性沥青基料瞬间分离,至卷材底面胶呈黑色光泽并有微泡,即推滚卷材进行铺贴,随后1人排气压实。卷材搭接为长边100mm,短边150mm。
③卷材搭接缝施工。搭接缝及收头的卷材须100%烘烤,铺贴时须有熔融性沥青从边端挤出,用刮刀将挤出的热熔胶刮平,沿边缘封严。操作方法为先将下层卷材(已铺好)表面防粘隔离层熔掉,使用烫板沿搭接粉线移动,防止影响其他卷材,一手用刮刀将卷材掀起,一手持喷灯从搭接缝外斜向里喷火烘烤卷材面,随烤随粘贴,并将熔融沥青挤出,刮平。搭接缝、收头粘贴后,用喷灯沿接缝再加热封严。
④滚粘第二层大面卷材。第一层卷材铺好后请监理验收,合格后方可铺贴第二层卷材。第二层卷材铺贴与第一层相同。按规范要求第二层与第一层的横向搭接错开至少1500mm,纵向搭接错开1/3~1/2幅宽。上下两层卷材严禁垂直铺贴。立面转角处接茬部分第一层与第二层卷材接缝错开250mm。
⑤抹卷材保护层、砌临时保护墙。底板第二层卷材铺贴完成并验收合格后,随即做30mm 1︰3水泥砂浆保护层,制作时用灰饼找平,以保证基础底板标高。保护墙防水保护层施工前在底板上先弹出墙边线,确保墙体位置正确。保护层施工过程中须对已做好的防水卷材加以保护,严禁破坏。立面转角处翻上来的卷材压在临时保护墙下面,卷材伸出墙体部分须小心防护,严防损坏。临时保护墙用石灰砂浆砌筑,内侧抹石灰砂浆找平层,便于后续立面防水施工时拆除。
⑥外墙、柱施工。施工过程中特别注意立面与底板拐角处甩茬卷材的保护,要求用草帘被覆盖,防止坠落物及遗撒混凝土对卷材造成损伤和污染。
2)立面卷材铺贴。
①基层清理。要求基层无杂物,支抹加固用的对拉螺栓位置的对拉螺栓用气焊割掉,并清理木楔,砂浆抹平,墙体平整度小于3mm,基层处理完毕后均匀涂刷冷底子油两遍。
②立面附加层。结构阴阳角做500mm宽附加层,后浇带处按设计要求做1500mm附加层。
③立面细部做法。卷材热熔铺贴,立面卷材铺贴要求与平面相同。

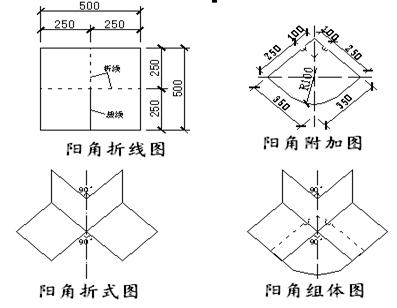

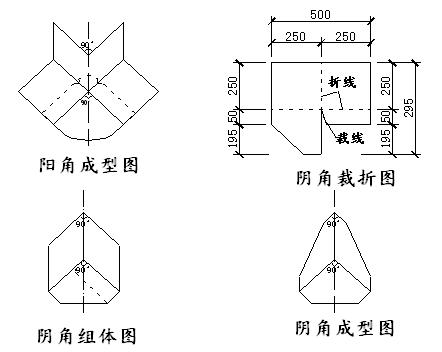

图6  转角处卷材搭接大样(单位:mm)
6.过程控制
表4 主要质量控制
过程控制点 技术及管理措施 质量要求 检查办法
基层 表面平整度允许偏差5mm,不空鼓起砂 应加强养护充分干燥,阴阳角做成小圆弧经验收合格后方可进行下步施工 2m靠尺检查
附加层 粘贴牢固,不空鼓,部位尺寸正确 阴阳角、后浇带加铺一层附加层,每边不小于250mm经验收合格后方可进行下步施工 逐点检查尺量
搭接 长边搭接不小于100mm短边不小于150mm 事先进行排毡并在需搭接部位弹线,保证搭接位置及尺寸正确 尺量
铺贴 不得空鼓、损伤、起泡、粘结应牢固 粘贴胶涂刷均匀,卷材铺设要均匀压实,防止窝气 观察
成品保护 不得损伤防水层若有损伤及时修补及时做保护层 防水层上派专人定时清扫,严禁持铁器在防水层上作业,不得在其上放置材料及作为施工运输车道导墙上口加砌2层砖压住防水接槎 观察
