北京某高层住宅防水施工方案
1.工程概况
北京某高层住宅楼工程位于××大街,总建筑面积42788m2,其中地下9344 m2,防水工程包括人防地下室墙板及顶板,防水施工总面积约6000m2。主要采用改性沥青防水卷材和聚合物涂膜类柔性防水材料。
2.卷材防水
(1)材料准备。
1)卷材。防水材料必须具有北京市建筑材料质量认证书和使用认证书,所用卷材要有出厂合格证、质量检测报告。材料进厂后要抽样检验,合格后方可施工。进场防水卷材检验方法分以下几个方面:
①防水卷材同一品种、同一牌号和规格,抽样数量为大于1000卷抽取5卷;500~1000卷抽取4卷;其中见证取样需在业主、监理的监护下每种各抽取1卷。
②卷材物理性能需检验以下项目:拉力、断裂伸长率、不透水性、柔度(-10℃,-15℃)、耐热度(85℃,90℃)。
③抽取试验样品时切除距外层卷头2500mm后顺纵向截取长500mm全幅卷材试样二块。
④将抽检的卷材开卷进行规格和外观检查,全部指标达到标准后,即为合格。其中如有一种指标达不到要求,应在受检产品中加倍复检,全部达到标准规定为合格。复检时有一种指标不合格,则判定该产品外观质量为不合格。
2)配套材料。
氯橡胶改性沥青胶粘剂:主要用于粘贴由立面折向底面的热熔型卷材。
基层处理剂:将氯丁橡胶改性沥青胶粘剂和工业汽油,以1:0.5的重量比混合稀释并搅拌均匀即可,主要是涂刷基层起冷底子油作用。
橡胶沥青嵌固密封:主要用于特殊部位的嵌固密封。
汽油:主要用于清洗机具及污染部位,作喷灯燃料。
3)主要工具。
清理工具:高压吹风机、小平铲、笤帚。
操作工具:电动搅拌器、油毛刷、铁桶、汽油喷灯、压子、手持压辊、铁棍、剪刀、量尺、1500mmф3管(铁、塑料)放线用品。
施工用材料均属易燃,因而应准备好相应的消防器材。
(2)技术准备。
1)要熟悉图纸,了解掌握防水卷材的施工工艺,按图纸和项目部的施工进度计划合理安排材料、机具、人员进场施工。
2)按施工方案和技术规程对操作者进行技术、安全交底,并下达具有可操作性、可实施的技术交底书。
3)认真做好防水材料进场验收检验(包括防水卷材见证取样)工作,复查材料材质证明及材料进场储存工作。
4)认真学习和掌握阴阳角、集水井、外墙防水卷材收头等特殊部位的防水作法,了解掌握所用防水材料的性能和技术指标。
5)做好防水施工的技术资料和施工过程中的检验记录,并及时收集和整理上述技术资料,以保证技术资料的及时、交圈、完整。
(3)作业条件。
1)防水卷材基层施工完毕,并验收合格。
2)施工前审核图纸,进行技术交底。
3)地下防水工程必须由专业队施工,操作人员持证上岗。
4)基层要求及处理:
①基层必须牢固、无松动、起砂等缺陷。
②基层表面应平整光滑,均匀一致,其平整度应用2m长直尺检查,直尺与基层表面间的最大空隙不应超过5mm,且每米长度内不得多于一处,空隙仅允许平缓变化。
③基层干燥含水率小于9%,测定方法:将1m2见方的油毡覆盖在基层表面,静置2~3h,若覆盖处的基层表面无水印,且卷材底面亦无凝结水痕,则其含水率小于9%。
④基层若高低不平或凹坑较大时,应用1:3水泥砂浆抹平。
⑤基层阴阳角初均应做成圆弧或钝角。圆弧r≥50mm。
⑥必须将突出基层表面的异物,砂浆疙瘩等铲除,并将尘土杂物清除干净。
(4)施工要点。
1)基层清理。施工前将验收合格的基层清理。
2)涂刷基层处理剂。用长柄滚刷将基层处理剂涂刷在已经处理好的基层上,一次涂刷完且涂刷均匀,不得漏刷或露底,基层处理剂涂刷完毕,必须经过8h以上达到干燥程度(以不粘脚为宜)方可进行热熔法施工,以免失火。
3)贴附加层。对于阴阳角、管道根部以及变形缝等部位应做增强处理。贴附加层的地方有后浇带、外墙根部转角、集水井等处。先按细部形状将卷材剪好,不要加热,在细部贴一下,视尺寸、形状合适后,再将卷材的底面(有热熔胶的一面),用手持汽油喷灯烘烤,待其底面呈熔融状态,即可立即粘贴在已涂刷一道密封材料的基层上,并压实铺牢。
4)铺贴卷材。
①弹线试铺。先在已经处理好并干燥的基层表面,按照卷材的宽度留出搭接缝尺寸(即1000mm-100mm=900mm);将铺贴卷材的基准线弹好。两幅卷材搭接长度,长边不应小于100mm,短边不应小于150mm,上下两层相邻两幅卷材接缝应错开1/3幅宽,上下层卷材不得相互垂直铺贴,在底板上卷材接缝距墙根应大于600mm。
②卷材铺贴采用满粘滚铺法施工,先熔粘端部卷材,然后进行滚粘大面卷材辅贴。要注意在集水坑、电梯井坑处卷材的衔接处理,首先进行试铺,然后对卷材裁剪处理,不得有漏铺、起拱、折皱等现象。
a.熔粘端部卷材:将整卷卷材(勿打开)置于铺贴起始端,对准基层上已弹好的粉线,滚展卷材约1m,由一人将这1m卷材拉起,另一人用喷灯在卷材底面(有热熔胶)烘烤,火焰对准卷材与基面交界处,待卷材底面胶呈熔融状态即可进行粘铺,此时再由另一人手持压滚对铺粘的卷材进行排气压实,这样铺到卷材端头剩下约30cm时,将卷材的端头翻起放在隔热板上,再行烘烤,最后将端部卷材铺牢压实。

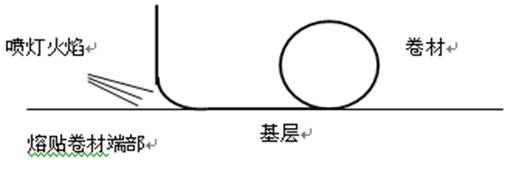

图1 熔粘端部卷材
b.滚粘大面卷材:起始端卷材粘牢后,持喷灯的人应站在卷材滚铺的前方,用喷灯对着待铺的整卷卷材与基面的夹角,喷灯距卷材及基面约0.3~0.5m,实行反复移动烘烤,至卷材底面胶呈黑色光泽并伴有微泡(不得出现大量气泡),即及时推滚卷材进行粘铺,后随一人进行排气压实工序。
5)热熔封边。卷材搭接缝处用汽油喷灯加热,压合至边缘挤出沥青粘牢。卷材末端收头用橡胶沥青嵌缝膏嵌固填实。
6)保护层施工。防水层验收合格后做水泥砂浆保护层。
3.涂膜防水施工
(1)施工前准备工作。
1)基层检查。涂膜防水层施工前,应检查基层的质量是否符合设计要求,并清扫干净,如出现缺陷应及时加以修补。
2)材料准备。按施工面积计算防水材料及配套材料的用量,安排分批进场和抽检,不合格的防水材料不得在建筑工程中使用。
3)施工机具准备。可根据防水涂料的品种准备使用的计量器具、搅拌机具、运输工具、涂布工具等。
序号 | 名称 | 用途 | 备注 |
1 | 棕扫帚 | 清理基层 | 不掉毛 |
2 | 钢丝刷 | 清理基层、管道等 | |
3 | 磅秤或杆秤 | 配料、称量 | |
4 | 电动搅拌器 | 搅拌甲、乙料 | 功率大、转速较低 |
5 | 铁桶或塑料桶 | 装混合料 | 圆桶 |
6 | 开罐刀 | 开涂料罐 | |
7 | 熔化釜 | 现场熔化热熔型涂料 | 带热导油 |
8 | 棕毛刷、圆辊刷 | 刷基层处理剂 | |
9 | 塑料刮板、胶皮刮板 | 刮涂涂料 | |
10 | 喷涂机械 | 喷涂基层处理剂、涂料 | 根据涂料粘度选用 |
11 | 剪刀 | 剪裁胎体增强材料 | |
12 | 卷尺 | 量测、检查 | 规格为2~5m |
(2)涂膜防水层施工的一般要求。
1)涂膜防水层施工工艺。基层处理→涂刷底层涂料(冷底子油)→增强涂布→涂布第一道涂膜防水层→增强涂布→涂布第二道涂膜防水层→增强涂布→涂布第三道涂膜防水层。
2)施工要点。
①单组分涂料由于桶装量大,且防水涂料中均含有填充料,容易沉淀而产生不均匀现象,所以在使用前应进行搅拌。将桶装涂料倒入开口的大容器中,用机械搅拌均匀。没有用完的涂料,应加盖封严,桶内如有少量结膜现象,应清除或过滤后使用。
②涂刷基层处理剂。基层处理剂涂刷时要用刷子用力薄涂,使涂料尽量刷进基层表面的毛细孔中,并将基层可能留下来的少量灰尘等无机杂质,像填充料一样混入基层处理剂中,使之与基层牢固结合。涂刷后应干燥4h以上,才能进行下一道工序的施工。
③附加补强层的施工在地漏、管道根、阴阳角和出入口等容易漏水的薄弱部位,应先用涂膜防水材料均匀涂刮一次作补强附加处理。
④涂膜施工。先将涂料直接分散到基层上,用刮板来回刮涂,使其厚薄均匀,不露底、无气泡、表面平整,然后待其干燥。抹压时间要适应,过早抹压,起不到作用;过晚抹压,会使涂料粘住抹子,出现月牙形抹痕。各道涂层之间的涂刷方向相互垂直,以提高防水层的整体性和均匀性。涂层间的接槎,在每遍涂刷时应退槎50~100mm,接差时应超过50~100mm,避免在搭接处发生渗漏。
⑤在涂刷第2、3遍涂料时,加铺胎体增强材料。铺设时不得拉伸过紧,以防止胎体增强材料和防水涂膜干燥后发生收缩,造成转角处受拉脱开、布面错动、翘边或拉裂等现象。
⑥为了防止收头部位出现翘边现象,所有收头均应有密封材料压边,压边宽度不得小于10mm,收头处的胎体增强材料应裁剪整齐。
⑦防水层施工完毕后,经检查验收合格后可进行蓄水试验,24h无渗漏,可进行面层施工。
4.屋面防水
(1)作业条件。
1)各种穿过屋面的预埋管件、穿洞已补好;屋面的女儿墙、机房、设备基础等均按设计图纸要求施工完毕。
2)主体结构已进行验收。
3)按设计要求的坡度,弹好墨线,并清好场地。
4)屋面工程施工前,项目有关技术、施工管理人员均要熟悉图纸,掌握施工图中的细部构造及技术要求。
5)屋面工程施工中,按施工工序、层次进行检验,合格后方可进行下道工序、层次的作业。
(2)屋面防水施工。
1)工艺流程。基层表面清理、修补平整→ 涂刷基层处理剂→节点附加增强处理→定位、弹线、试铺→铺贴卷材→收头处理、节点密封→清理、检查、修整→蓄水试验24h→保护层施工。
2)基层清理。将现浇钢筋混凝土结构层表面上的杂物、灰尘清理干净。在清理干净的基面上抹20mm厚1︰3水泥砂浆找平。并将基层与突出屋面结构的连接处,以及基层的转角处均做成光滑的圆弧形,圆弧半径R=100mm;内部排水的水落口周围要做成略低的凹坑。水泥砂浆抹平收水后要二次压光,充分养护,使找平层完全固化、干燥,必须保持表面平整光滑,无松散、开裂、鼓包、凸坑、起灰掉灰等缺陷。
3)卷材防水层施工。
①卷材要平行于屋脊铺贴。
②上下层卷材不得相互垂直铺贴。
③防水层施工时,先做好节点、附加层和屋面排水比较集中部位(如屋面与水落口连接处、檐沟、屋面转角处等)的处理,然后由屋面最低标高处向上施工。铺贴檐沟卷材时,顺檐口方向,减少搭接。
④铺贴时按先高后低、先远后近的顺序进行。每一标高处的屋面一次施工完成。
⑤搭接方法及宽度要求。采用搭接法铺贴卷材,上下层及相邻两幅卷材的搭接缝要错开,按1/3幅宽错开。平行于屋脊的搭接缝要顺流水方向搭接(上一层搭接下一层)。
搭接方向 | 短边搭接宽度/mm | 长边搭接宽度/mm |
铺贴方法 | 满粘法 | 满粘法 |
防水卷材 | 100 | 100 |
⑥屋面特殊部位的铺贴要求。
a.檐口。在立面上将防水卷材卷高200mm,用长倒钉钉住卷材,钉帽及卷材端头用密封材料封严。
b.檐沟及水落口。檐沟卷材铺设前,先对水落口进行密封处理。在水落口杯埋设时,水落口杯与竖管承插口的连接处用密封嵌填密实,防止该部位在暴雨时产生倒水现象。水落口周围直径500mm范围内用密封材料涂封作为附加层,厚度不少于2mm。水落口杯与基层接触处要留20mm,深20mm的凹槽,嵌填密封材料。
c.天沟、檐沟部位卷材水流量较大,防水层经常受雨水冲刷或浸泡,因此在天沟或檐沟转角处先用密封材料涂封,每边宽度不少于30mm,干燥后再增铺一层卷材作为附加层。

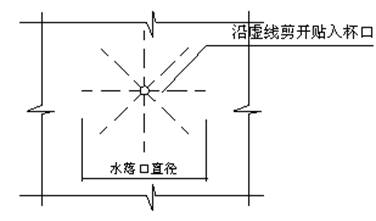

d.天沟或檐沟铺贴从沟底开始,顺天沟从水落口向分水岭方向铺贴,边铺边用刮板从沟底中心向两侧刮压,赶出气泡使卷材铺贴平整,粘贴密实。铺至水落口的各层卷材和附加层,均要粘贴在杯口上,用雨水罩的底盘将其压紧,底盘与卷材见满涂胶结材料予以粘结,底盘周围用密封材料填封。水落口处卷材裁剪方法见图2。
图2 水落口处卷材剪贴方法
e.泛水与卷材收头。泛水部位结构变形大,容易受太阳曝晒,为了增强接头部位防水层的耐久性,在这些部位加铺一层卷材。此部位卷材铺贴前,先进行试铺,将立面卷材长度留足,先铺贴平面卷材至转角处,然后从下向上铺贴立面卷材。卷材铺贴完成后,将端头裁齐。用压条钉压平整,将卷材端头固定墙面上,用密封材料封严。
f.排气洞与伸出屋面管道。排气洞和伸出屋面管道处的铺贴方法与立墙与屋面转角处相似,所不同的是排气洞阴角处卷材增加附加层,上部剪口交叉贴实。伸出屋面管道处增加两层附加层,铺贴防水层时,上端用细铁丝扎紧,最后用密封材料密封。
g.阴阳角。阴阳角处的基层涂胶后要用密封胶涂封距角每边100mm,再铺一层卷材附加层,附加层卷材要剪成如图3形状。铺贴后剪缝处用密封胶封固。
图3 阴阳角卷材剪贴方法
4)卷材保护层施工。卷材铺设完毕,经检查合格后,立即做好保护层的施工,及时保护防水层免受损伤。
5.施工要点
(1)操作人员必须是经过专业培训、持证上岗,先做样板间,经检查验收合格后,方可全面施工。
(2)易燃、有毒的防水材料要备有防火设施和工作服、软底鞋。
(3)做防水之前必须设置足够的照明及通风设备。
(4)屋面不平整,找平层不平顺,造成积水,施工时应找好线,放好坡,找平层施工中应拉线检查。做到坡度符合要求,平整无积水。
(5)避免空鼓。铺贴卷材时基层不干燥,铺贴不认真,边角处易出现空鼓。铺贴卷材应掌握基层含水率,不符合要求,不能铺贴卷材,同时铺贴时应平、实、压边紧密、粘结牢固。
(6)渗漏多发生在细部位置,铺贴附加层时,从卷材剪配,粘贴操作,应使附加紧贴到位,封严,压实,不得有翘曲等现象。
6.防水工程安全保证措施
(1)使用电动工具必须注意安全,采取有效措施防止触电及烫伤,施工机具用完后要及时用有机溶剂清洗干净。
(2)注意做好现场施工的防火、防毒工作,使用时要注意避免沾在皮肤上,若沾上及时用乙酸乙酯棉纱擦洗,再用肥皂清水清洗。
(3)操作工人必须持证上岗,按照技术交底要求进行操作,不违反现场安全管理制度。
(4)立面施工时应佩戴防护用品,火焰严禁对着人。
(5)雨天、五级风(含五级)以上均不得施工,日常作业时应现场应设消防器材,下班后机具要入库。
(6)施工用的液体材料必须用密封的容器包装,存放材料的库房和施工现场应通风良好。
(7)施工所用材料多为易燃材料,库房要有良好的消防措施,而且存料、配料和施工现场必须严禁抽烟。
(8)要有环保意识,汽油桶、胶粘剂桶等应摆放平稳,防止倾倒,其下应铺垫油布或沙子,防止污染基层或土壤。
郑州赛诺建材有限公司是由具有丰富大型跨国公司工程服务背景的技术团队创建,是近年来建材领域迅速崛起的一支新军。自成立之日起就一直致力于研发高端工程材料,提供混凝土、砖石结构建筑物的防火、保温、隔热、防水、防腐、渗水、渗漏检测、加固及工业地坪的咨询、施工、维护等一体化服务,以其较高的性价比,创造性地解决了很多工程难题,受到工程界的普遍欢迎和好评。
郑州赛诺建材公司开发的背水一喷灵特种浆料,因其很高的粘结强度,抗渗性及高强度,高密度,特别适合地下工程渗漏的治理,无需把回填土挖开,只需在内部简单喷涂一下,即可消除渗漏,大大提高的渗漏治理的效率,提高的速度,降低了维护成本,尤其适合地下砖墙渗漏的治理.
