北京某工程地下工程SBS卷材防水施工方案

文章出处:网责任编辑:作者:人气:-发表时间:2014-06-17 08:25:00【

北京某工程地下工程SBS卷材防水施工方案
1.工程概况
(1)建筑结构概括见表1。

    表1  结构概况


序号 项 目 内                   容
1 建筑功能 高档国际寓所
2 建筑面积 总建筑面积 62781m2
地下建筑面积 6367m2 地上建筑面积 56414m2
3 建筑层数 地上21层,局部3层、8层,地下2层
4 建筑标高 ±0.00标高 42.500m 室内外高差 0.015m
基坑深度 基底标高/m -13.52/-11.82/-13.22 最大基坑底标高 -13.52m
6 结构形式 框架-核心筒
7 基础形式 梁板式筏型基础
8 水质情况 地下水对混凝土无侵蚀性
9 设防水位 39.00m
10 防水等级 一级


(2)子分部工程概况。
本工程子分部工程——地下防水工程由防水混凝土、卷材防水层、构造防水、细部构造防水等几部分组成,其具体做法见表2。
表2  分部工程及具体做法

序号 措施                 内     容
1 结构 自防水 地下工程混凝土均采用预拌商品混凝土,基础底板、地下室外墙均采用抗渗混凝土,抗渗等级:基础地板、地下二层外墙C40S12 、地下一层外墙C40S8、人防顶板C40S8。
卷材防水 基础底板和地下室外墙均采用双层SBSⅡPY-PE3III+III防水卷材
3 构造防水 基槽500mm范围内回填采用2:8灰土回填
4 细部构造防水 基础底板后浇带:外贴式止水带、止水钢板外墙后浇带:外贴式止水带(-11.050~-9.650)止水钢板墙体水平施工缝:导墙用止水钢板,其它用缓膨型遇水膨胀橡胶条


(3)工程特点及难点。
1)本工程基坑面积,平面尺寸为156.4m×35.6m,底板防水面积约为8418m2。外墙防水面积约为4187m2,总计防水面积约为12605m2。
2)本工程设计地下结构复杂,相邻底板有高差,后浇带多,转角多,给施工的搭接带来很大的困难。
3)用于本工程的防水材料种类多,其中缓膨型遇水膨胀橡胶条、钢板止水带、橡胶止水带等均为新型防水材料。
4)底板防水施工时正处于雨季,基坑深度大,施工持续时间长,给防水施工带来了较大的困难。
(4)主要工程量见表3。
表3  主要工程量

序号 项目 单位 数量
1 底板卷材防水 m2 8418
2 地下室外墙卷材防水 m2 4187
3 缓膨型遇水膨胀橡胶条 m 1200
4 橡胶止水带 m 120
5 止水钢板 m 750
6 宇岩YYP水泥基渗透结晶型防水涂料 t 2
7 穿墙止水螺栓 7460
8 穿墙套管 30


(5)质量目标:达到一级防水标准:不允许渗水,结构表面无湿渍。
(6)工期安排见表4。
表4 工期安排

工程项目 时间安排
基础底板及导墙防水工程 2006.06.25—2006.09.11
地下室外墙防水工程 2006.11.15—2007.1.31
肥槽回填土 2006.11.15--2007.04.20


2.施工准备
(1)技术准备。
1)施工技术人员认真熟悉图纸及洽商变更,编制详细的施工方案,进行方案交底、技术交底,以便指导施工。
2)施工前工长依据施工图纸及施工方案,对施工人员进行书面、口头技术交底和安全交底。
3)砌筑砂浆采用砂浆搅拌机现场搅拌,采用磅称进行计量。基础垫层一次压光找平,外墙基础导墙防水找平层采用1:2.5水泥砂浆。
4)提前编制试验计划,做好防水原材料复试和见证工作。
5)技术部门应提前对预拌混凝土供应厂家进行技术交底,说明原材、配合比、外加剂、供应速度、初凝时间、坍落度等技术要求,并要求预拌混凝土供应时匀速进场不间断。搅拌站提供的预拌混凝土技术资料:按长城杯金奖的要求,要求搅拌站提供全套资料,包括混凝土开盘鉴定、混凝土配合比申请单、混凝土运输单、商品混凝土合格证、混凝土碱含量报告单、氯离子含量计算书等。
(2)现场准备。
1)现场做好消防准备工作,配备好消防灭火器材,以防卷材施工时发生火灾事故。
2)准备一间防水卷材库房及一间小型机具库房,配备灭火器,并与易燃易爆物品隔离。
3)外墙防水施工前基坑上口用脚手板搭设防护棚,其下拉设安全网,对防水施工作业面上空进行防护,防止上部施工坠物伤人,同时基坑边设专人旁站,随时注意作业面上空情况。
4)基层含水率不宜大于9%。含水率的简易检验方法,可将一块1m×1m柔软的卷材(如塑料薄膜),平坦地铺在清扫干净的找平层上,静置3~4h,如覆盖卷材的基层表面颜色仍与周围覆盖部位一样(即无明显水印),则可进行防水施工。
(3)材料准备。
材料部门在防水施工前制定备料计划,并组织材料进场,其中卷材由分包单位负责提供,主要防水材料见表5。
表5 主要防水材料

序号 材料名称 单位 数 量 进场日期
1 3mm聚酯胎SBSⅡ型防水卷材 m2 12605 2006.07.1
2 冷底子油 7 2006.07.1
3 止水钢板 m 750 2006.08.1
4 缓膨型遇水膨胀橡胶条 m 1500 2006.08.10
5 聚乙烯泡沫塑料片材厚5mm m2 2000 2006.9.9
6  外墙止水螺栓 7460 2006.07.1


(4)材料检验。
1)每批防水材料进场前,材料部门应提前报验,并提供材料质量证明文件材料、国家法定机构出具的检测报告等。经过总包、监理、业主三方对其外观进行对比检查,材料符合要求方可进场,否则,按不合格品处理。
2)防水材料应提前集中进场,监理会同业主、总包、分包按规范要求共同抽样送检复试,复试结果由总包交业主、监理审查备案,如该批材料合格,即可进场使用,如检测结果为不合格,应按相关物资检验程序立即退场,并做好书面记录。
(5)防水材料的质量要求。
1)SBSⅡPY-PE3防水卷材外观质量 、品种规格应符合现行国家标准:成品卷材卷紧卷齐,端面里进外出不得超过10mm;在4~50℃任一温度下展开,在距卷芯1000mm长度外不应有10mm以上的裂纹或粘结;胎基应浸透,不应有未被浸渍的条纹;卷材表面须平整,不允许有孔洞、缺角和裂口;每卷接头处不应超过1个,较短的一段不应少于1000mm,接头应剪切整齐,并加长100mm;卷材应具有良好的耐水性、耐久性、耐腐蚀穿刺性、耐腐蚀性、耐菌性;卷材的主要物理性能应符合以下要求:纵横向拉力≥800N/50mm,最大拉力时纵横延伸率≥40%。低温柔度-25℃时无裂缝,压力0.3MPa时保持30min不透水。
2)冷底子油应是环保型的,使用前须做挥发物试验。
(6)施工作业条件要求。
1)防水找平层须平整、牢固。
2)防水基层表面尘土、砂层等杂物清扫干净,且不得有凹凸不平、松动空鼓、起砂、开裂等缺陷。
3)基层表面平整度。用2m长靠尺检查,基层与直尺之间的最大空隙不超过5mm,且每m长度内不多于1处,空隙允许平缓变化。
4)基层表面的阴阳角处,均应做成圆弧形或钝角,阴阳角圆弧半径为50mm。
5)铺贴卷材前应使基层表面干燥,满粘法施工要求基层含水率小于9%,新作业面施工前先用简易法测基层含水率,即用1m2的卷材覆盖3h后察看凝结水情况,若无凝结水即可进行卷材的铺贴。
3.施工方法
(1)基础底板防水施工工艺流程。
垫层施工→基层清理→测试基层含水率→基层隐检→弹线找规矩→涂刷基层处理剂→细部防水加强层→第一次层防水卷材铺贴→第一层防水卷材收头→第一层防水卷材接头密封→第二层防水卷材铺贴→第二层防水卷材收头→第二层防水卷材接头密封→防水层隐检→防水保护层
(2)双层SBSⅡPY-PE3防水卷材施工做法。

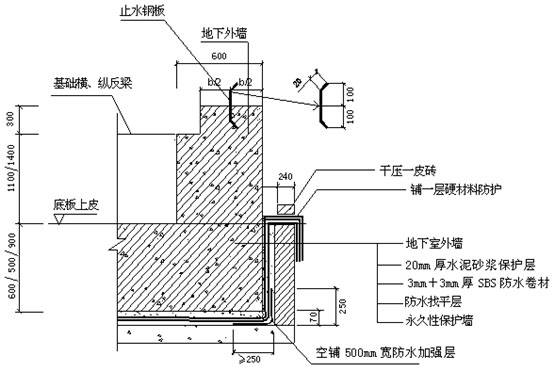

1)基础底板外防水采用外防外贴法。基础底板防水保护墙厚240mm,高度从底板上皮上返50mm,采用MU10页岩砖。内侧抹20mm厚1:2.5水泥砂浆找平层。卷材甩茬完成后在保护墙上干压一皮砖压顶。保护墙范围内卷材使用点粘法,且其靠结构一侧表面抹20mm厚1:2.5水泥砂浆,表面甩胶灰拉毛处理。各部位做法如图1所示:

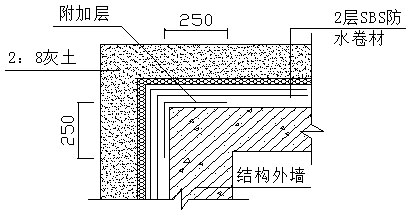

图1 双层SBSⅡPY-PE3防水卷材施工做法(单位:mm)
2)电梯机坑、集水坑部位防水做法如图2。

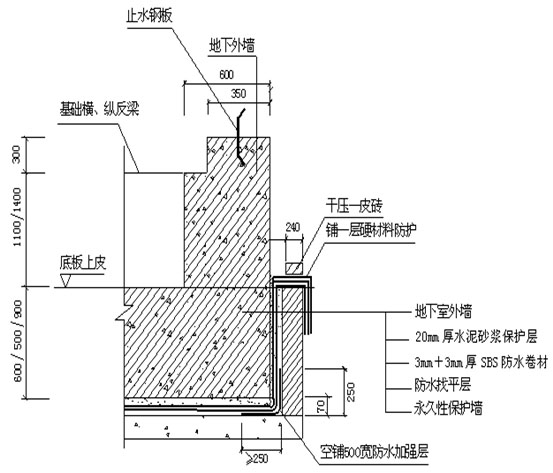

图2  电梯机坑、集水坑防水做法

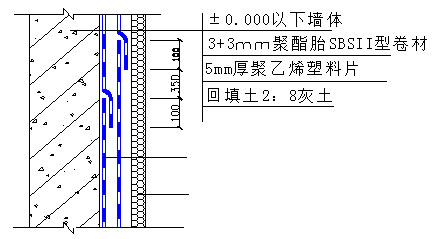

3)外墙防水采用外防外贴。防水保护层采用5mm厚聚乙烯泡沫塑料片材,防水卷材端部采用1.2mm厚卤化丁基橡胶粘结胶带进行收头。具体做法如图3。

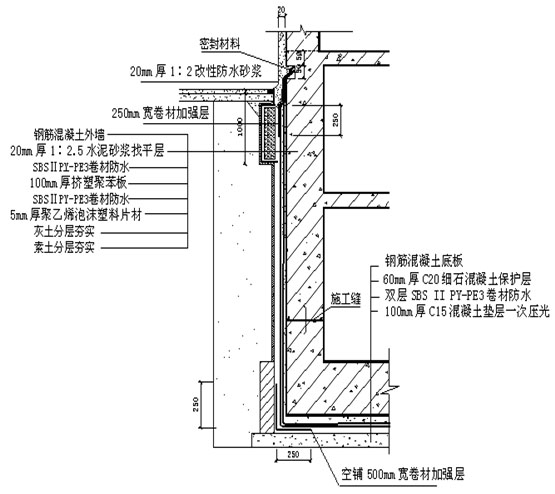

图3  外墙防水采用外防外贴做法(单位:mm)
4)铺贴外墙卷材之前,应先将接茬部位的各层卷材揭开,并将其表面清理干净,如卷材有局部损伤,应及时进行修补后方可继续施工,卷材的接茬长度为100mm,两层卷材应错槎接缝,错开距离不得小于350mm,上层卷材应盖过下层卷材,见图4。


图4  卷材接茬的做法(单位:mm)
5)防水保护墙施工要点。
①砌筑砖砌体时,砖应提前1~2d浇水湿润。砂浆配合比应采用重量比,并由试验室确定,计量精度为:水泥为±2%,砂、掺合料郑州赛诺建材的YYM为±5%。砂浆应随拌随用,水泥砂浆和水泥混合砂浆应分别在3h和4h内使用完毕,当施工期间最高气温超过30℃时,应分别在拌成后2h和3h内使用完毕。
②组砌方法一般采用一顺一丁砌法。砌筑要里外咬槎,上下错缝,采用“三一”砌砖法(即一铲灰,一块砖,一挤揉),严禁用水冲砂浆灌缝的方法。
③砌筑前,垫层表面应清扫干净,洒水湿润。砌墙要挂线,做到“上跟线,下跟棱,左右要对平”。
④水平灰缝厚度和竖向灰缝宽度一般为10mm,但不小于8mm,也不应大于12mm。竖向灰缝不得出现透明缝、瞎缝和假缝。砌砖施工临时间断处补砌时,必须将接槎表面清理干净,浇水湿润,并填实砂浆,保持灰缝平直。
6)双层SBSⅡPY-PE3防水卷材施工要点。施工前将基层清理干净,满粘法施工保证含水率小于9%。阴阳角部位用1︰3的水泥砂浆抹成半径不小于50mm的圆弧。在基层表面涂刷冷底子油,要涂刷均匀,不透底,冷底子油干燥后方可铺贴卷材。
铺贴SBSⅡPY-PE3卷材采用热熔法施工,卷材与基层、两层卷材之间全部采用满粘法,防水卷材撞桩头处要求严密,不得留空。先铺贴阴阳角等部位的加强层,经质检和监理检查之后方可进行大面积铺贴。先将地坑、后浇带等处的防水卷材铺贴完毕后再铺大面,其上部卷材收头处要留出不小于600mm与大面卷材进行搭接。先铺平面,后铺立面,交叉处应交叉搭接。
铺贴卷材前应放线,以确保搭接长度和铺贴顺直。将防水卷材按铺贴长度进行裁剪并卷好备用,操作时用一根φ30长1.5m的铁管穿入已卷好的卷材的卷心,点燃汽油喷灯或专用火焰喷枪,加热基层与卷材交接处,喷枪距加热面保持300~500mm的距离,往返喷烤,不得将火焰停留在一处烘拷时间较长,卷材接缝与收头处必须100%烘烤。观察当卷材的沥青刚刚熔化时,手扶管心两端向前缓缓滚动铺设,要求用力均匀,不窝气,铺粘时须有熔融沥青从边端挤出。
铺贴防水卷材时,要自然铺贴,绝不可猛力拉或将不均衡的拉力施于任何角度上。两幅卷材长、短边搭接均不少于100mm,上下两层和相邻两幅卷材的接缝应错开1/3~1/2幅宽,且两层卷材不得相互垂直铺贴, 在立面与平面的转角处,卷材的接缝应留在平面上,距立面不应少于600mm。同一层相邻两幅卷材的横向接缝应彼此错开1500mm以上。
铺贴时将贴有标签的卷材表面朝上,粘贴卷材应展平压实,卷材与基层、各层卷材间须粘结紧密,搭接缝须粘贴封严,无裂缝、损伤、气泡、脱层或滑动。铺贴后卷材应平整顺直,搭接尺寸正确,不得有扭曲。
外墙防水卷材采取由下而上的施工顺序,要求接头处上层卷材下压下层卷材的长度不得少于350mm。外墙防水卷材由下而上施工时,为防止卷材下滑脱落,采用木方在卷材上部临时支顶的方法,并要求保护层和底部回填土及时跟上。
(3)细部构造防水做法。
1)基础底板有沉降后浇带,沉降后浇带应待较高层主体结构封顶后才能浇筑,施工后浇带应待其两侧混凝土施工完两个月以上时浇筑,其做法见图3-5。基础底板施工后浇带防水做法如图5、6所示。

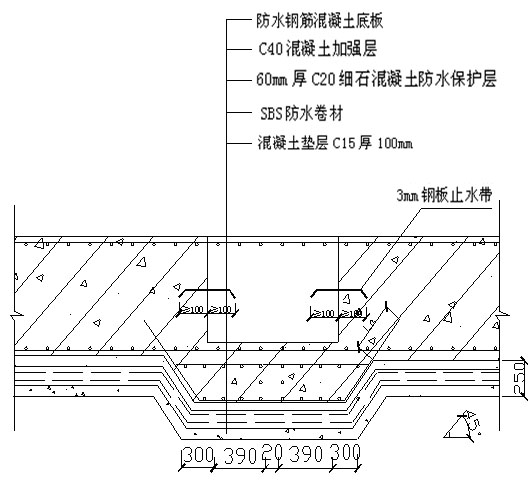

图5 基础底板结构沉降后浇带做法(单位:mm)

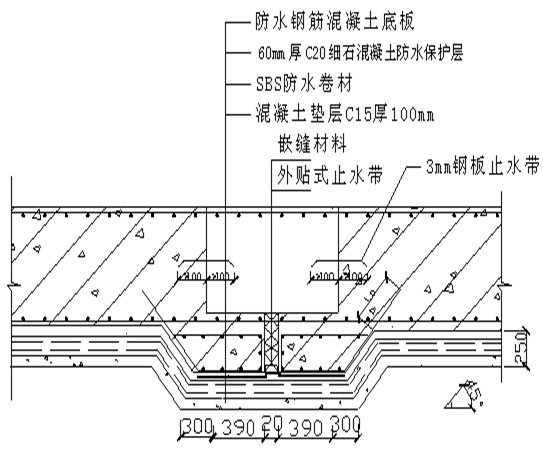

图6  基础底板施工后浇带防水做法
2)地下外墙后浇带处-11.650~-9.750/-9.650采用10mm厚钢板,钢板外皮与外墙皮持平,-9.750/-9.650以上采用1000×600×60mm预制混凝土板做基层,混凝土板紧贴外墙,一边伸出100mm,再做防水层,如图7、8所示:

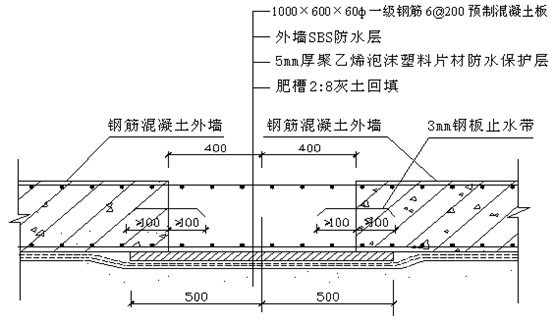

图7 外墙沉降后浇带做法(-11.650~-9.650/-9.750)(单位:mm)


图8 外墙沉降后浇带做法(-9.750/9.650以上)(单位:mm)
注:图中5mm厚聚乙烯泡沫塑料片材防水保护层在-11.650m~-11.000m/-10.700m砌筑砖墙代替。
3)基础底板导墙处水平施工缝采用止水钢板进行防水,止水钢板居中布置,埋入100mm,在施工缝以上露出100mm高,其凹面应朝向迎水面,转角处止水钢板应切45°角满焊。其做法如图9所示。


图9  基础底板导墙处水平施工缝防水做法(单位:mm)

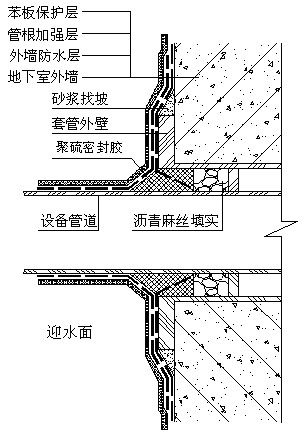

4)地下室外墙穿墙套防水做法(铅丝箍紧处涂刷防锈漆):

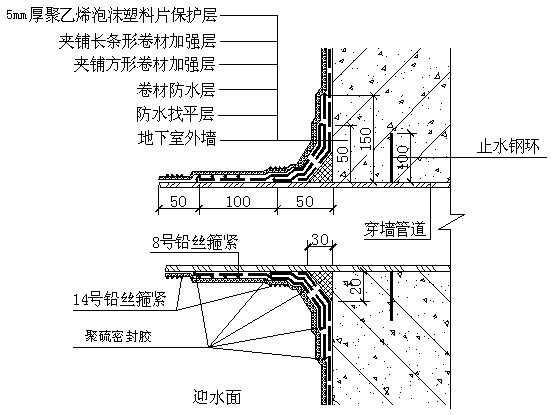

图10  柔性穿墙管道迎水面防水做法(单位:mm)


图11  柔性穿墙防水套管迎水面做法

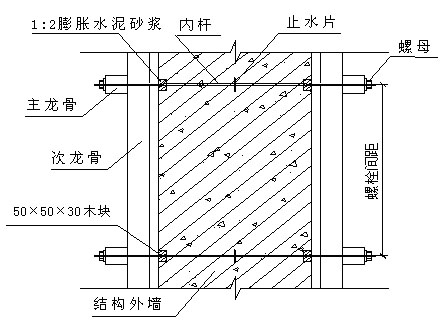

5)地下外墙模板全部采用加焊70mm×70mm,5mm厚止水片的止水螺栓,拆模后,螺栓孔内抹郑州赛诺的YYA特种抗渗浆料抹面找平。做法如图12所示:


图12  外墙止水螺栓做法
6)地下外墙竖向梯格筋模板顶棍加焊钢板止水环(图13),拆模后的处理方法参照上面5)的做法。

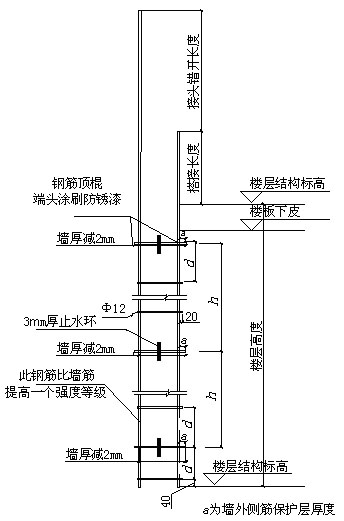

图13  地下室外墙梯格筋

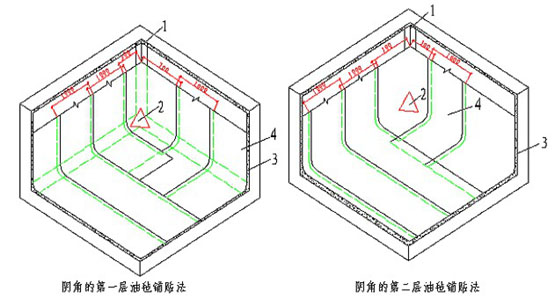

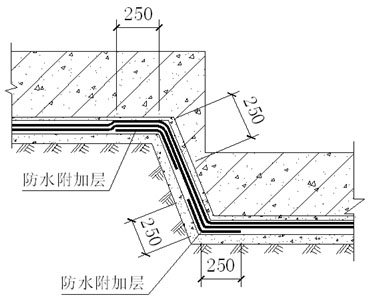

7)铺贴转角、阴阳角等部位,先用水泥砂浆进行倒圆角处理,用500mm宽单层卷材做附加层增强处理(图14)。


图14  地下室阳角处做法
(8)三面角处做法如图15所示:


图15  三面角处做法
1—转折处油毡加固层;2—角部加固层;3—找平层;4—油毡
(4)季节性施工(略)
4.施工组织管理计划(略)
5.质量验收标准(略)
6.施工安全文明施工及环保措施(略)
